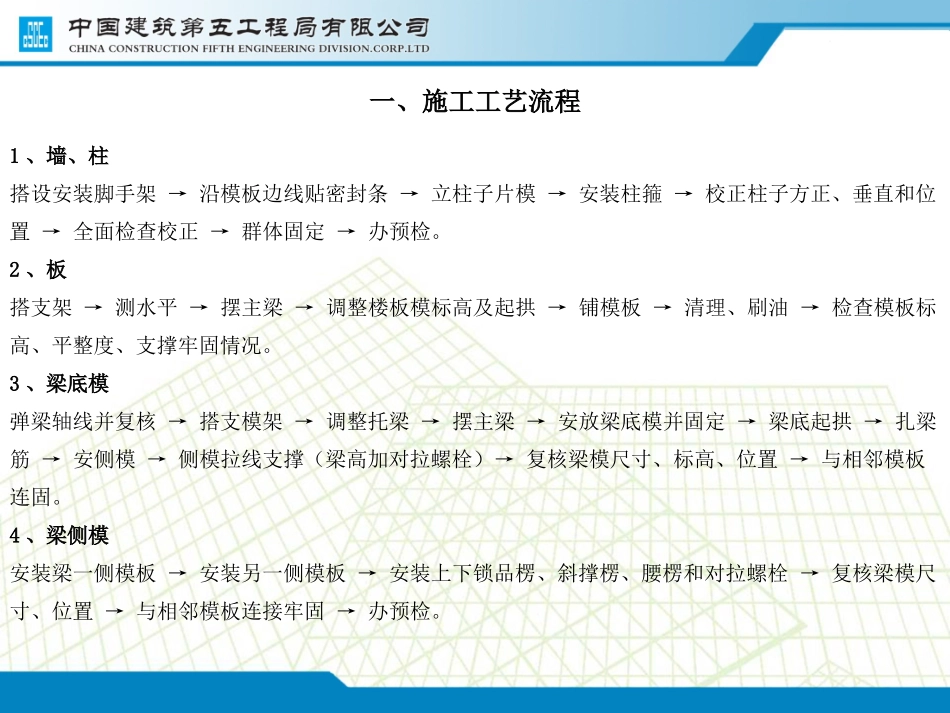

—北京公司唐山区域工作汇报模板工程施工技术交底模板工程施工技术交底20152015年年1111月月55日日目录目录三、施工标准做法三、施工标准做法二、主要施工方法二、主要施工方法四、施工质量标准四、施工质量标准一、施工工艺流程一、施工工艺流程五、质量通病防治五、质量通病防治一、施工工艺流程1、墙、柱搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱子方正、垂直和位置→全面检查校正→群体固定→办预检
2、板搭支架→测水平→摆主梁→调整楼板模标高及起拱→铺模板→清理、刷油→检查模板标高、平整度、支撑牢固情况
3、梁底模弹梁轴线并复核→搭支模架→调整托梁→摆主梁→安放梁底模并固定→梁底起拱→扎梁筋→安侧模→侧模拉线支撑(梁高加对拉螺栓)→复核梁模尺寸、标高、位置→与相邻模板连固
4、梁侧模安装梁一侧模板→安装另一侧模板→安装上下锁品楞、斜撑楞、腰楞和对拉螺栓→复核梁模尺寸、位置→与相邻模板连接牢固→办预检
二、主要施工方法1、模板架体(1)具有足够的承载能力,刚度和稳定性,能可靠地承受施工中所产生的荷载
(2)当支架立柱成一定角度倾斜,或其支架立柱的顶表面倾斜时,应采取可靠措施确保支点稳定,支撑底脚必须有防滑移的可靠措施
(3)在立柱底距地面200mm高处,沿纵横向水平方向应按纵下横上的程序设扫地杆
可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆
扫地杆与顶部水平拉杆之间的距离,在满足模板设计所确定的水平拉杆步距要求条件下,进行平均分配确定步距后,在每一步距处纵横向各设一道水平拉杆
(4)所有水平拉杆的端部均应与四周建筑物顶紧顶牢
无处可顶时,应在水平拉杆端部和中部沿竖向设置连续式剪刀撑
(5)钢管立柱的扫地杆、水平拉杆、剪刀撑应采用¢48钢管,用扣件与钢管立柱扣牢
钢管扫地杆、水平拉杆应采用对接,剪刀撑应采用搭接,搭接长度不得小于1000mm,并应采用不少于3个
