外墙抹灰及装饰技术交底记录表单位工程名称腾冲市全仁古街安置房建设项目(一标段)交底时间2017年11月03日交底部位所有幢号工种项目部管理人员及班组交底内容:抹灰及装饰质量、技术及进度交底
一、外墙抹灰砂浆(一)砖基层涂料墙面砂浆1、8厚1:3水泥砂浆打底;2、8厚1:3水泥砂浆找平;3、外墙饰面为涂料时,粉刷层加5%丹强丝;4、墙与主体结构交接处加钢板网,满足规范要求;5、打底及面层的水泥砂浆内掺占水泥重量5%的防水剂
(二)混凝土基层涂料墙面砂浆1、刷界面处理剂;2、8厚1:3水泥砂浆打底;3、8厚1:3水泥砂浆找平;4、外墙饰面为涂料时,粉刷层加5%丹强丝5、墙与主体结构交接处加钢板网,满足规范要求;6、打底及面层的水泥砂浆内掺占水泥重量5%的防水剂
(三)外墙砌体部位粘砖基层砂浆1、14厚1:3水泥砂浆打底,两次成活,扫毛或划出纹道;2、8厚1:0
15:2水泥石灰砂浆(内掺建筑胶或专业胶粘剂);3、贴外墙砖1:1水泥砂浆勾缝
(四)外墙混凝土部位粘砖基层砂浆1、14厚1:3水泥砂浆打底,两次成活;2、扫毛或划出纹道;3、8厚1:0
15:2水泥石灰砂浆(内掺建筑胶或专业胶粘剂);4、贴外墙砖1:1水泥砂浆勾缝
二、细部要求1(一)材料配合比,时效性1
严格控制砂浆配合比,现拌砂浆应在3h内使用完毕;2
温度高于30℃,应在2h内使用完毕;3
严禁使用人工拌合砂浆或已初凝的砂浆

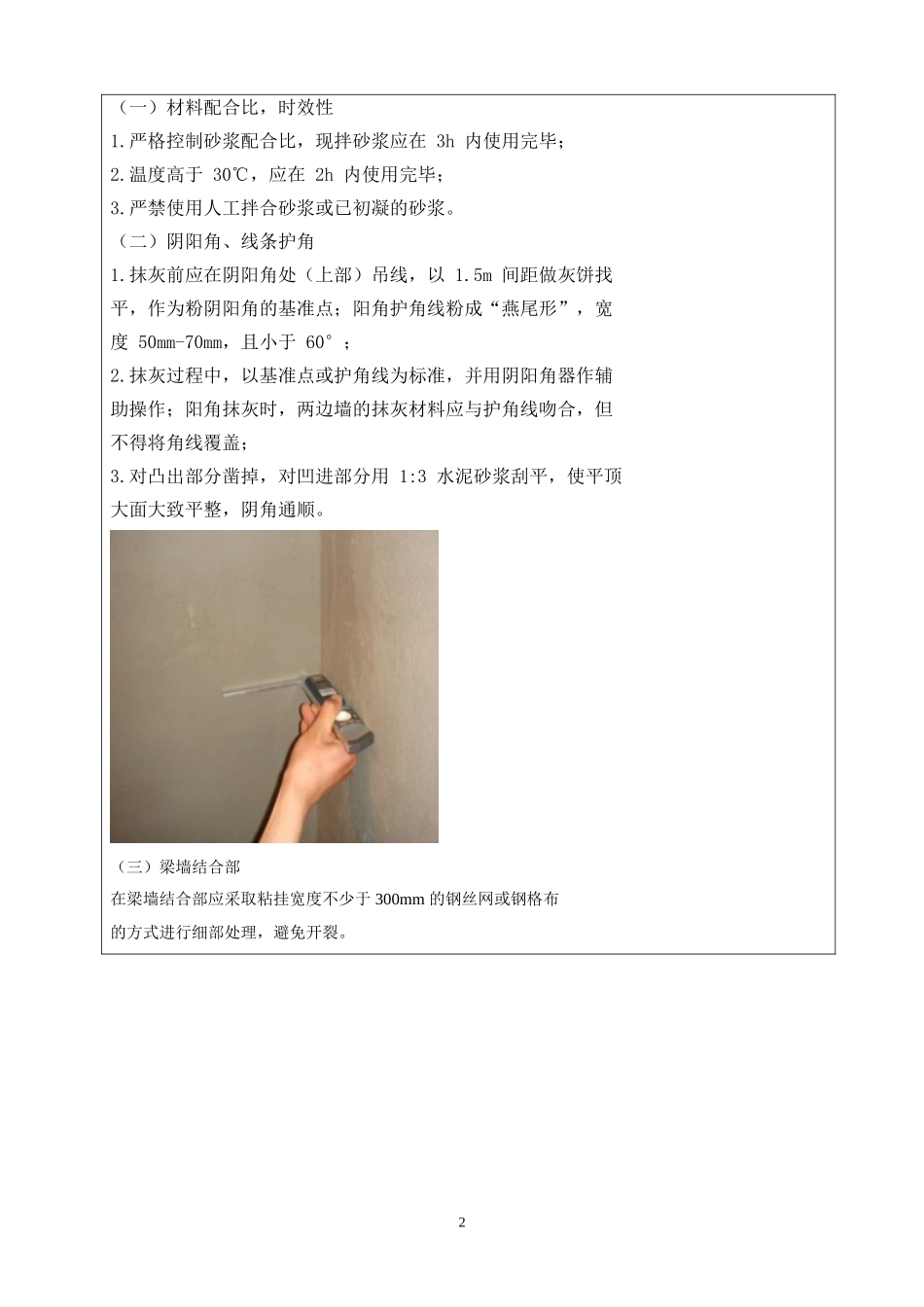

(二)阴阳角、线条护角1
抹灰前应在阴阳角处(上部)吊线,以1
5m间距做灰饼找平,作为粉阴阳角的基准点;阳角护角线粉成“燕尾形”,宽度50mm-70mm,且小于60°;2
抹灰过程中,以基准点或护角线为标准,并用阴阳角器作辅助操作;阳角抹灰时,两边墙的抹灰材料应与护角线吻合,但不得将角线覆盖;3
对凸出部分凿掉,对凹进部分用1:3水泥砂浆刮平,使平顶大面大致平整,阴角通顺
(三)梁墙结合部
