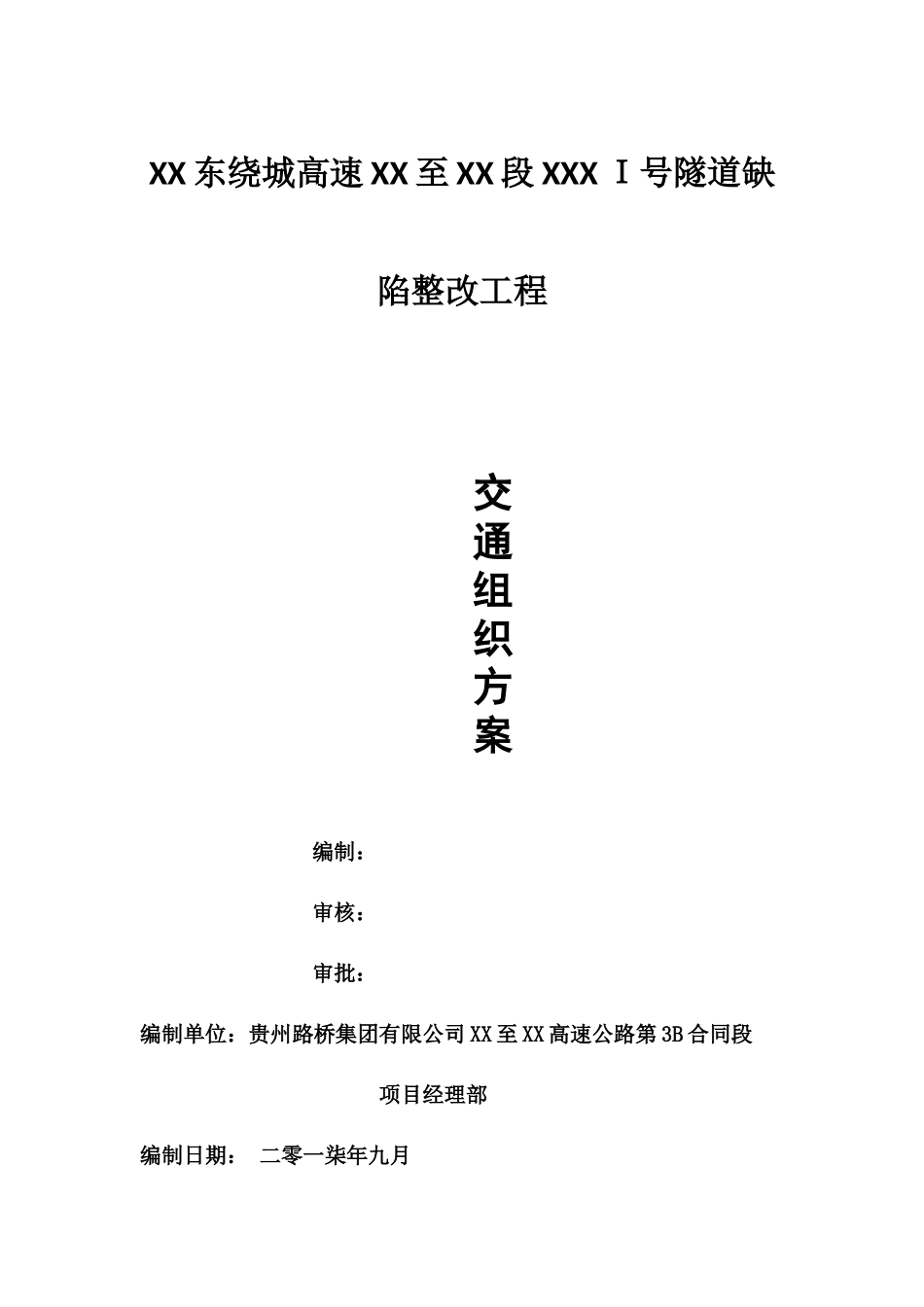

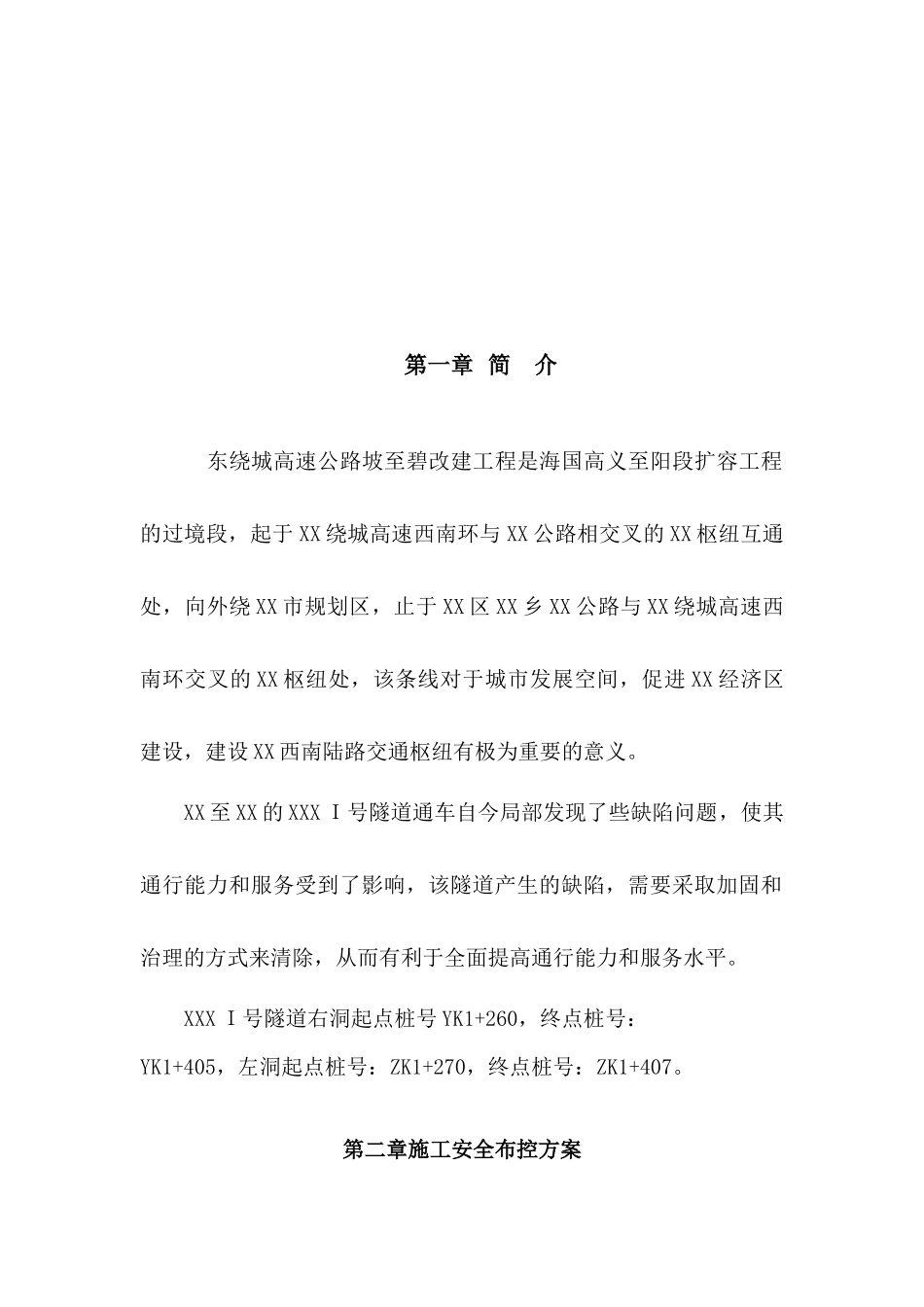

XX东绕城高速XX至XX段XXXI号隧道缺陷整改工程交通组织方案编制:审核:审批:编制单位:贵州路桥集团有限公司XX至XX高速公路第3B合同段项目经理部编制日期:二零一柒年九月目录第一章简介第二章施工安全布控方案第三章公路隧道养护维修安全作业第四章作业路段设置第五章突发事件处理第六章交通事故应急措施第七章安全工作组及联动机制应急通讯保障第一章简介东绕城高速公路坡至碧改建工程是海国高义至阳段扩容工程的过境段,起于XX绕城高速西南环与XX公路相交叉的XX枢纽互通处,向外绕XX市规划区,止于XX区XX乡XX公路与XX绕城高速西南环交叉的XX枢纽处,该条线对于城市发展空间,促进XX经济区建设,建设XX西南陆路交通枢纽有极为重要的意义
XX至XX的XXXI号隧道通车自今局部发现了些缺陷问题,使其通行能力和服务受到了影响,该隧道产生的缺陷,需要采取加固和治理的方式来清除,从而有利于全面提高通行能力和服务水平
XXXI号隧道右洞起点桩号YK1+260,终点桩号:YK1+405,左洞起点桩号:ZK1+270,终点桩号:ZK1+407
第二章施工安全布控方案1、总体原则根据该隧道实际通行情况,拟采取左、右半幅(1
5个车道)封闭道路施工,左半福封闭最左侧车道及中间车道的一半车道实施施工作业,右半幅封闭最右侧车道及中间车道的一半车道实施施工作业
首先封闭左侧半幅(1
5个车道)车道,完成左侧全部施工作业后放行,改为封闭右半侧(1
5个车道)施工作业
左右洞均按照此方法进行交安设施改迁变换封闭车道
通过良好的施工组织及交警、路政单位的协调支持,尽量把公共交通在单车道通行的影响降到最低,借助相关标志、标牌可以满足疏导交通的目的
施工路段在路段两端设置临时性警示标志及水马,安全锥0
5m设置一个,按斜线摆放起到导向作用,并派专人负责看管
隧道口至整个施工区域,使用高度为2m的彩钢板进行隔离封闭作业区
