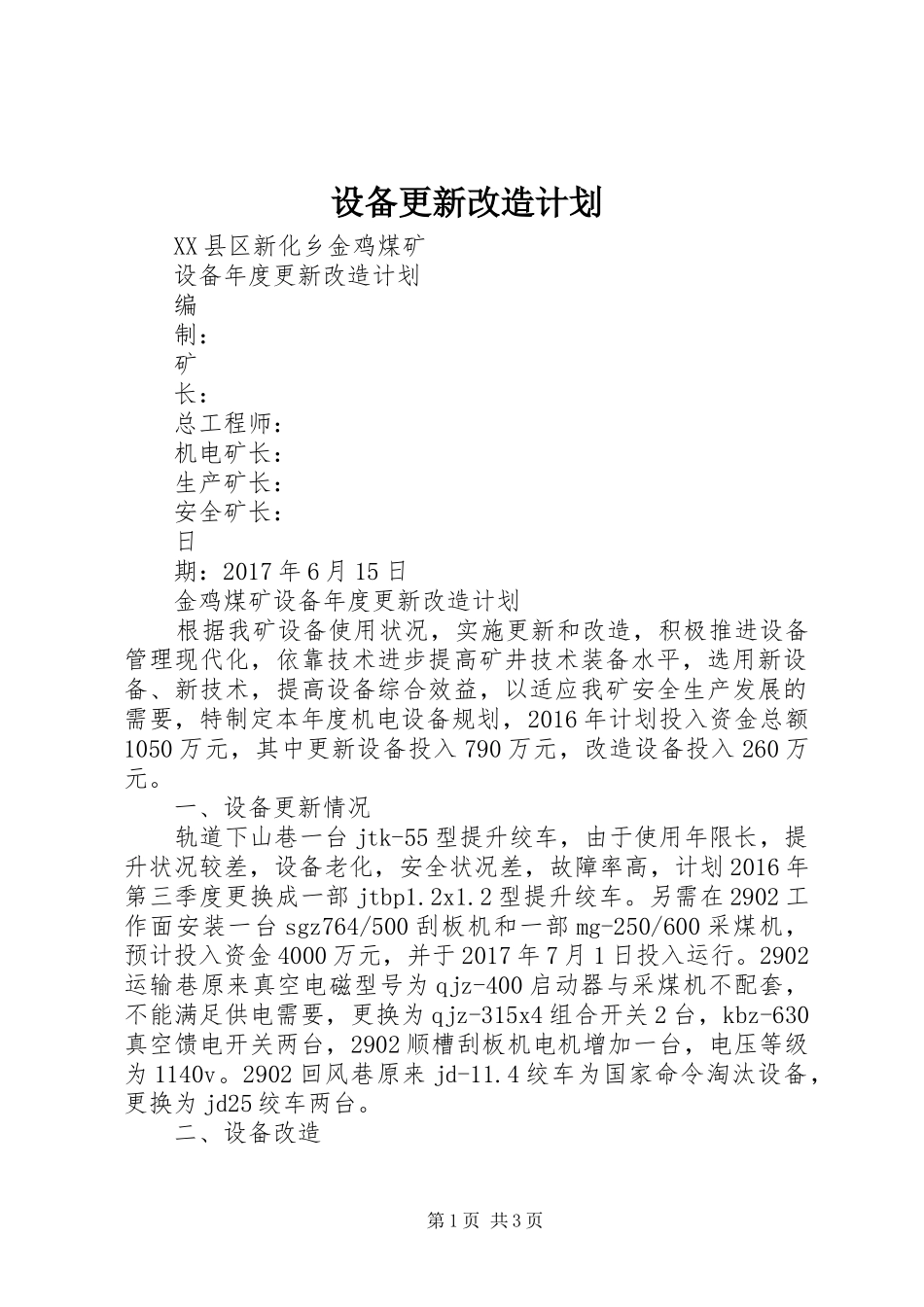

设备更新改造计划XX县区新化乡金鸡煤矿设备年度更新改造计划编制:矿长:总工程师:机电矿长:生产矿长:安全矿长:日期:2017年6月15日金鸡煤矿设备年度更新改造计划根据我矿设备使用状况,实施更新和改造,积极推进设备管理现代化,依靠技术进步提高矿井技术装备水平,选用新设备、新技术,提高设备综合效益,以适应我矿安全生产发展的需要,特制定本年度机电设备规划,2016年计划投入资金总额1050万元,其中更新设备投入790万元,改造设备投入260万元
一、设备更新情况轨道下山巷一台jtk-55型提升绞车,由于使用年限长,提升状况较差,设备老化,安全状况差,故障率高,计划2016年第三季度更换成一部jtbp1
2型提升绞车
另需在2902工作面安装一台sgz764/500刮板机和一部mg-250/600采煤机,预计投入资金4000万元,并于2017年7月1日投入运行
2902运输巷原来真空电磁型号为qjz-400启动器与采煤机不配套,不能满足供电需要,更换为qjz-315x4组合开关2台,kbz-630真空馈电开关两台,2902顺槽刮板机电机增加一台,电压等级为1140v
2902回风巷原来jd-11
4绞车为国家命令淘汰设备,更换为jd25绞车两台

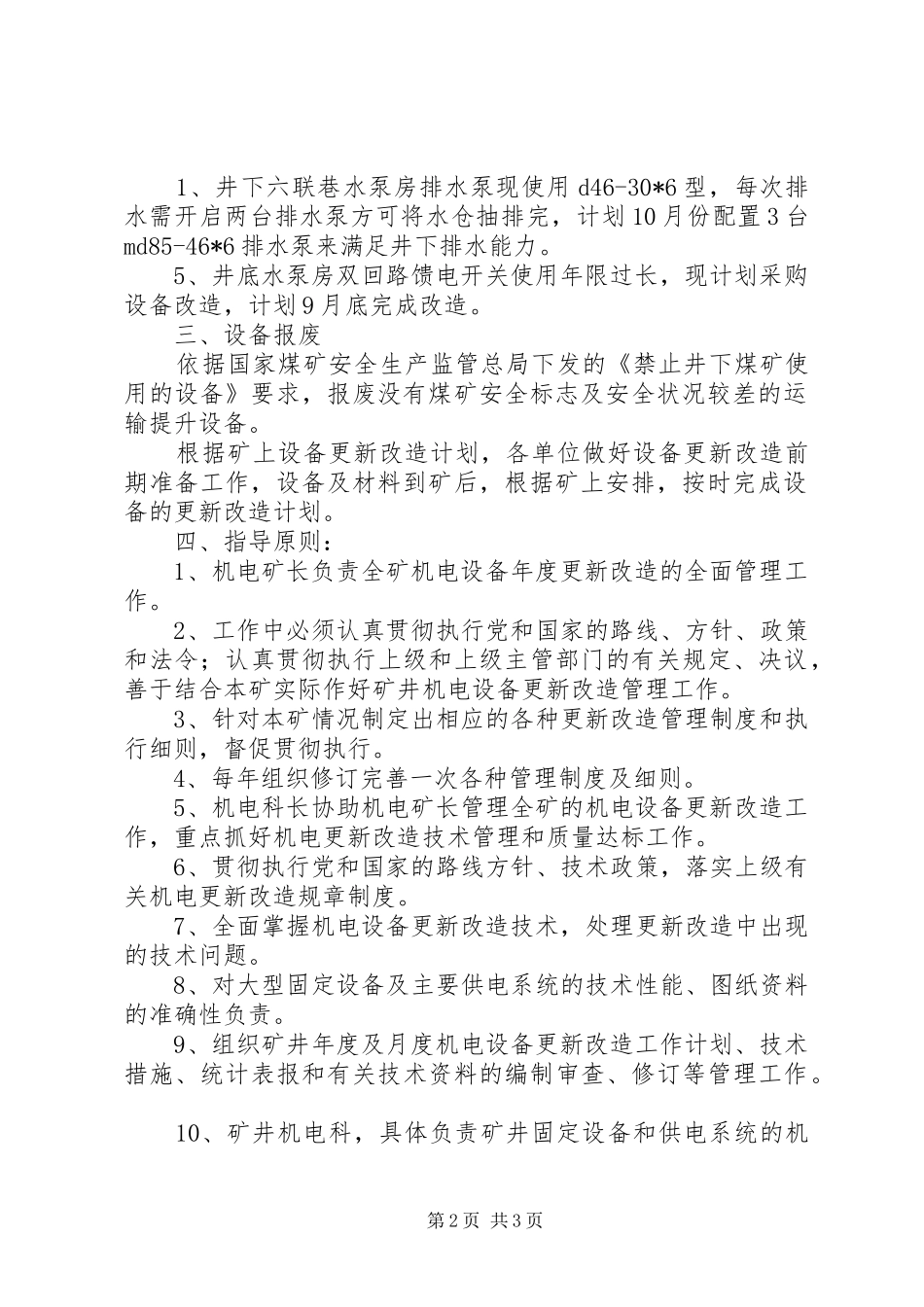

二、设备改造第1页共3页1、井下六联巷水泵房排水泵现使用d46-30*6型,每次排水需开启两台排水泵方可将水仓抽排完,计划10月份配置3台md85-46*6排水泵来满足井下排水能力
5、井底水泵房双回路馈电开关使用年限过长,现计划采购设备改造,计划9月底完成改造
三、设备报废依据国家煤矿安全生产监管总局下发的《禁止井下煤矿使用的设备》要求,报废没有煤矿安全标志及安全状况较差的运输提升设备
根据矿上设备更新改造计划,各单位做好设备更新改造前期准备工作,设备及材料到矿后,根据矿上安排,按时完成设备的更新改造计划

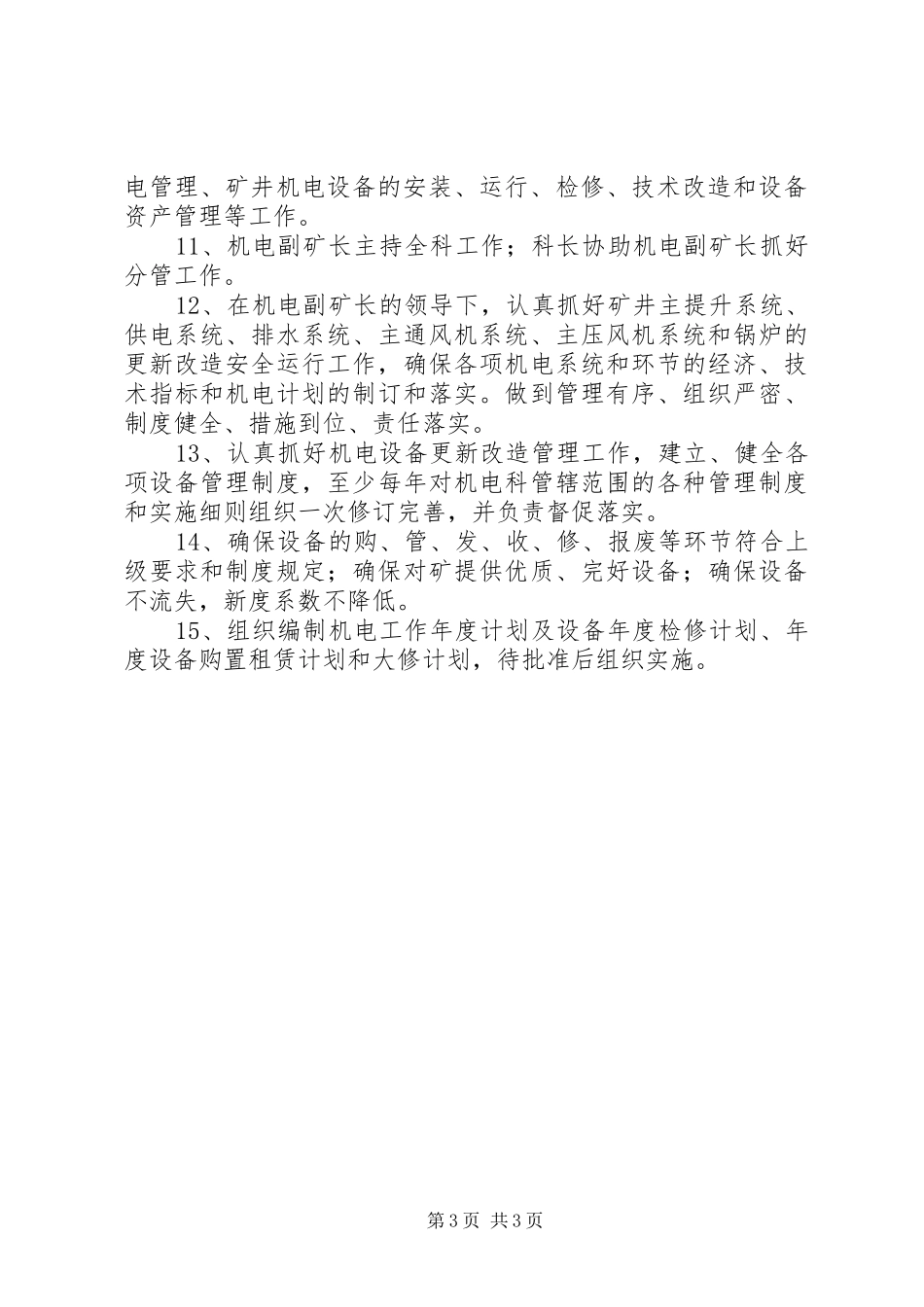

四、指导原则:1、机电
