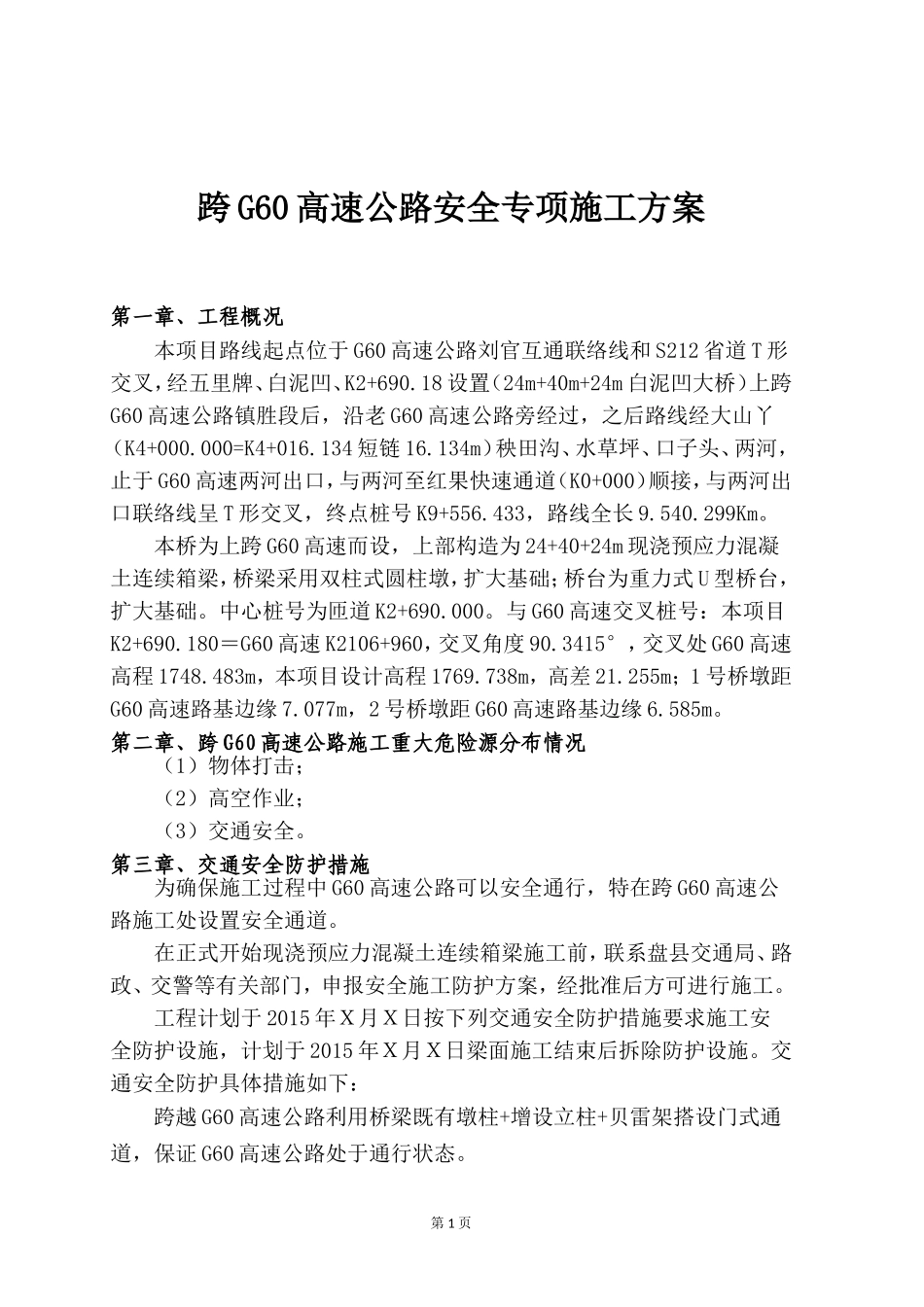

第1页跨G60高速公路安全专项施工方案第一章、工程概况本项目路线起点位于G60高速公路刘官互通联络线和S212省道T形交叉,经五里牌、白泥凹、K2+690
18设置(24m+40m+24m白泥凹大桥)上跨G60高速公路镇胜段后,沿老G60高速公路旁经过,之后路线经大山丫(K4+000
000=K4+016
134短链16
134m)秧田沟、水草坪、口子头、两河,止于G60高速两河出口,与两河至红果快速通道(K0+000)顺接,与两河出口联络线呈T形交叉,终点桩号K9+556
433,路线全长9
本桥为上跨G60高速而设,上部构造为24+40+24m现浇预应力混凝土连续箱梁,桥梁采用双柱式圆柱墩,扩大基础;桥台为重力式U型桥台,扩大基础
中心桩号为匝道K2+690
与G60高速交叉桩号:本项目K2+690
180=G60高速K2106+960,交叉角度90
3415°,交叉处G60高速高程1748
483m,本项目设计高程1769
738m,高差21
255m;1号桥墩距G60高速路基边缘7
077m,2号桥墩距G60高速路基边缘6
第二章、跨G60高速公路施工重大危险源分布情况(1)物体打击;(2)高空作业;(3)交通安全
第三章、交通安全防护措施为确保施工过程中G60高速公路可以安全通行,特在跨G60高速公路施工处设置安全通道
在正式开始现浇预应力混凝土连续箱梁施工前,联系盘县交通局、路政、交警等有关部门,申报安全施工防护方案,经批准后方可进行施工
工程计划于2015年X月X日按下列交通安全防护措施要求施工安全防护设施,计划于2015年X月X日梁面施工结束后拆除防护设施
交通安全防护具体措施如下:跨越G60高速公路利用桥梁既有墩柱+增设立柱+贝雷架搭设门式通道,保证G60高速公路处于通行状态

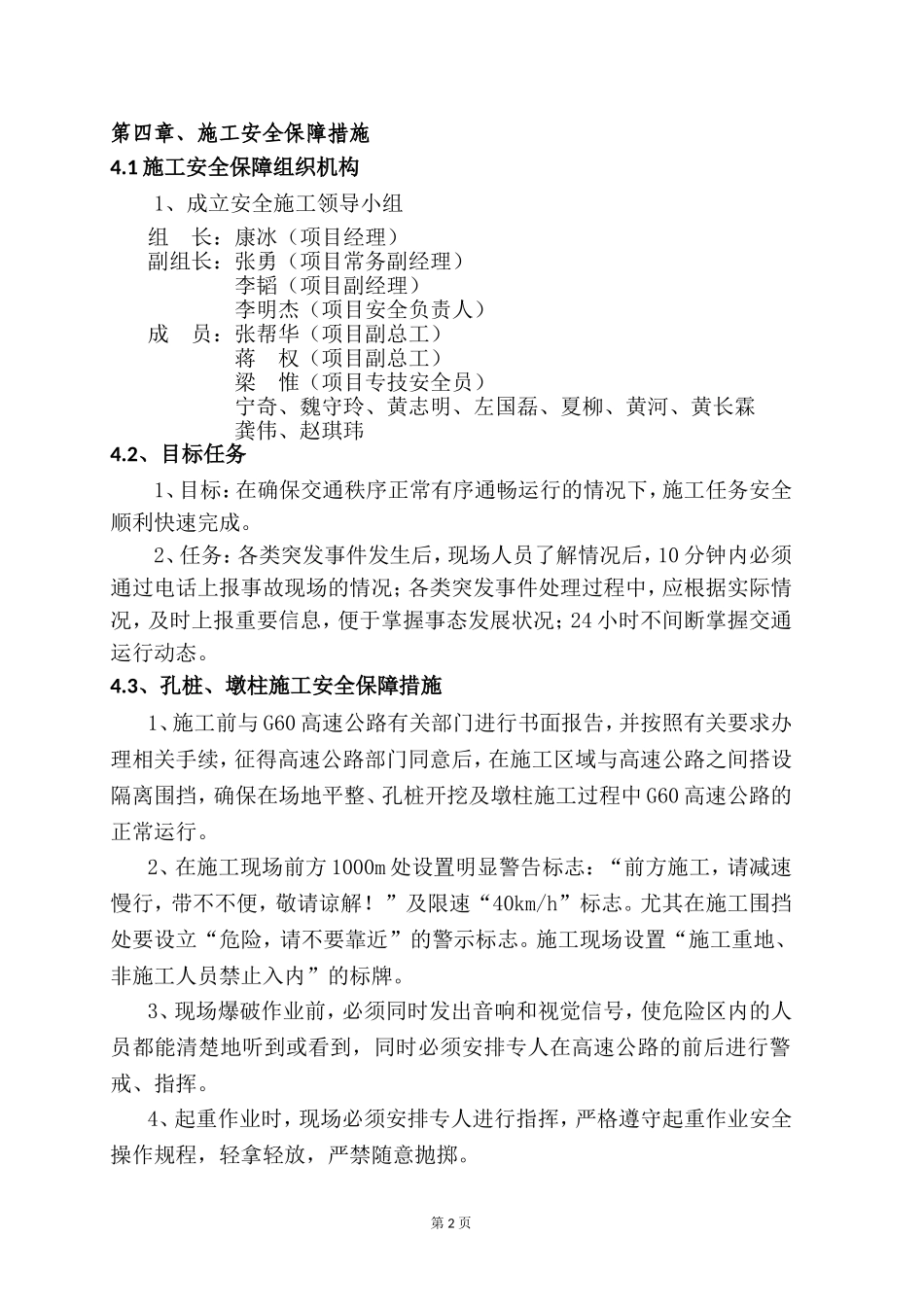

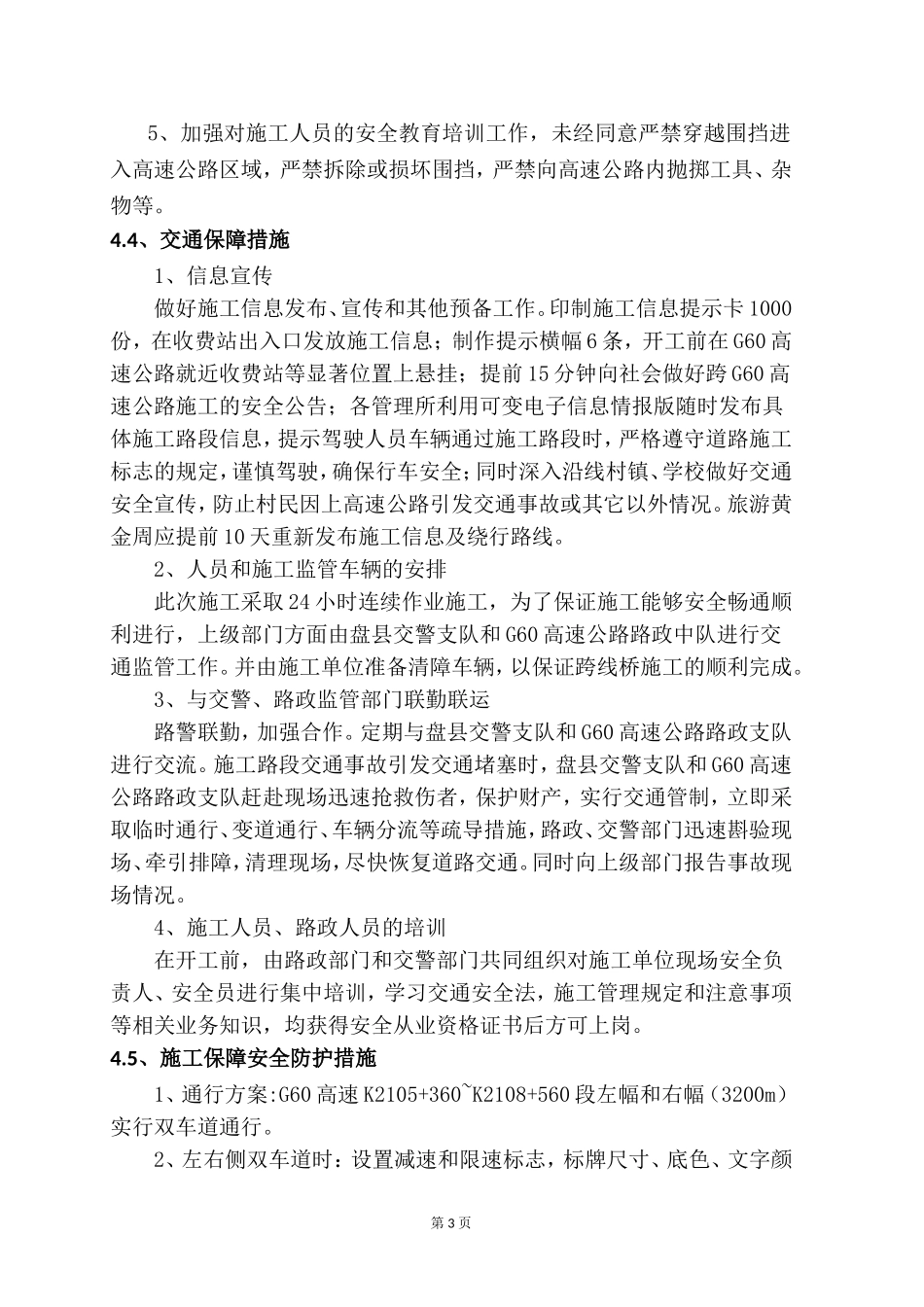

第2页第四章、施工安全保障措施4
