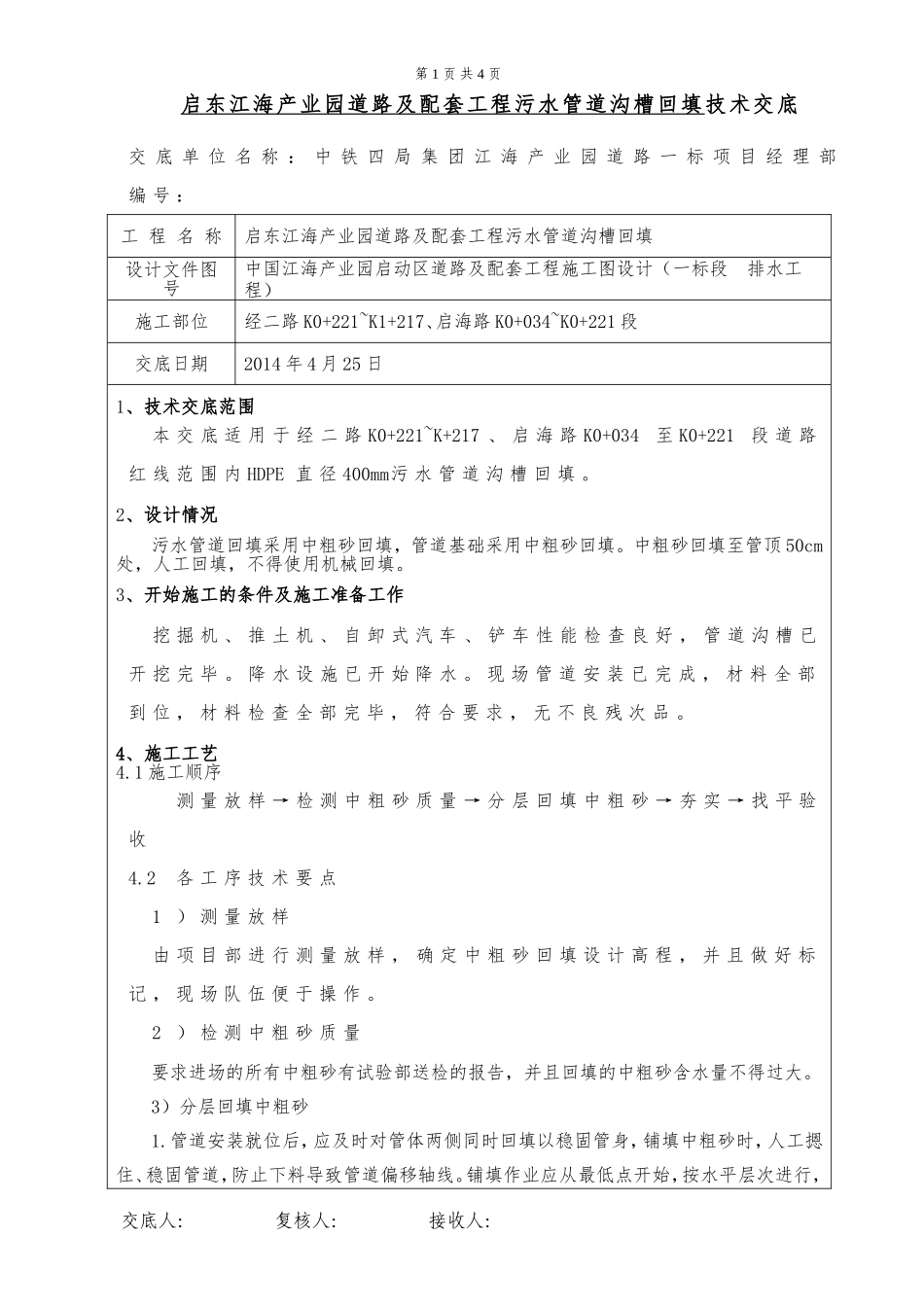

第1页共4页启东江海产业园道路及配套工程污水管道沟槽回填技术交底交底单位名称:中铁四局集团江海产业园道路一标项目经理部编号:工程名称启东江海产业园道路及配套工程污水管道沟槽回填设计文件图号中国江海产业园启动区道路及配套工程施工图设计(一标段排水工程)施工部位经二路K0+221~K1+217、启海路K0+034~K0+221段交底日期2014年4月25日1、技术交底范围本交底适用于经二路K0+221~K+217、启海路K0+034至K0+221段道路红线范围内HDPE直径400mm污水管道沟槽回填
2、设计情况污水管道回填采用中粗砂回填,管道基础采用中粗砂回填
中粗砂回填至管顶50cm处,人工回填,不得使用机械回填
3、开始施工的条件及施工准备工作挖掘机、推土机、自卸式汽车、铲车性能检查良好,管道沟槽已开挖完毕
降水设施已开始降水
现场管道安装已完成,材料全部到位,材料检查全部完毕,符合要求,无不良残次品
4、施工工艺4
1施工顺序测量放样→检测中粗砂质量→分层回填中粗砂→夯实→找平验收4
2各工序技术要点1)测量放样由项目部进行测量放样,确定中粗砂回填设计高程,并且做好标记,现场队伍便于操作
2)检测中粗砂质量要求进场的所有中粗砂有试验部送检的报告,并且回填的中粗砂含水量不得过大
3)分层回填中粗砂1
管道安装就位后,应及时对管体两侧同时回填以稳固管身,铺填中粗砂时,人工摁住、稳固管道,防止下料导致管道偏移轴线

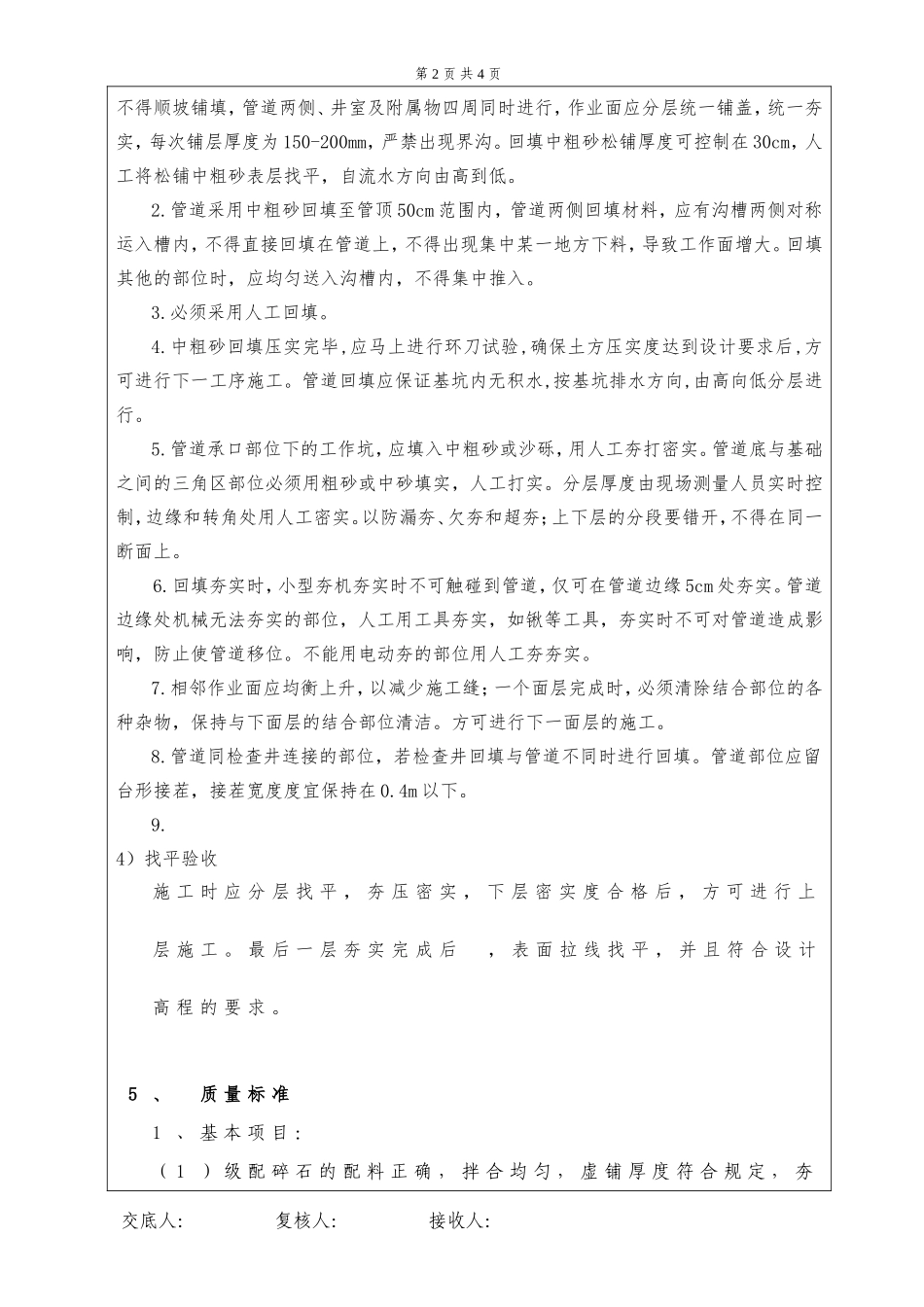

铺填作业应从最低点开始,按水平层次进行,交底人:复核人:接收人:第2页共4页不得顺坡铺填,管道两侧、井室及附属物四周同时进行,作业面应分层统一铺盖,统一夯实,每次铺层厚度为150-200mm,严禁出现界沟
回填中粗砂松铺厚度可控制在30cm,人工将松铺中粗砂表层找平,自流水方向由高到低
管道采用中粗砂回填至管顶50cm范围内,管道两侧回填材料,应有沟槽两侧对称运
