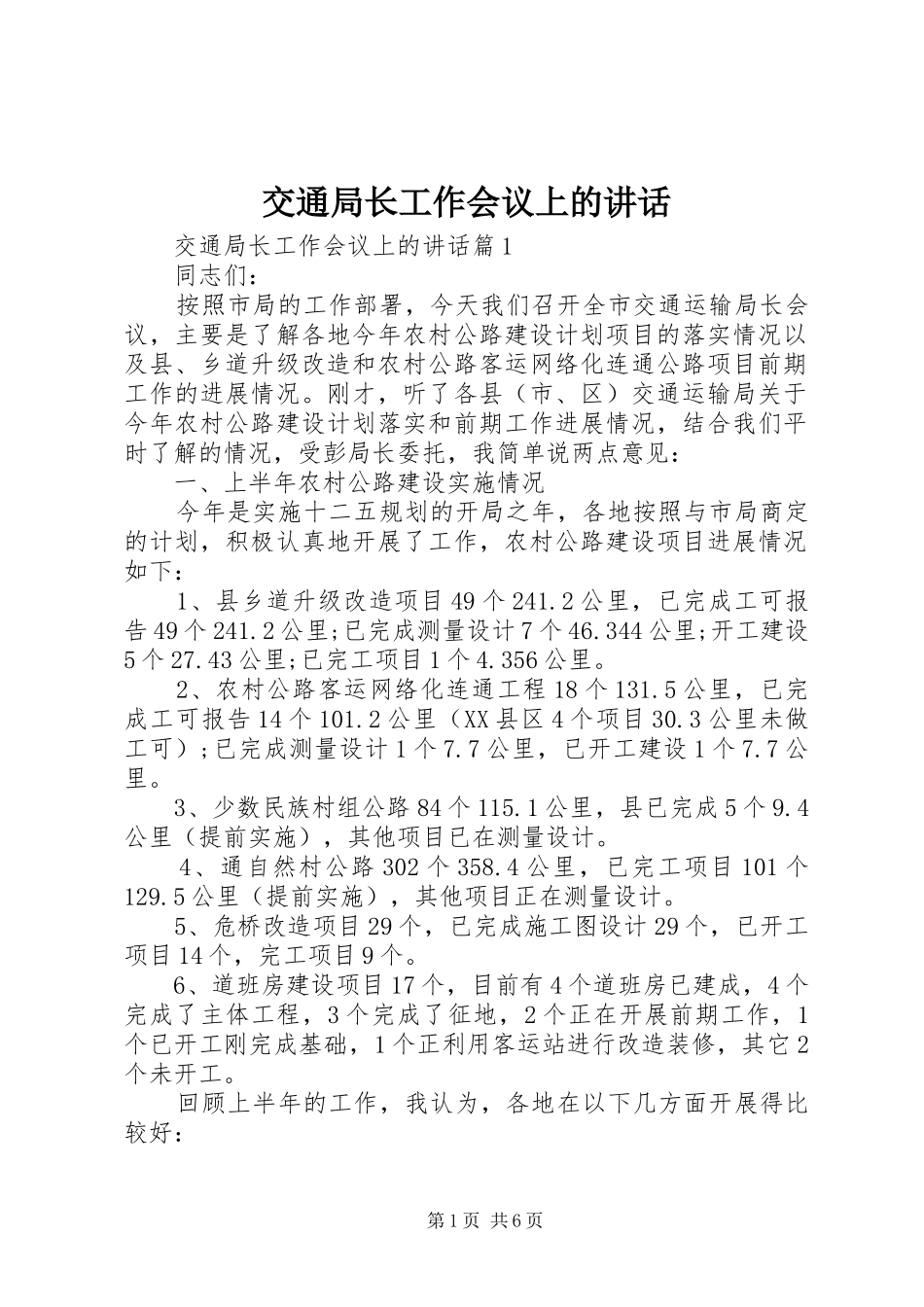

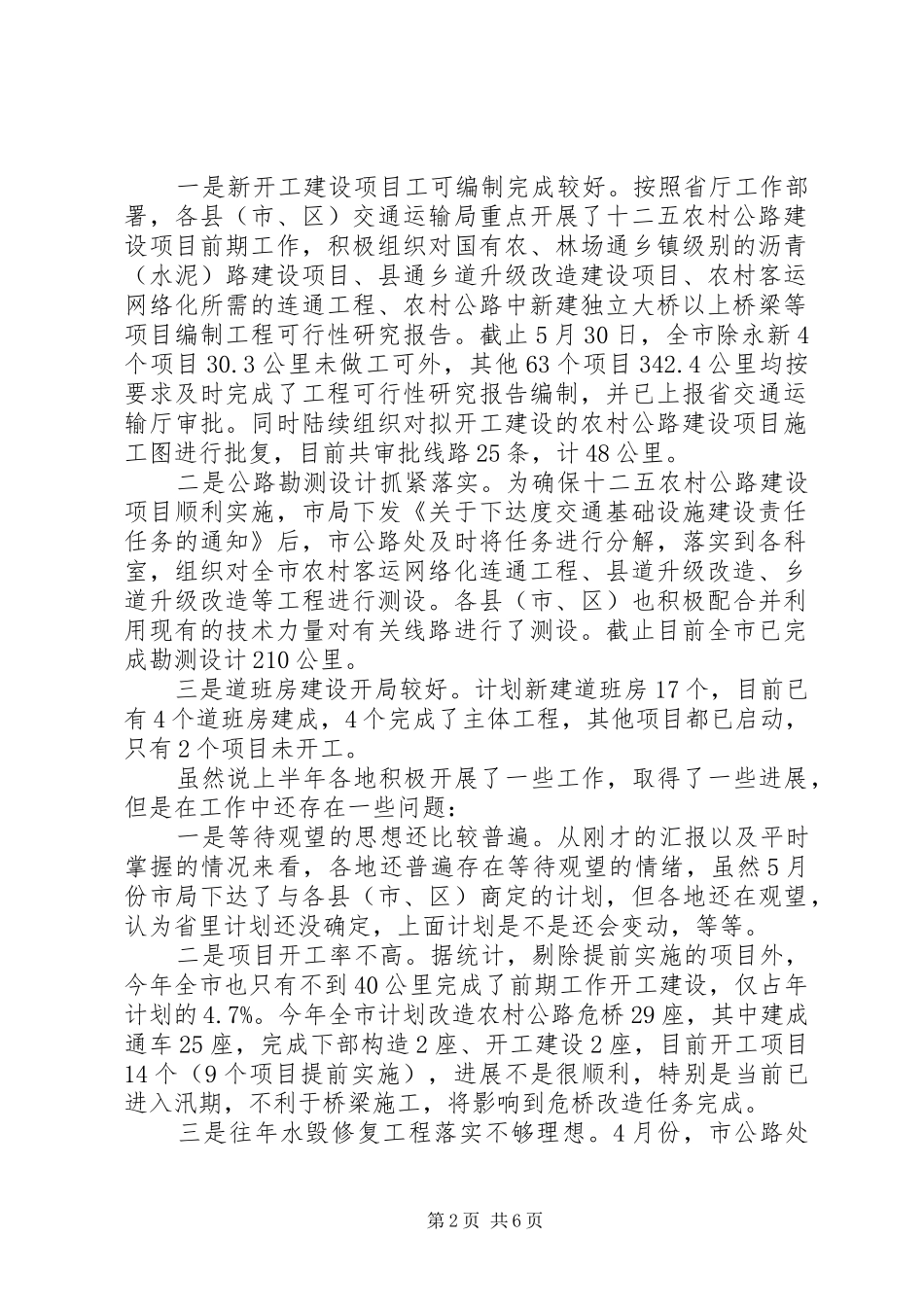

交通局长工作会议上的讲话交通局长工作会议上的讲话篇1同志们:按照市局的工作部署,今天我们召开全市交通运输局长会议,主要是了解各地今年农村公路建设计划项目的落实情况以及县、乡道升级改造和农村公路客运网络化连通公路项目前期工作的进展情况。刚才,听了各县(市、区)交通运输局关于今年农村公路建设计划落实和前期工作进展情况,结合我们平时了解的情况,受彭局长委托,我简单说两点意见:一、上半年农村公路建设实施情况今年是实施十二五规划的开局之年,各地按照与市局商定的计划,积极认真地开展了工作,农村公路建设项目进展情况如下:1、县乡道升级改造项目49个241.2公里,已完成工可报告49个241.2公里;已完成测量设计7个46.344公里;开工建设5个27.43公里;已完工项目1个4.356公里。2、农村公路客运网络化连通工程18个131.5公里,已完成工可报告14个101.2公里(XX县区4个项目30.3公里未做工可);已完成测量设计1个7.7公里,已开工建设1个7.7公里。3、少数民族村组公路84个115.1公里,县已完成5个9.4公里(提前实施),其他项目已在测量设计。4、通自然村公路302个358.4公里,已完工项目101个129.5公里(提前实施),其他项目正在测量设计。5、危桥改造项目29个,已完成施工图设计29个,已开工项目14个,完工项目9个。6、道班房建设项目17个,目前有4个道班房已建成,4个完成了主体工程,3个完成了征地,2个正在开展前期工作,1个已开工刚完成基础,1个正利用客运站进行改造装修,其它2个未开工。回顾上半年的工作,我认为,各地在以下几方面开展得比较好:第1页共6页一是新开工建设项目工可编制完成较好。按照省厅工作部署,各县(市、区)交通运输局重点开展了十二五农村公路建设项目前期工作,积极组织对国有农、林场通乡镇级别的沥青(水泥)路建设项目、县通乡道升级改造建设项目、农村客运网络化所需的连通工程、农村公路中新建独立大桥以上桥梁等项目编制工程可行性研究报告。截止5月30日,全市除永新4个项目30.3公里未做工可外,其他63个项目342.4公里均按要求及时完成了工程可行性研究报告编制,并已上报省交通运输厅审批。同时陆续组织对拟开工建设的农村公路建设项目施工图进行批复,目前共审批线路25条,计48公里。二是公路勘测设计抓紧落实。为确保十二五农村公路建设项目顺利实施,市局下发《关于下达度交通基础设施建设责任任务的通知》后,市公路处及时将任务进行分解,落实到各科室,组织对全市农村客运网络化连通工程、县道升级改造、乡道升级改造等工程进行测设。各县(市、区)也积极配合并利用现有的技术力量对有关线路进行了测设。截止目前全市已完成勘测设计210公里。三是道班房建设开局较好。计划新建道班房17个,目前已有4个道班房建成,4个完成了主体工程,其他项目都已启动,只有2个项目未开工。虽然说上半年各地积极开展了一些工作,取得了一些进展,但是在工作中还存在一些问题:一是等待观望的思想还比较普遍。从刚才的汇报以及平时掌握的情况来看,各地还普遍存在等待观望的情绪,虽然5月份市局下达了与各县(市、区)商定的计划,但各地还在观望,认为省里计划还没确定,上面计划是不是还会变动,等等。二是项目开工率不高。据统计,剔除提前实施的项目外,今年全市也只有不到40公里完成了前期工作开工建设,仅占年计划的4.7%。今年全市计划改造农村公路危桥29座,其中建成通车25座,完成下部构造2座、开工建设2座,目前开工项目14个(9个项目提前实施),进展不是很顺利,特别是当前已进入汛期,不利于桥梁施工,将影响到危桥改造任务完成。三是往年水毁修复工程落实不够理想。4月份,市公路处第2页共6页组织对全市水毁项目修复情况进行了检查,但情况不容乐观,发现许多问题:通村公路水毁项目大部分未实施。部分工程质量未达标,标准未到位。水毁工程质量较差,质量监管不到位;水毁重建项目建设标准不到位。水毁专项资金未做到专款专用,水毁资金使用不到位,如XX县区、XX县区、XX县区把水毁资金都补贴到其他公路建设上去了。水毁项目资料不齐全,除县外,其他县、市未建立一路一档,没有施工图设计、质量鉴定报告和设计批复等。...
