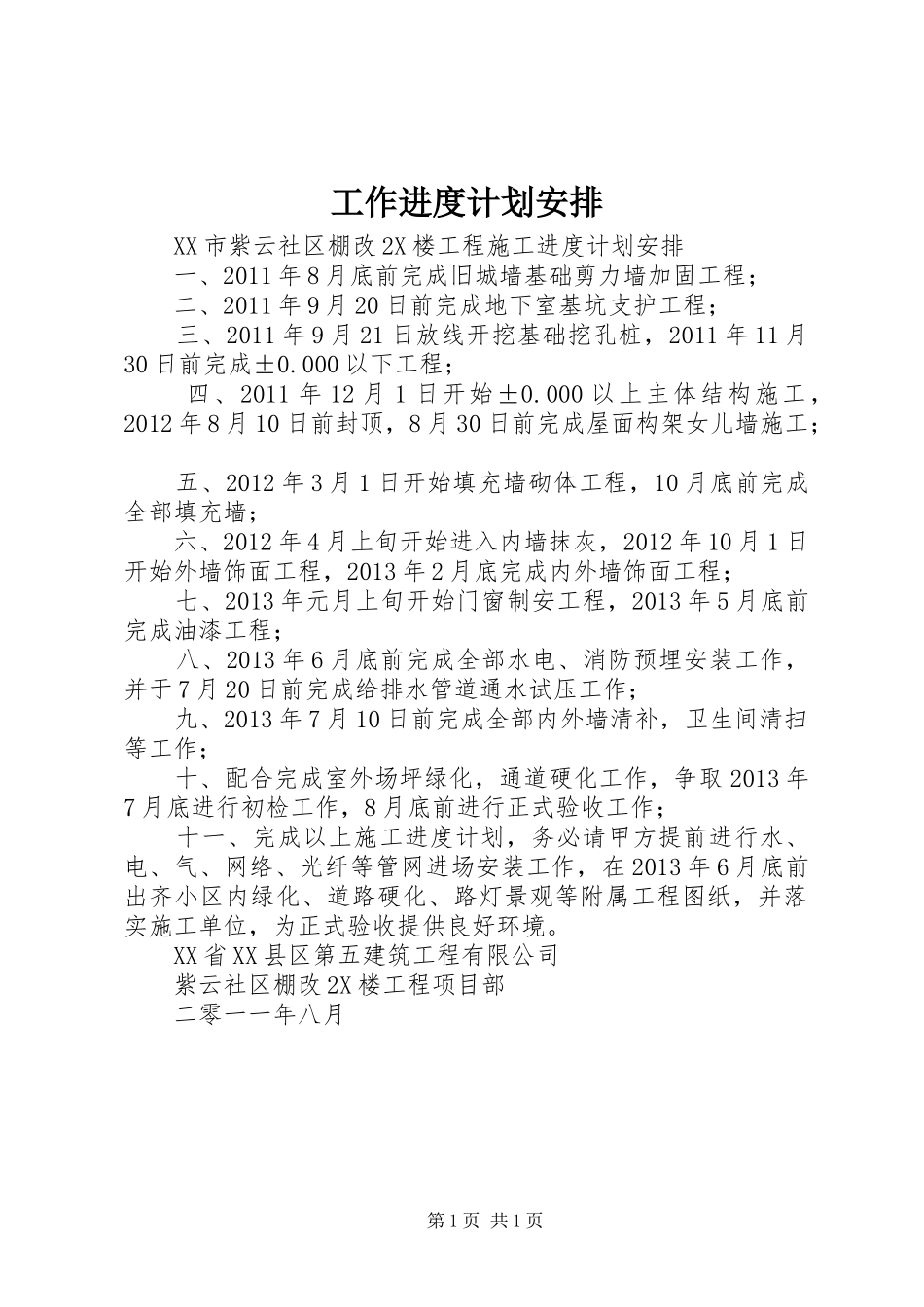

工作进度计划安排XX市紫云社区棚改2X楼工程施工进度计划安排一、2011年8月底前完成旧城墙基础剪力墙加固工程;二、2011年9月20日前完成地下室基坑支护工程;三、2011年9月21日放线开挖基础挖孔桩,2011年11月30日前完成±0.000以下工程;四、2011年12月1日开始±0.000以上主体结构施工,2012年8月10日前封顶,8月30日前完成屋面构架女儿墙施工;五、2012年3月1日开始填充墙砌体工程,10月底前完成全部填充墙;六、2012年4月上旬开始进入内墙抹灰,2012年10月1日开始外墙饰面工程,2013年2月底完成内外墙饰面工程;七、2013年元月上旬开始门窗制安工程,2013年5月底前完成油漆工程;八、2013年6月底前完成全部水电、消防预埋安装工作,并于7月20日前完成给排水管道通水试压工作;九、2013年7月10日前完成全部内外墙清补,卫生间清扫等工作;十、配合完成室外场坪绿化,通道硬化工作,争取2013年7月底进行初检工作,8月底前进行正式验收工作;十一、完成以上施工进度计划,务必请甲方提前进行水、电、气、网络、光纤等管网进场安装工作,在2013年6月底前出齐小区内绿化、道路硬化、路灯景观等附属工程图纸,并落实施工单位,为正式验收提供良好环境。XX省XX县区第五建筑工程有限公司紫云社区棚改2X楼工程项目部二零一一年八月第1页共1页
