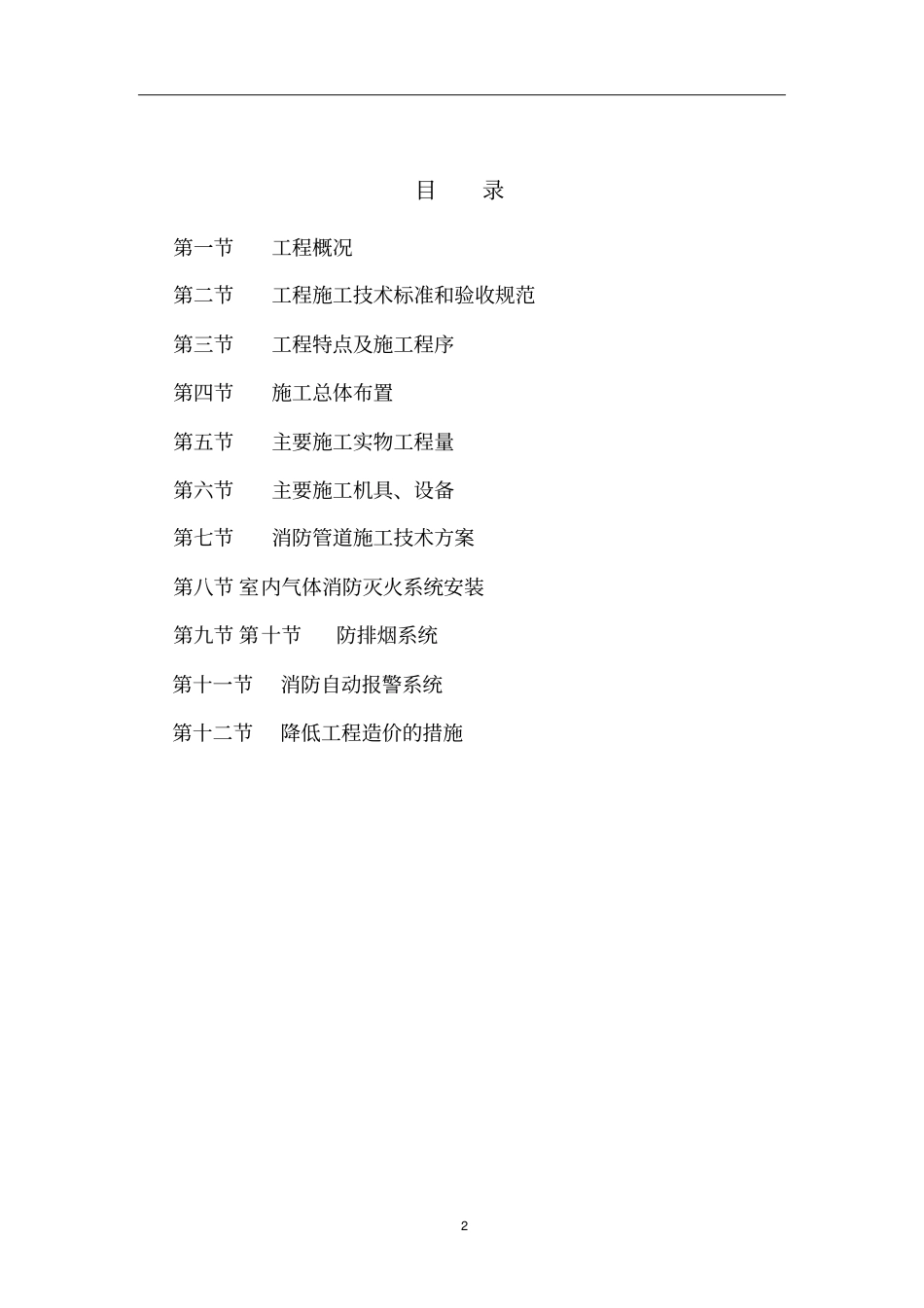

中医院消防整改工程施工方案2目录第一节工程概况第二节工程施工技术标准和验收规范第三节工程特点及施工程序第四节施工总体布置第五节主要施工实物工程量第六节主要施工机具、设备第七节消防管道施工技术方案第八节室内气体消防灭火系统安装第九节第十节防排烟系统第十一节消防自动报警系统第十二节降低工程造价的措施3第一节工程概况黔江区中医院消防安全整改工程包含1至14楼及负1层车库,整改工程部分由消防应急疏散照明、火灾自动报警、消防自动喷淋及消火栓系统等工程组成单位工程。现有火灾自动报警系统经多年使用,设备元件已经老化,消防控制主机整体报故障,设备维护困难、代价昂贵,相关配件原厂家已未生产,且性能已经不能满足现行消防规范要求,应重新更换火灾自动报警系统设备,并依据现行的消防规范完善其设备功能,以达到通过消防验收条件。第二节工程施工技术标准和验收规范本项目安装工程按下列标准和规范进行施工和验收:《室内消火栓》GB3445-2005《消防水泵接合器》GB3446-93《火灾报警控制器通用技术条件》GB4717-2005《点型感温火灾探测器技术要求和试验方法》GB4716-2005《点型感烟火灾探测器技术要求和试验方法》GB4715-2005《消火栓箱》GB14561-2003《自动喷水灭火系统施工及验收规范》GB50261-2005《气体灭火系统施工及验收规范》GB50263-2007《119火灾报警系统通用技术条件》GB16282-1996《钢质防火门通用技术条件》GB12955-2008《消防安全疏散标志设置标准》DBJ01-611-20024《火灾自动报警系统施工及验收规范》GB50166-2007《消防工程安装的通用要求》GY601-1998《室内自动喷水灭火系统安装工艺标准》GY603-1《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《工业管道施工及验收规范》GBJ50235-97《高层民用建筑设计防火规范》GB50045-95(2005版)《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-2002《工业自动化仪表工程施工及验收规范》GB50093-2002《电气装置安装工程接地装置施工及验收规范》GB50169-2006第三节工程特点及施工程序1、工程特点黔江区中医院消防安全整改工程,施工场地狭窄,作业面较小,同时周围病房仍然投入使用。由于安装交叉施工多,难免发出施工噪音,因此为保证医院正常的工作秩序,提供病人良好的治疗、休息环境,在施工过程中必须采取有效的防护措施,将施工噪音控制在正常分贝以内,服务好医院,5服务好病人。为了有效控制和减少噪音,防止环境污染,根据此项目现场施工的特点,在克服各种矛盾的情况下,我们采取如下措施:现场统一布置,合理使用场地,做到现场整洁、堆放有序,保持各种通道畅通。材料和设备的运输在晚上进行,以保证病人的就医秩序和人生安全。密切配合,强化调度,维护好现场正常的施工秩序。采取严格的安全防护措施,杜绝各种事故的发生。在施工区域楼层的两边采用木板密封,并贴上警示牌和告示牌,防止病人进入施工现场。2、施工程序A、施工总原则a)先地下,后高空,再低空,最后地面。b)高、重、大影响较大的设备、管道先上。c)先主体,后装修。d)先设备,后管道,最后电气仪表。e)先大后小,先排风,后管道,再电气。f)先动力,后照明、仪表及灯具。g)先除锈垢,后刷油漆防腐。h)施工、工艺复杂者先上。6i)先试压合格,后单机调试,再联动试车。第四节主要施工实物工程量施工实物工程量序号名称单位数量备注1金属线槽米待定2电气配管S15-50米待定3管内配线1.0㎡-6㎡米待定4电缆米待定5消防报警联动控制主机台待定6气体灭火驱动盘台待定7感烟探测器只待定8感温探测器只待定9消防广播只待定10消火栓按钮只待定11手动报警按钮只待定12隔离器台待定13电话分机部待定14各类模块只待定715水流指示器接线台待定16信号阀接线台待定17火灾显示盘台待定18消防警铃个待定19镀锌、焊接钢管Φ100-Φ300米待定20镀锌钢管DN25-DN80米待定21支架制安㎏待定22各类阀门个待定23可曲挠橡胶接头个待定24消火栓套待定25试验消火栓套待定26湿式报警阀组待定27排污潜水泵台待定28室内消火栓泵台待定29...
