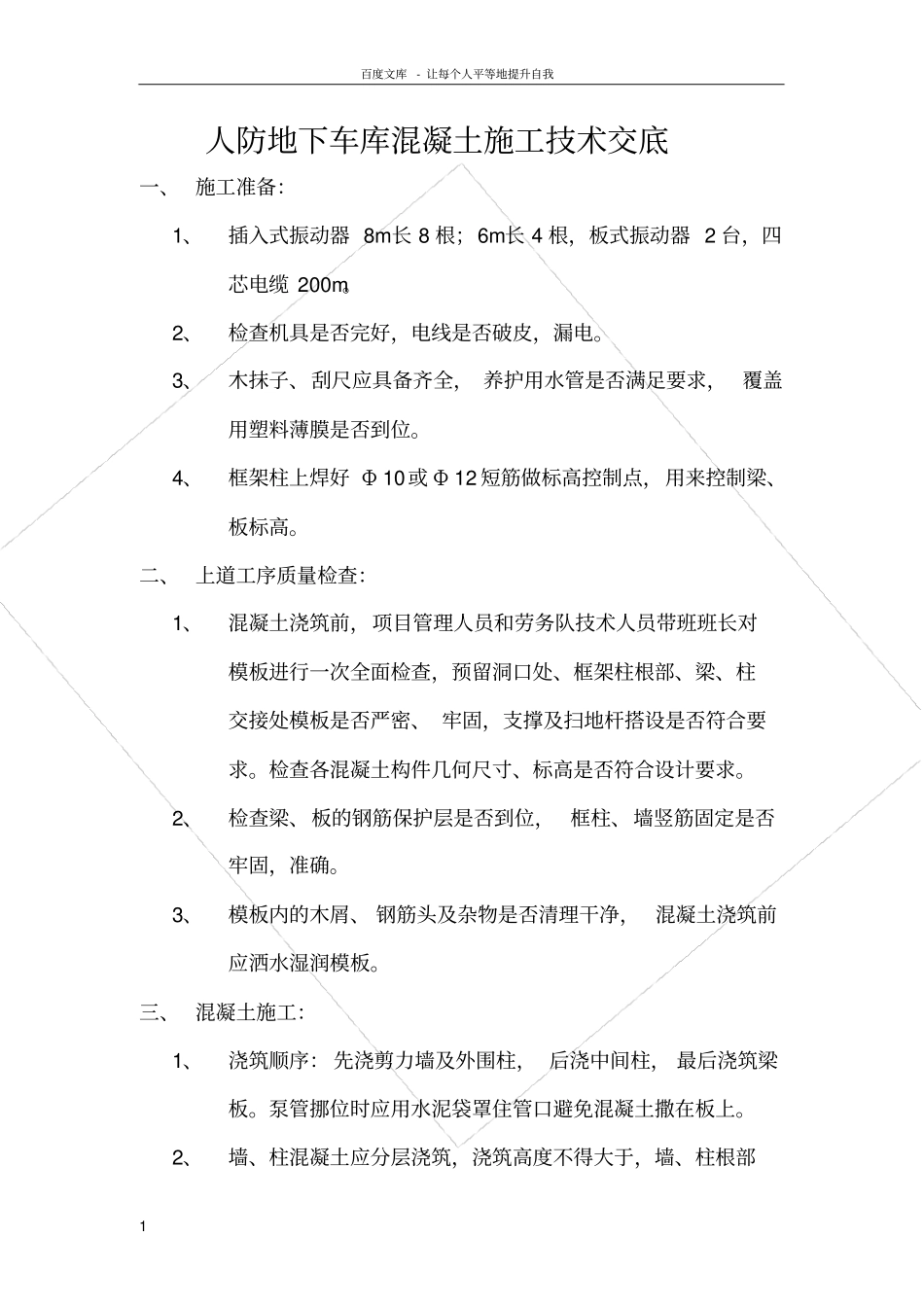

百度文库-让每个人平等地提升自我1人防地下车库混凝土施工技术交底一、施工准备:1、插入式振动器8m长8根;6m长4根,板式振动器2台,四芯电缆200m
2、检查机具是否完好,电线是否破皮,漏电
3、木抹子、刮尺应具备齐全,养护用水管是否满足要求,覆盖用塑料薄膜是否到位
4、框架柱上焊好Φ10或Φ12短筋做标高控制点,用来控制梁、板标高
二、上道工序质量检查:1、混凝土浇筑前,项目管理人员和劳务队技术人员带班班长对模板进行一次全面检查,预留洞口处、框架柱根部、梁、柱交接处模板是否严密、牢固,支撑及扫地杆搭设是否符合要求
检查各混凝土构件几何尺寸、标高是否符合设计要求
2、检查梁、板的钢筋保护层是否到位,框柱、墙竖筋固定是否牢固,准确
3、模板内的木屑、钢筋头及杂物是否清理干净,混凝土浇筑前应洒水湿润模板
三、混凝土施工:1、浇筑顺序:先浇剪力墙及外围柱,后浇中间柱,最后浇筑梁板
泵管挪位时应用水泥袋罩住管口避免混凝土撒在板上

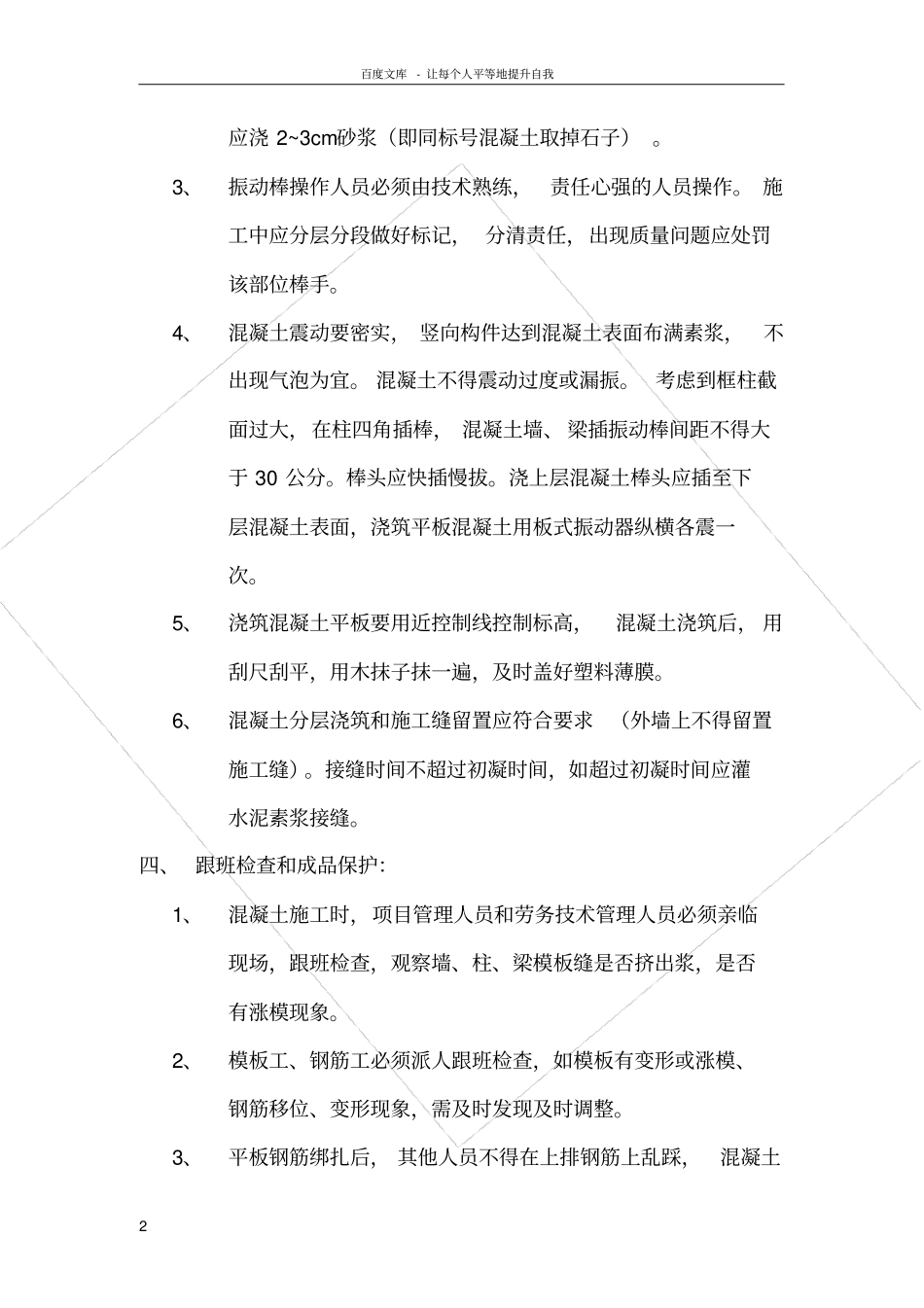

2、墙、柱混凝土应分层浇筑,浇筑高度不得大于,墙、柱根部百度文库-让每个人平等地提升自我2应浇2~3cm砂浆(即同标号混凝土取掉石子)
3、振动棒操作人员必须由技术熟练,责任心强的人员操作
施工中应分层分段做好标记,分清责任,出现质量问题应处罚该部位棒手
4、混凝土震动要密实,竖向构件达到混凝土表面布满素浆,不出现气泡为宜
混凝土不得震动过度或漏振
考虑到框柱截面过大,在柱四角插棒,混凝土墙、梁插振动棒间距不得大于30公分
棒头应快插慢拔
浇上层混凝土棒头应插至下层混凝土表面,浇筑平板混凝土用板式振动器纵横各震一次
5、浇筑混凝土平板要用近控制线控制标高,混凝土浇筑后,用刮尺刮平,用木抹子抹一遍,及时盖好塑料薄膜
6、混凝土分层浇筑和施工缝留置应符合要求(外墙上不得留置施工缝)
接缝时间不超过初凝时间,如超过初凝时间应灌水泥素浆接缝

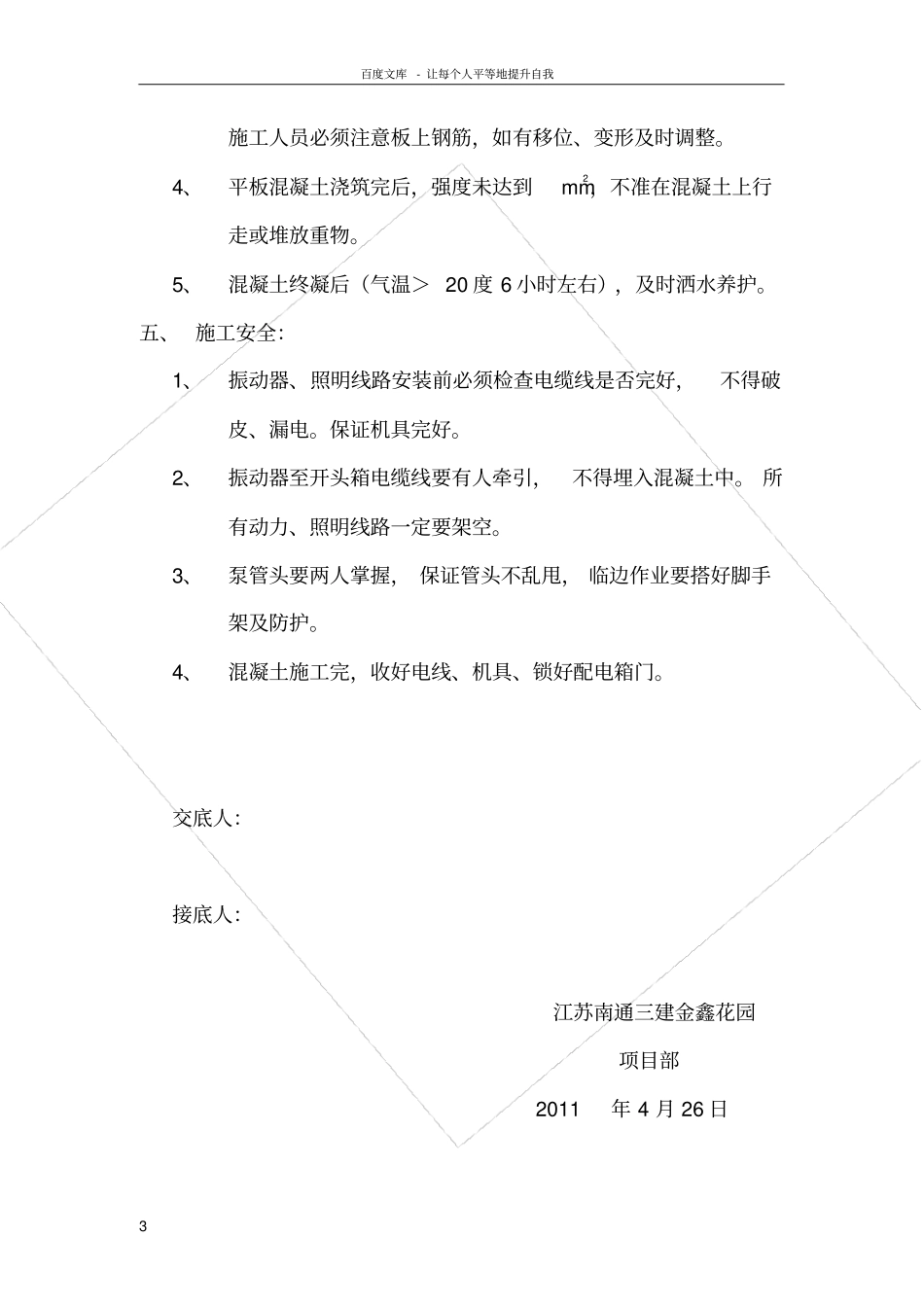

四、跟班检查和成品保
