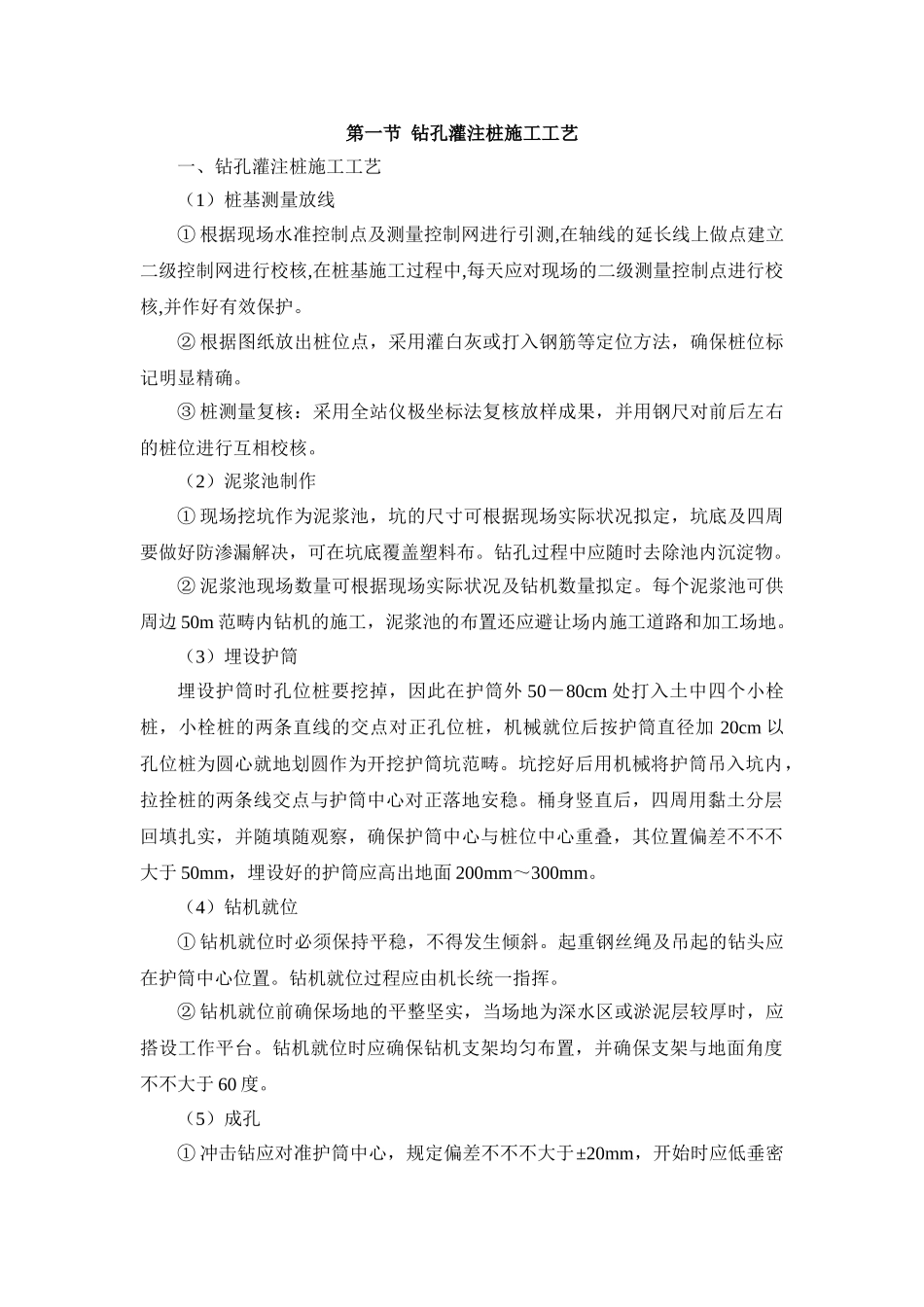

第一节钻孔灌注桩施工工艺一、钻孔灌注桩施工工艺(1)桩基测量放线①根据现场水准控制点及测量控制网进行引测,在轴线的延长线上做点建立二级控制网进行校核,在桩基施工过程中,每天应对现场的二级测量控制点进行校核,并作好有效保护
②根据图纸放出桩位点,采用灌白灰或打入钢筋等定位方法,确保桩位标记明显精确
③桩测量复核:采用全站仪极坐标法复核放样成果,并用钢尺对前后左右的桩位进行互相校核
(2)泥浆池制作①现场挖坑作为泥浆池,坑的尺寸可根据现场实际状况拟定,坑底及四周要做好防渗漏解决,可在坑底覆盖塑料布
钻孔过程中应随时去除池内沉淀物
②泥浆池现场数量可根据现场实际状况及钻机数量拟定
每个泥浆池可供周边50m范畴内钻机的施工,泥浆池的布置还应避让场内施工道路和加工场地
(3)埋设护筒埋设护筒时孔位桩要挖掉,因此在护筒外50-80cm处打入土中四个小栓桩,小栓桩的两条直线的交点对正孔位桩,机械就位后按护筒直径加20cm以孔位桩为圆心就地划圆作为开挖护筒坑范畴
坑挖好后用机械将护筒吊入坑内,拉拴桩的两条线交点与护筒中心对正落地安稳
桶身竖直后,四周用黏土分层回填扎实,并随填随观察,确保护筒中心与桩位中心重叠,其位置偏差不不不大于50mm,埋设好的护筒应高出地面200mm~300mm
(4)钻机就位①钻机就位时必须保持平稳,不得发生倾斜
起重钢丝绳及吊起的钻头应在护筒中心位置
钻机就位过程应由机长统一指挥
②钻机就位前确保场地的平整坚实,当场地为深水区或淤泥层较厚时,应搭设工作平台
钻机就位时应确保钻机支架均匀布置,并确保支架与地面角度不不大于60度
(5)成孔①冲击钻应对准护筒中心,规定偏差不不不大于±20mm,开始时应低垂密击,使孔壁挤压密实,直至孔深达护筒下3~4m

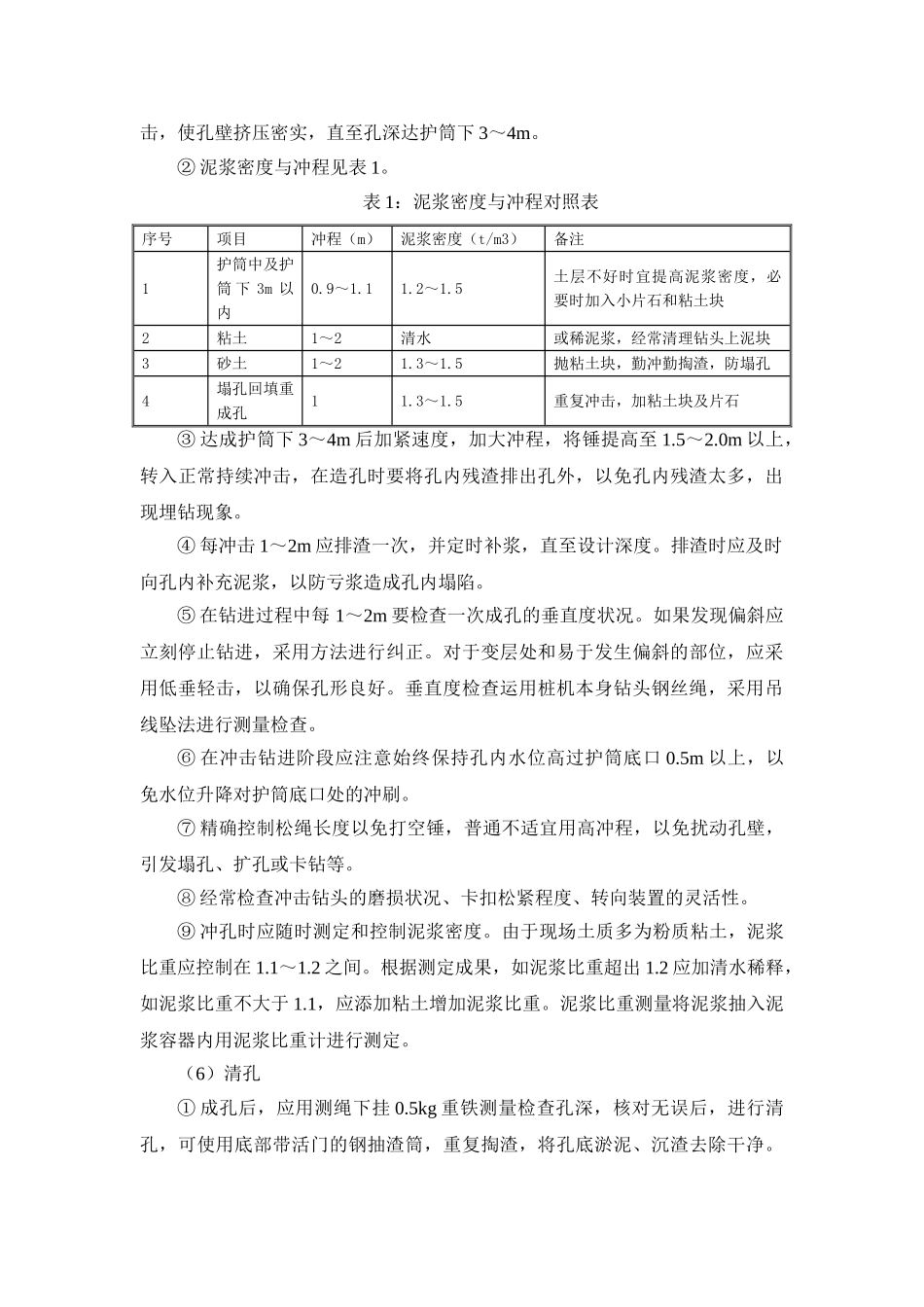

②泥浆密度与冲程见表1
表1:泥浆密度与冲程对照表序号项目冲程(m)泥浆密度(t/m3)备注1护筒中及护筒下3m以内0
