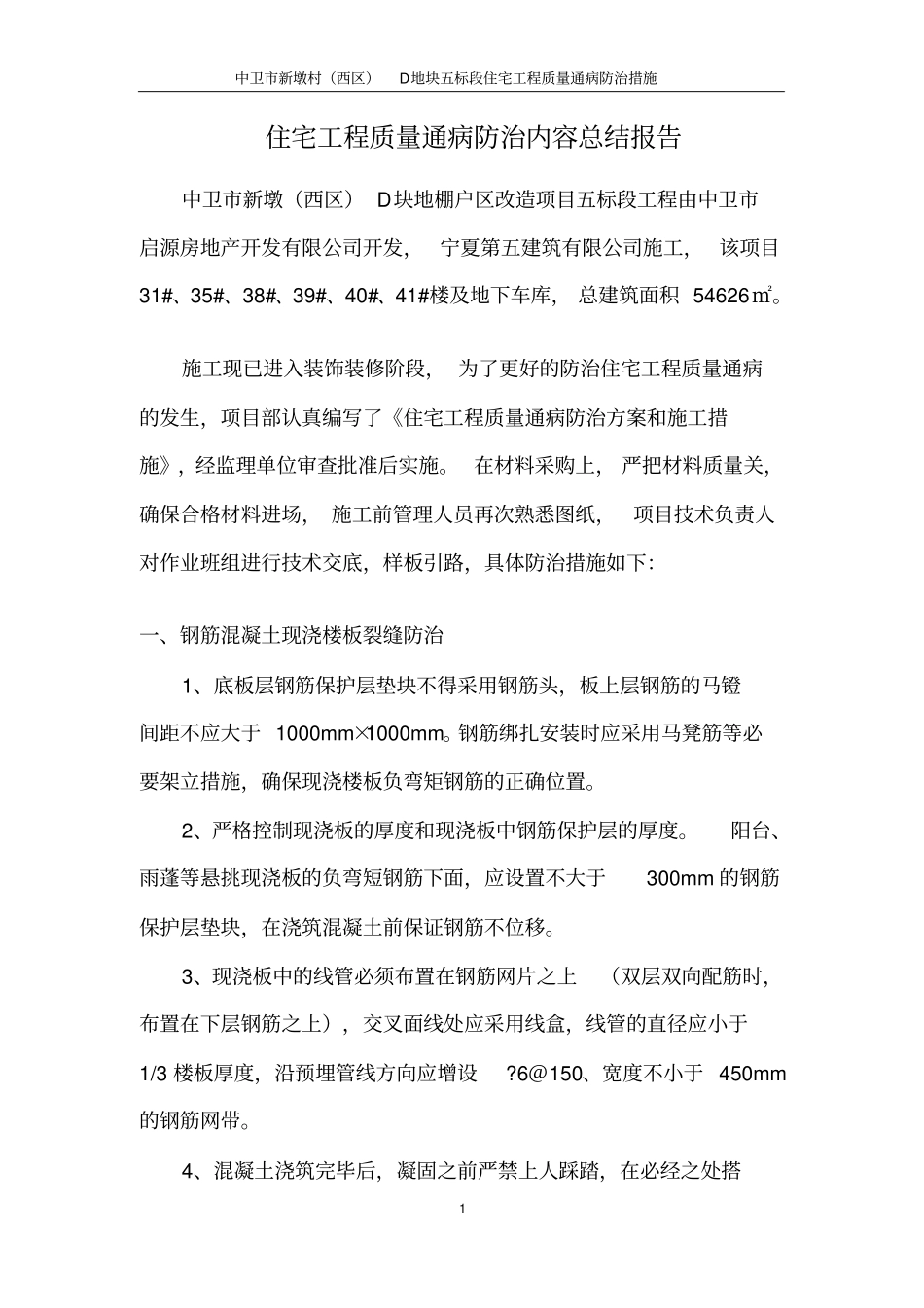

中卫市新墩村(西区)D地块五标段住宅工程质量通病防治措施1住宅工程质量通病防治内容总结报告中卫市新墩(西区)D块地棚户区改造项目五标段工程由中卫市启源房地产开发有限公司开发,宁夏第五建筑有限公司施工,该项目31#、35#、38#、39#、40#、41#楼及地下车库,总建筑面积54626㎡
施工现已进入装饰装修阶段,为了更好的防治住宅工程质量通病的发生,项目部认真编写了《住宅工程质量通病防治方案和施工措施》,经监理单位审查批准后实施

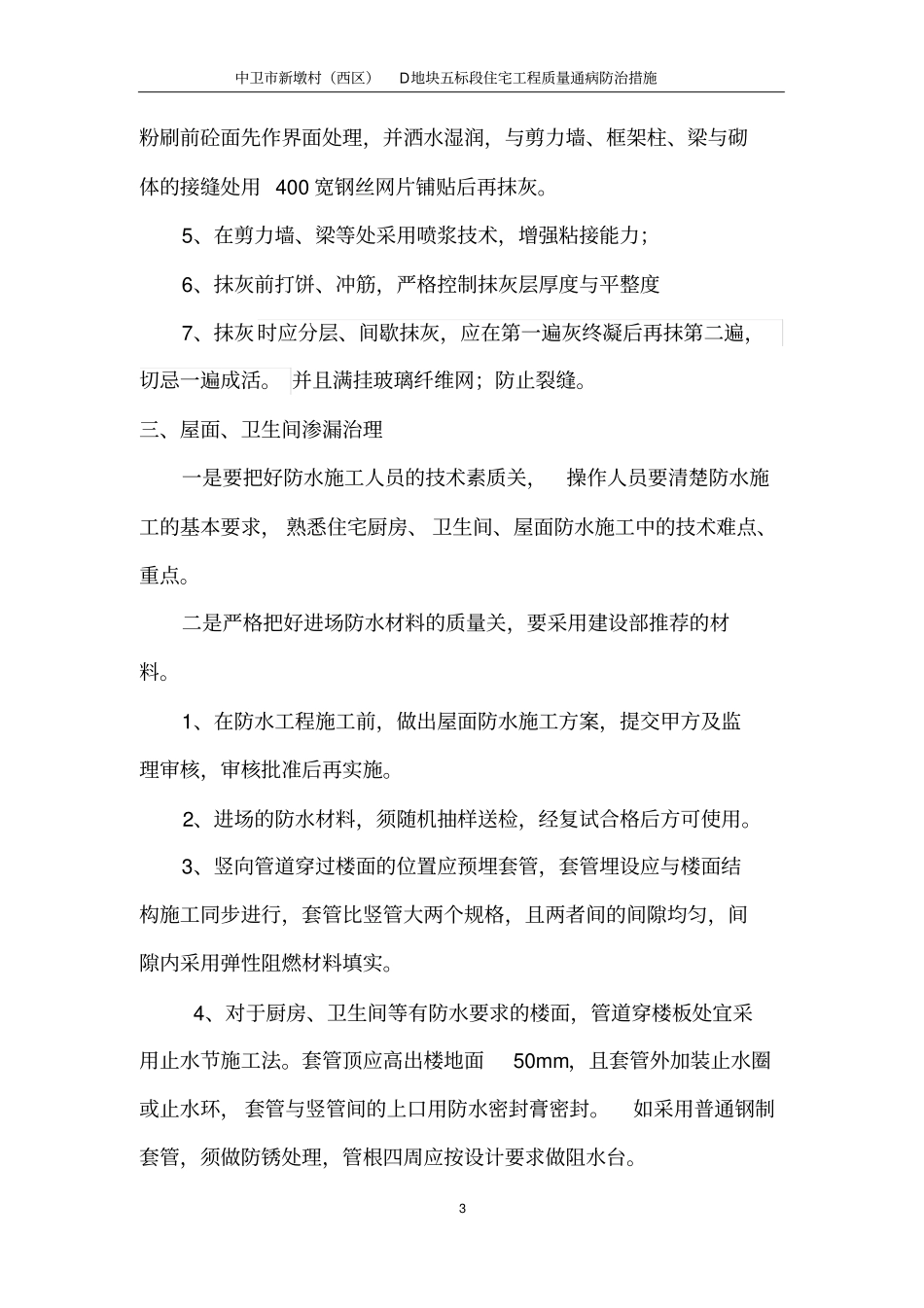

在材料采购上,严把材料质量关,确保合格材料进场,施工前管理人员再次熟悉图纸,项目技术负责人对作业班组进行技术交底,样板引路,具体防治措施如下:一、钢筋混凝土现浇楼板裂缝防治1、底板层钢筋保护层垫块不得采用钢筋头,板上层钢筋的马镫间距不应大于1000mm×1000mm
钢筋绑扎安装时应采用马凳筋等必要架立措施,确保现浇楼板负弯矩钢筋的正确位置
2、严格控制现浇板的厚度和现浇板中钢筋保护层的厚度
阳台、雨蓬等悬挑现浇板的负弯短钢筋下面,应设置不大于300mm的钢筋保护层垫块,在浇筑混凝土前保证钢筋不位移
3、现浇板中的线管必须布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉面线处应采用线盒,线管的直径应小于1/3楼板厚度,沿预埋管线方向应增设
6@150、宽度不小于450mm的钢筋网带

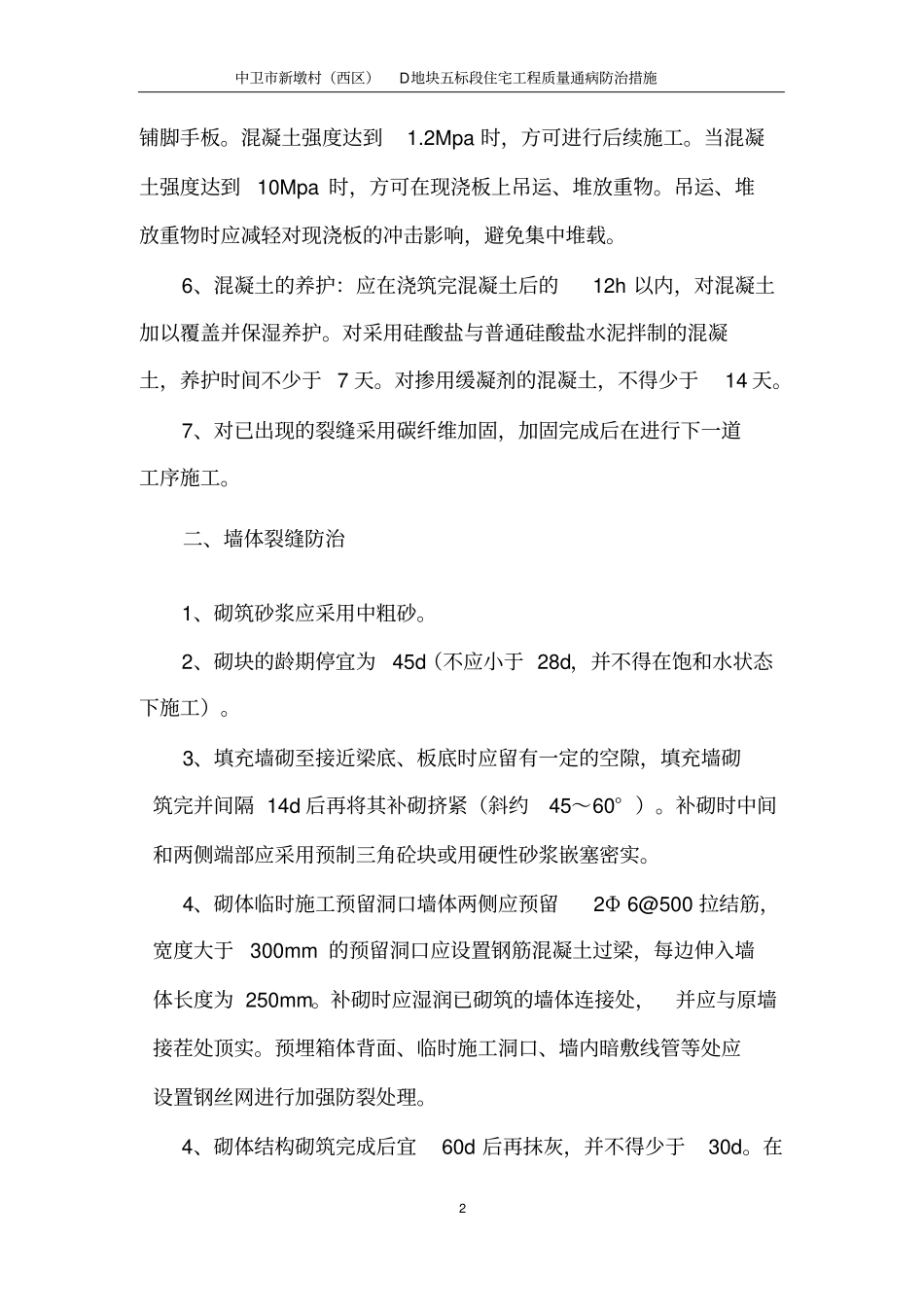

4、混凝土浇筑完毕后,凝固之前严禁上人踩踏,在必经之处搭中卫市新墩村(西区)D地块五标段住宅工程质量通病防治措施2铺脚手板
混凝土强度达到1
2Mpa时,方可进行后续施工
当混凝土强度达到10Mpa时,方可在现浇板上吊运、堆放重物
吊运、堆放重物时应减轻对现浇板的冲击影响,避免集中堆载
6、混凝土的养护:应在浇筑完混凝土后的12h以内,对混凝土加以覆盖并保湿养护
对采用硅酸盐与普通硅酸盐水泥拌制的混凝土,养护时间不少于7天
对掺用缓凝剂的混凝土,不得少于
