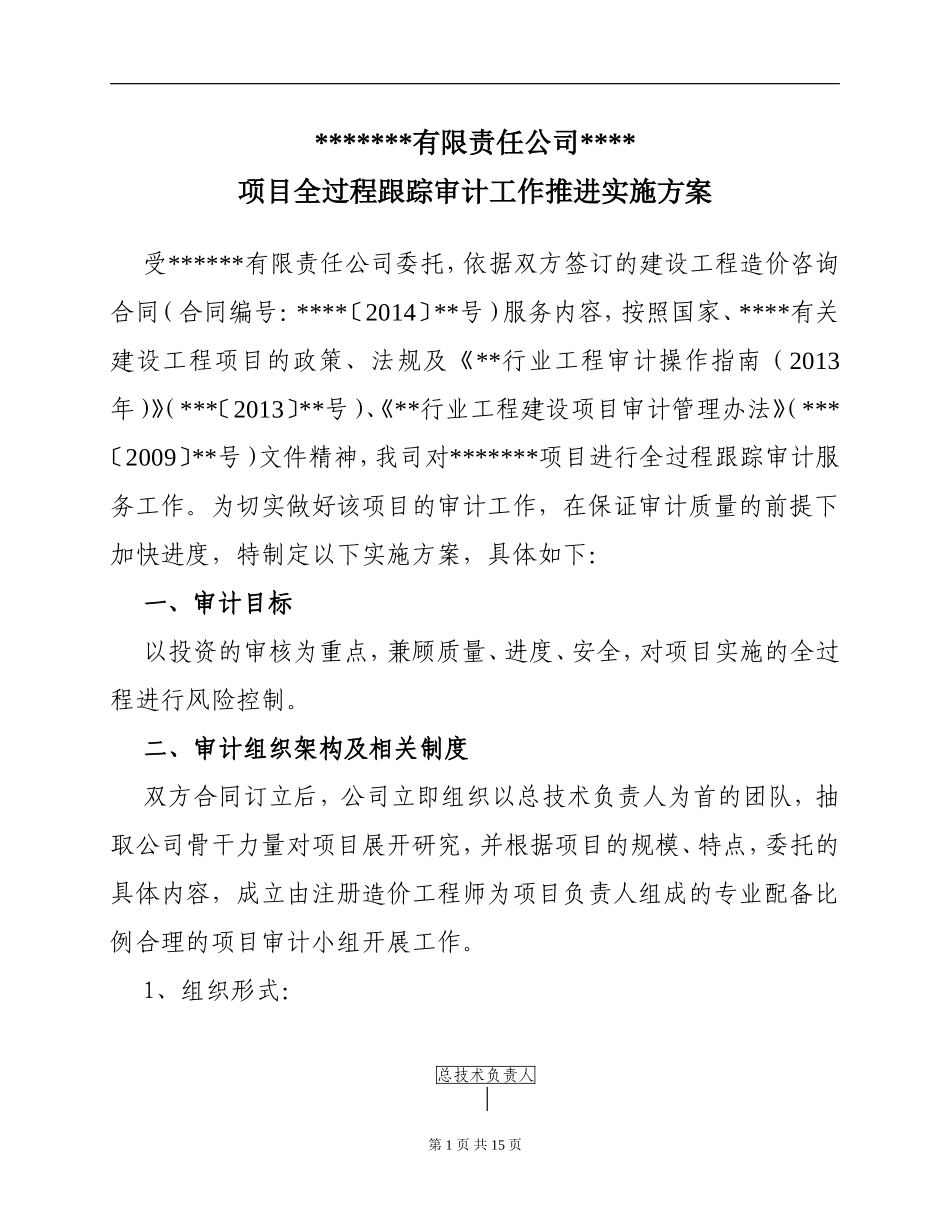

*******有限责任公司****项目全过程跟踪审计工作推进实施方案受******有限责任公司委托,依据双方签订的建设工程造价咨询合同(合同编号:****〔2014〕**号)服务内容,按照国家、****有关建设工程项目的政策、法规及《**行业工程审计操作指南(2013年)》(***〔2013〕**号)、《**行业工程建设项目审计管理办法》(***〔2009〕**号)文件精神,我司对*******项目进行全过程跟踪审计服务工作
为切实做好该项目的审计工作,在保证审计质量的前提下加快进度,特制定以下实施方案,具体如下:一、审计目标以投资的审核为重点,兼顾质量、进度、安全,对项目实施的全过程进行风险控制
二、审计组织架构及相关制度双方合同订立后,公司立即组织以总技术负责人为首的团队,抽取公司骨干力量对项目展开研究,并根据项目的规模、特点,委托的具体内容,成立由注册造价工程师为项目负责人组成的专业配备比例合理的项目审计小组开展工作

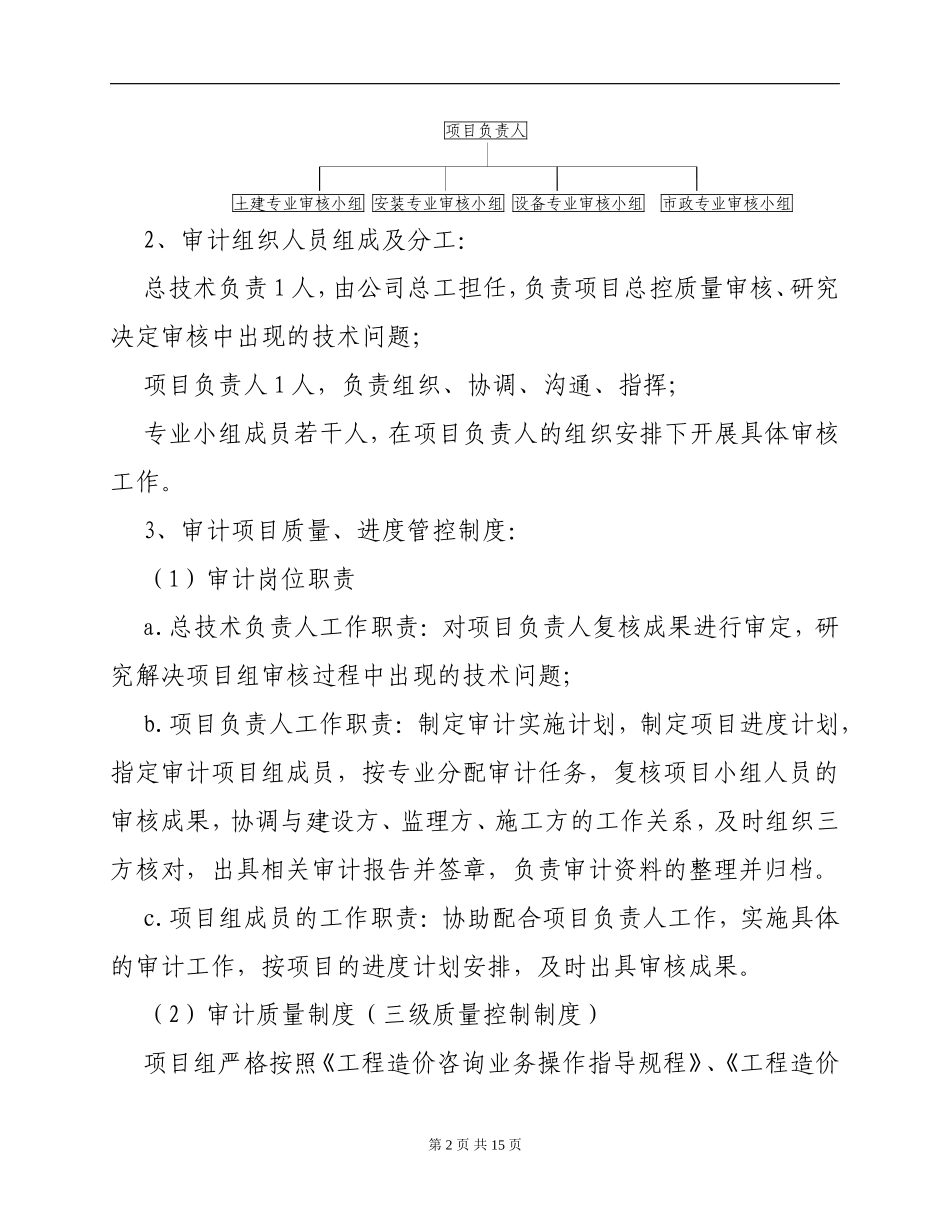

1、组织形式:总技术负责人第1页共15页项目负责人土建专业审核小组安装专业审核小组设备专业审核小组市政专业审核小组2、审计组织人员组成及分工:总技术负责1人,由公司总工担任,负责项目总控质量审核、研究决定审核中出现的技术问题;项目负责人1人,负责组织、协调、沟通、指挥;专业小组成员若干人,在项目负责人的组织安排下开展具体审核工作
3、审计项目质量、进度管控制度:(1)审计岗位职责a
总技术负责人工作职责:对项目负责人复核成果进行审定,研究解决项目组审核过程中出现的技术问题;b
项目负责人工作职责:制定审计实施计划,制定项目进度计划,指定审计项目组成员,按专业分配审计任务,复核项目小组人员的审核成果,协调与建设方、监理方、施工方的工作关系,及时组织三方核对,出具相关审计报告并签章,负责审计资料的整理并归档

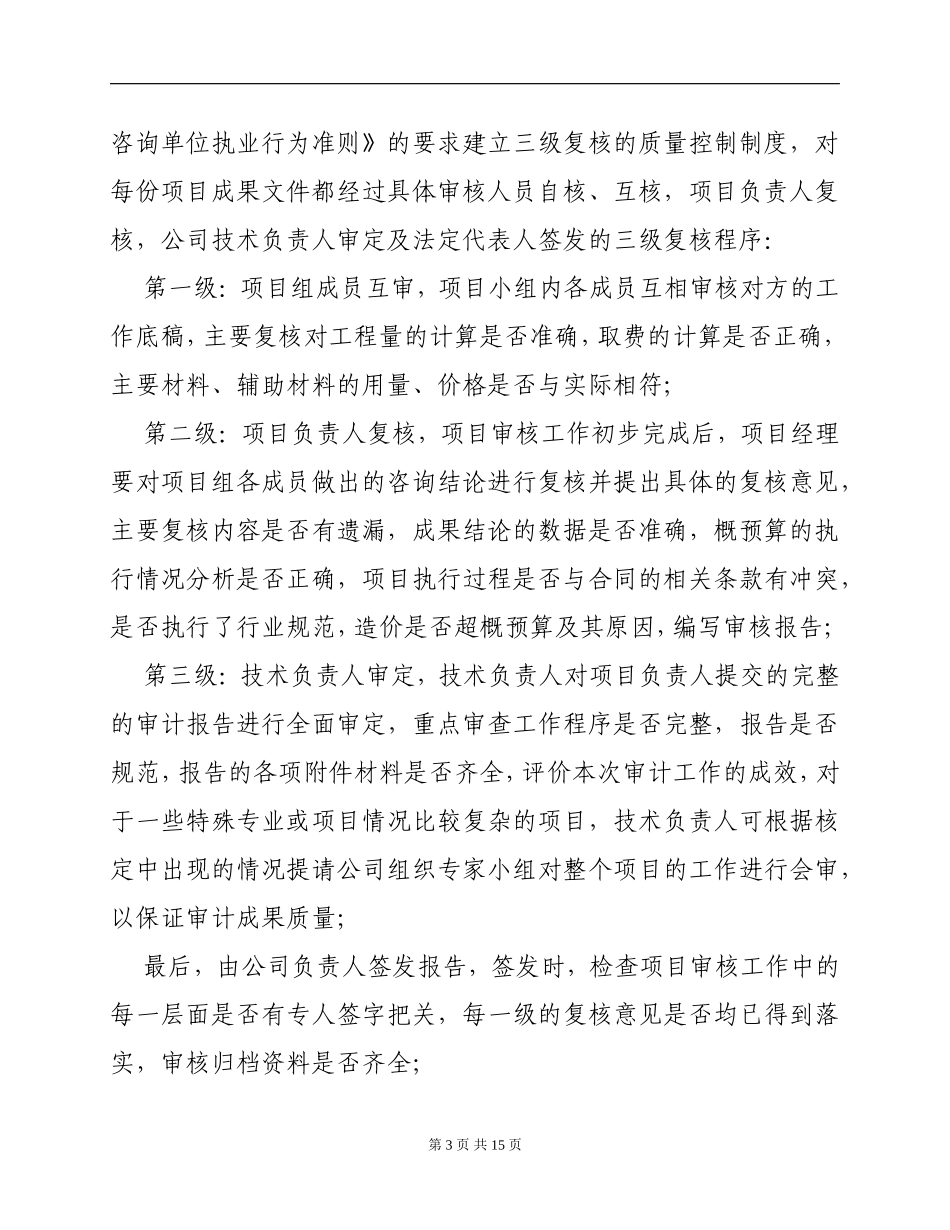

项目组成员的工作职责:协助配合项目负责人工作,
