下载后可任意编辑区域项目调查汇报与区委上半年工作总结汇编区域项目调查汇报待建项目鑫虹整机项目(一)项目进展情况(截止到月日)1、施工单位进场;2、临建设施搭设基本完成;3、完成基坑测量放线,准备动土施工
符合大日程计划(二)存在问题自来水市政供水压力只有0
2MPa(自来水公司提供的测试数据),图纸设计要求水压力0
5MPa,目前施工队已进场,面临夏季的到来,生产、生活用水量增大,供水现状不能满足要求
(建议:建设局协调供水公司,帮助企业解决)在建项目一、彩虹光伏项目(一)项目进展情况(截止到月日)1、临建活动板房安装进入尾声;2、项目主厂房、成品库土建工程承台施工已完成近80%;3、桩基础施工本月日完工离场,桩基检测同步进行;4、设备招标工作前期准备阶段已经开始;5、氧站、余热锅炉设备及方案沟通完毕
符合大日程计划(二)存在问题目前商品混凝土供应不及时,造成一定程度的窝工现象

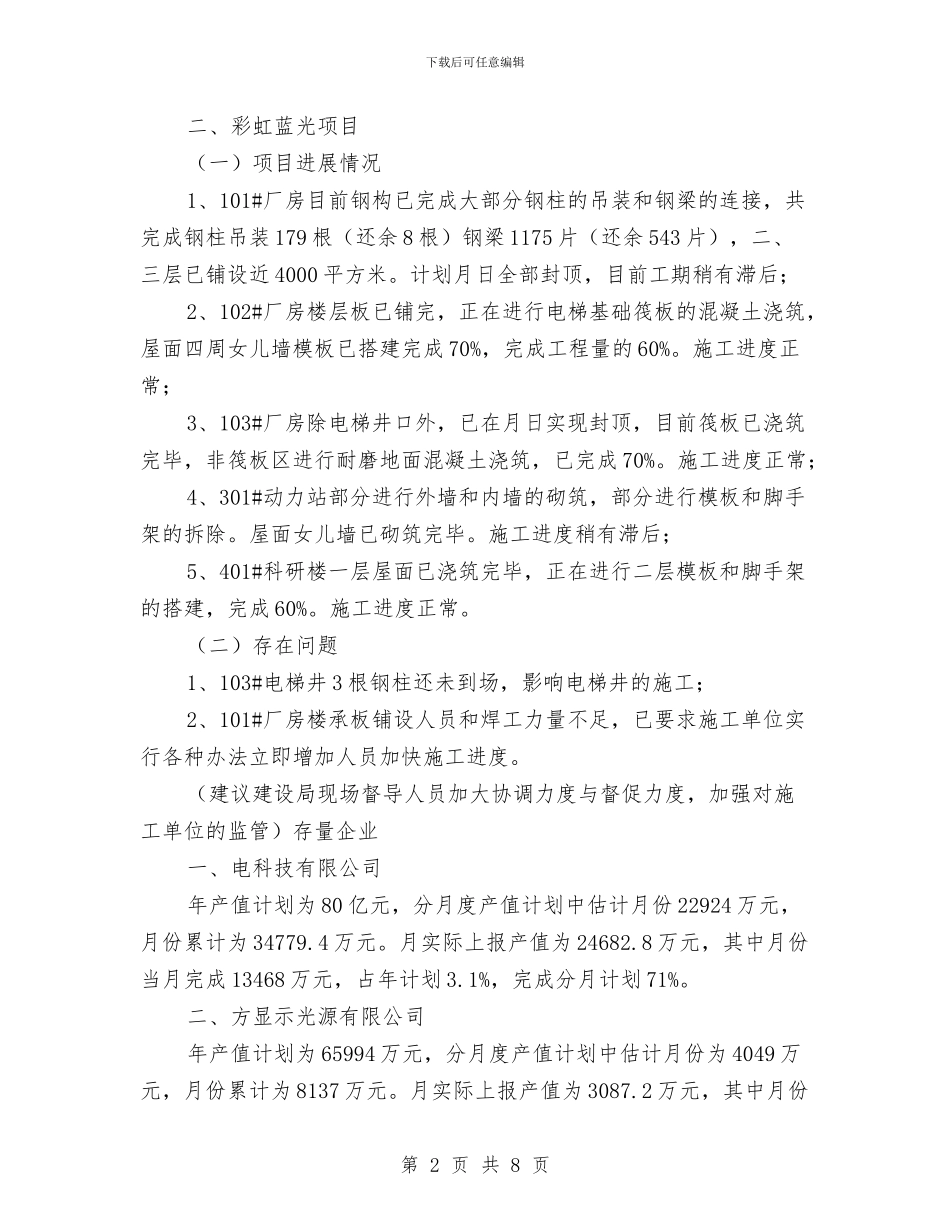

(建议建设局帮助企业解决)第1页共8页下载后可任意编辑二、彩虹蓝光项目(一)项目进展情况1、101#厂房目前钢构已完成大部分钢柱的吊装和钢梁的连接,共完成钢柱吊装179根(还余8根)钢梁1175片(还余543片),二、三层已铺设近4000平方米
计划月日全部封顶,目前工期稍有滞后;2、102#厂房楼层板已铺完,正在进行电梯基础筏板的混凝土浇筑,屋面四周女儿墙模板已搭建完成70%,完成工程量的60%
施工进度正常;3、103#厂房除电梯井口外,已在月日实现封顶,目前筏板已浇筑完毕,非筏板区进行耐磨地面混凝土浇筑,已完成70%
施工进度正常;4、301#动力站部分进行外墙和内墙的砌筑,部分进行模板和脚手架的拆除
屋面女儿墙已砌筑完毕
施工进度稍有滞后;5、401#科研楼一层屋面已浇筑完毕,正在进行二层模板和脚手架的搭建,完成60%
施工进度正常

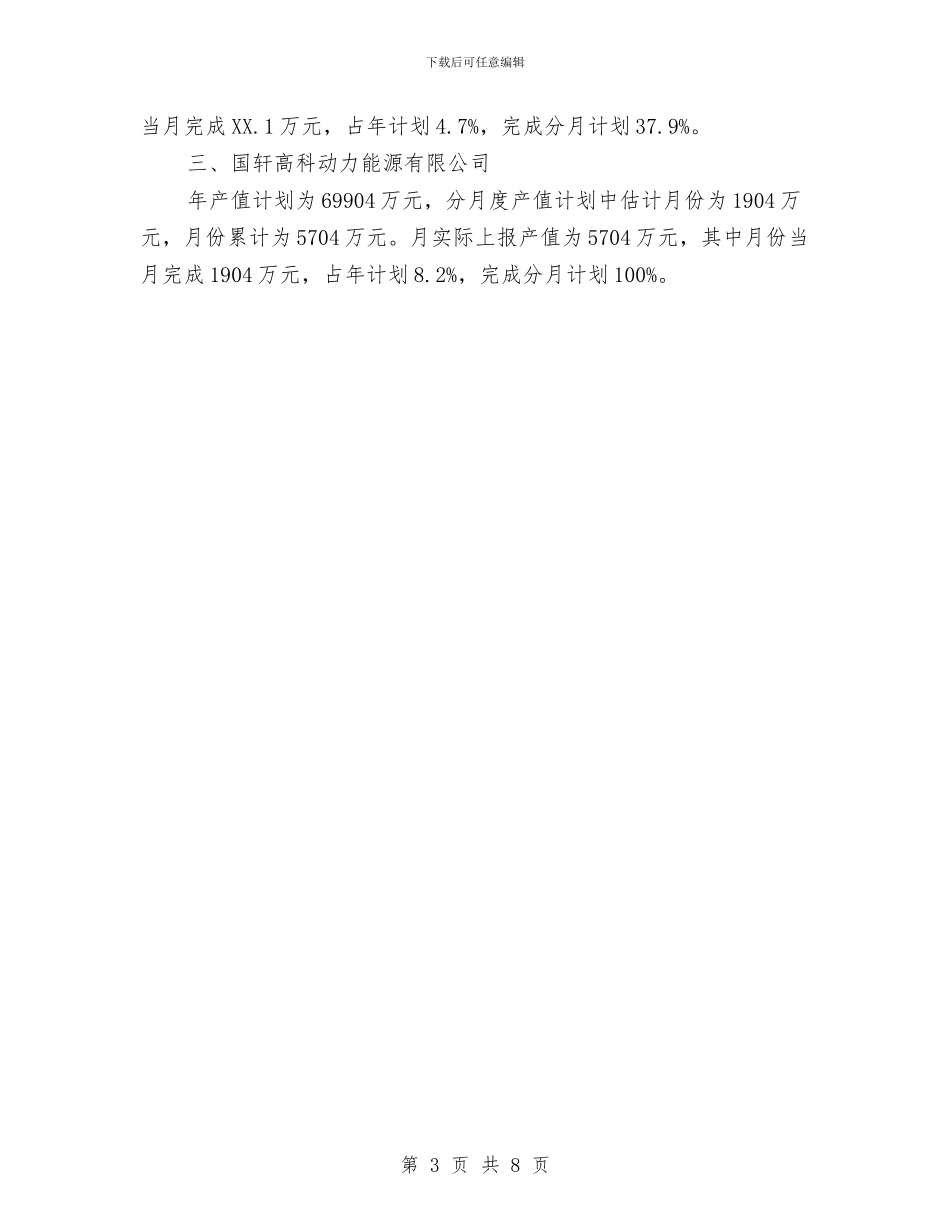

(二)存在问题1、103#电梯井3根钢柱还未到场,影响电梯
