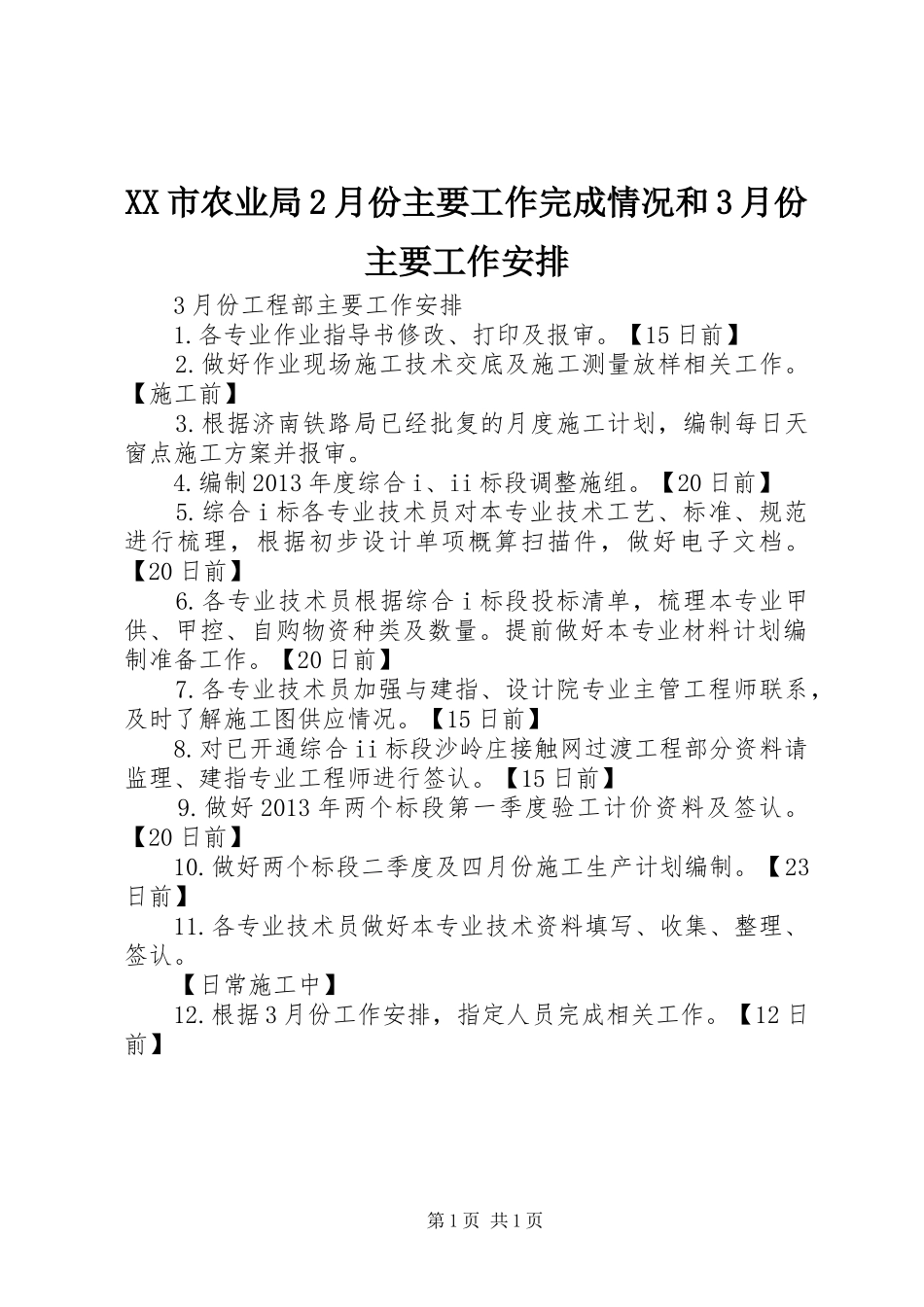

XX市农业局2月份主要工作完成情况和3月份主要工作安排3月份工程部主要工作安排1
各专业作业指导书修改、打印及报审
【15日前】2
做好作业现场施工技术交底及施工测量放样相关工作
【施工前】3
根据济南铁路局已经批复的月度施工计划,编制每日天窗点施工方案并报审
编制2013年度综合i、ii标段调整施组
【20日前】5
综合i标各专业技术员对本专业技术工艺、标准、规范进行梳理,根据初步设计单项概算扫描件,做好电子文档
【20日前】6
各专业技术员根据综合i标段投标清单,梳理本专业甲供、甲控、自购物资种类及数量
提前做好本专业材料计划编制准备工作
【20日前】7
各专业技术员加强与建指、设计院专业主管工程师联系,及时了解施工图供应情况
【15日前】8
对已开通综合ii标段沙岭庄接触网过渡工程部分资料请监理、建指专业工程师进行签认
【15日前】9
做好2013年两个标段第一季度验工计价资料及签认
【20日前】10
做好两个标段二季度及四月份施工生产计划编制
【23日前】11
各专业技术员做好本专业技术资料填写、收集、整理、签认
【日常施工中】12
根据3月份工作安排,指定人员完成相关工作
【12日前】第1页共1页
