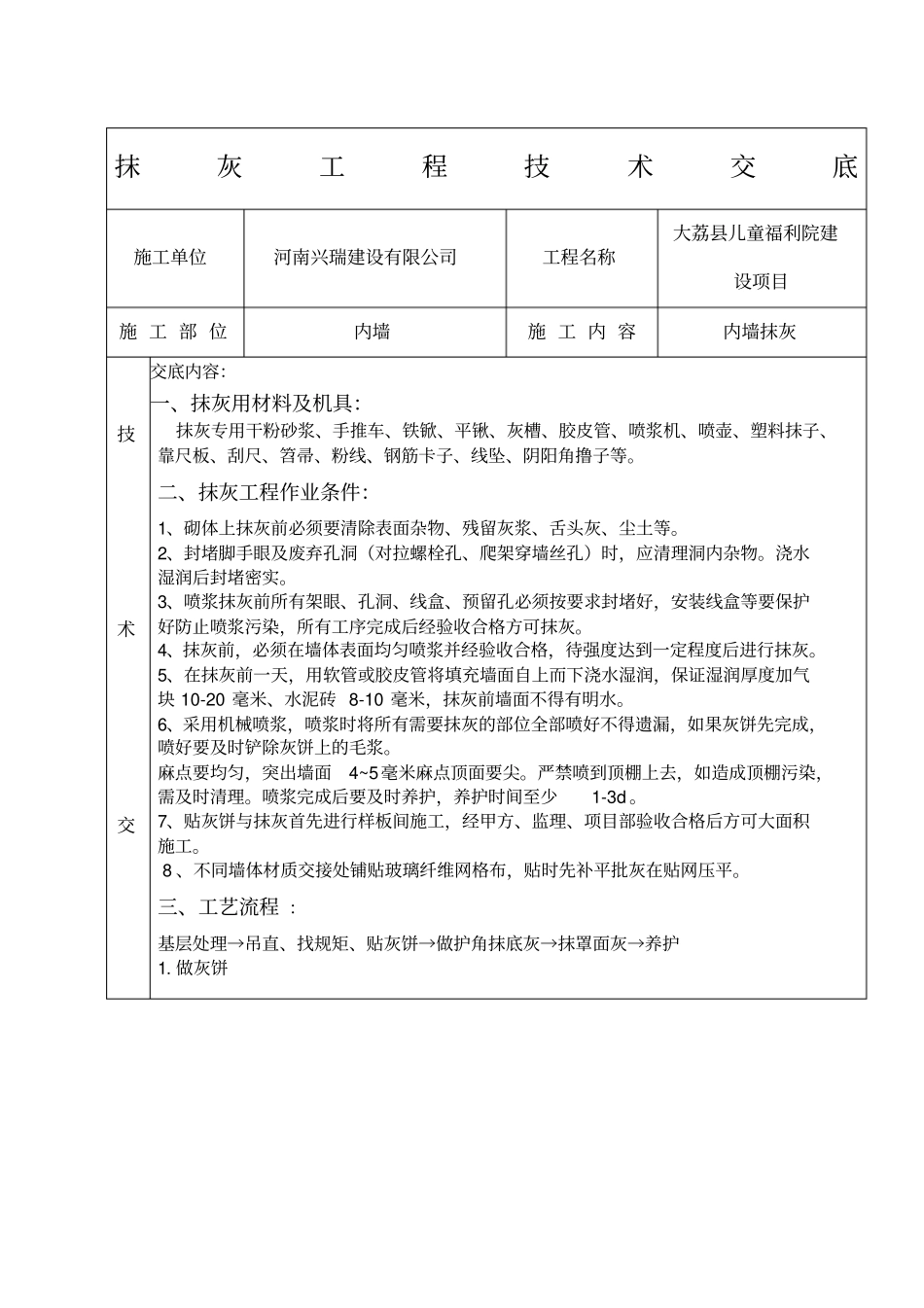

抹灰工程技术交底施工单位河南兴瑞建设有限公司工程名称大荔县儿童福利院建设项目施工部位内墙施工内容内墙抹灰技术交交底内容:一、抹灰用材料及机具:抹灰专用干粉砂浆、手推车、铁锨、平锹、灰槽、胶皮管、喷浆机、喷壶、塑料抹子、靠尺板、刮尺、笤帚、粉线、钢筋卡子、线坠、阴阳角撸子等
二、抹灰工程作业条件:1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等
2、封堵脚手眼及废弃孔洞(对拉螺栓孔、爬架穿墙丝孔)时,应清理洞内杂物
浇水湿润后封堵密实
3、喷浆抹灰前所有架眼、孔洞、线盒、预留孔必须按要求封堵好,安装线盒等要保护好防止喷浆污染,所有工序完成后经验收合格方可抹灰
4、抹灰前,必须在墙体表面均匀喷浆并经验收合格,待强度达到一定程度后进行抹灰
5、在抹灰前一天,用软管或胶皮管将填充墙面自上而下浇水湿润,保证湿润厚度加气块10-20毫米、水泥砖8-10毫米,抹灰前墙面不得有明水
6、采用机械喷浆,喷浆时将所有需要抹灰的部位全部喷好不得遗漏,如果灰饼先完成,喷好要及时铲除灰饼上的毛浆
麻点要均匀,突出墙面4~5毫米麻点顶面要尖
严禁喷到顶棚上去,如造成顶棚污染,需及时清理
喷浆完成后要及时养护,养护时间至少1-3d
7、贴灰饼与抹灰首先进行样板间施工,经甲方、监理、项目部验收合格后方可大面积施工
8、不同墙体材质交接处铺贴玻璃纤维网格布,贴时先补平批灰在贴网压平
三、工艺流程:基层处理→吊直、找规矩、贴灰饼→做护角抹底灰→抹罩面灰→养护1
做灰饼底内容灰饼垂直方向做3个
上面距离顶棚20公分,如灰饼在前避开砖与梁交接处,并预留贴网位置,下部距离地面20公分,距离阴阳角15~20公分,水平方向灰饼间距1
5米,保持上中下三个灰饼在垂直线上
遇洞口增加灰饼

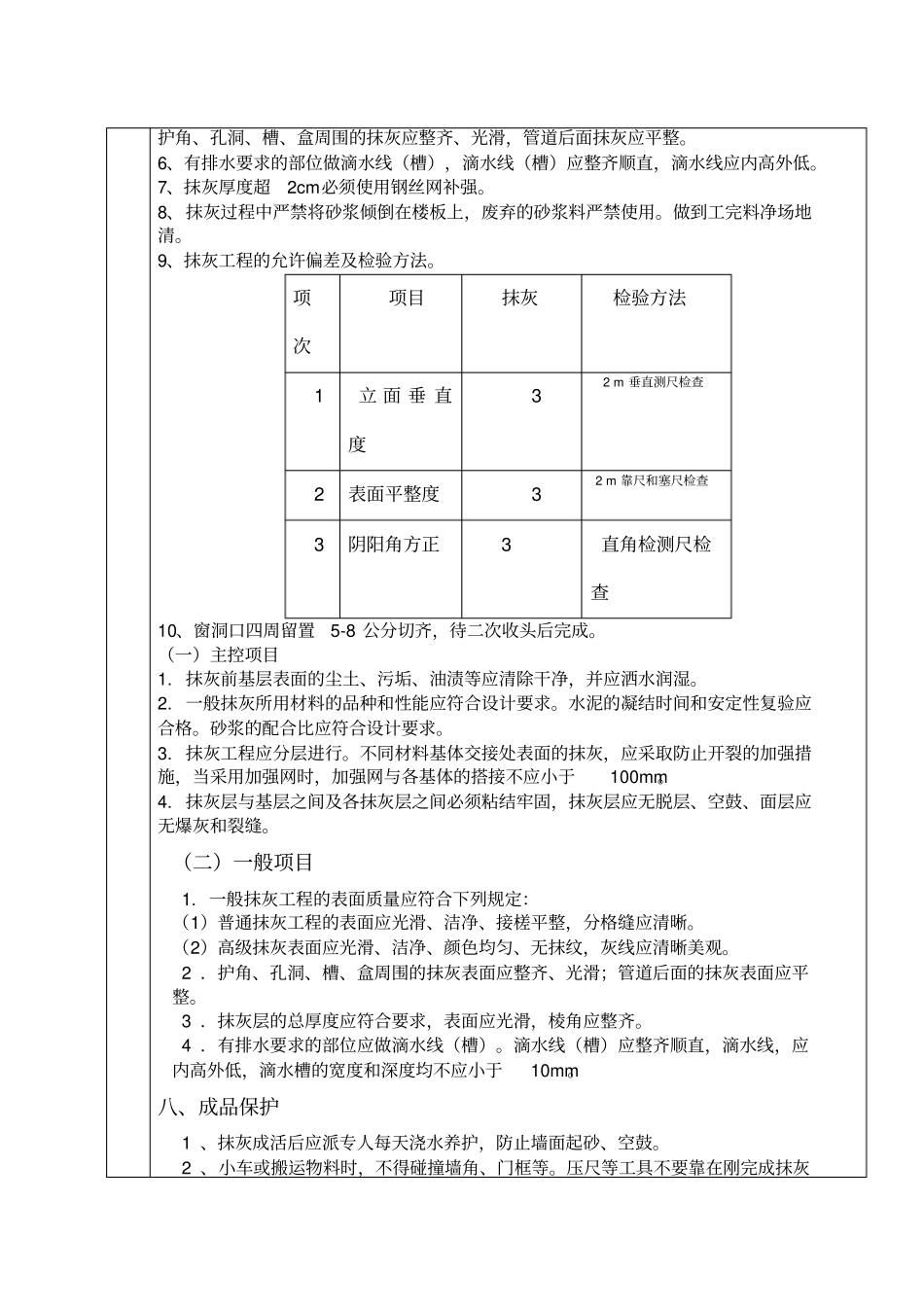

贴网格布不同材料墙体交接处贴网宽度,不小于25-35公分,烟道阴阳角上下从顶贴到底宽度不小于30公分,施工预留洞
