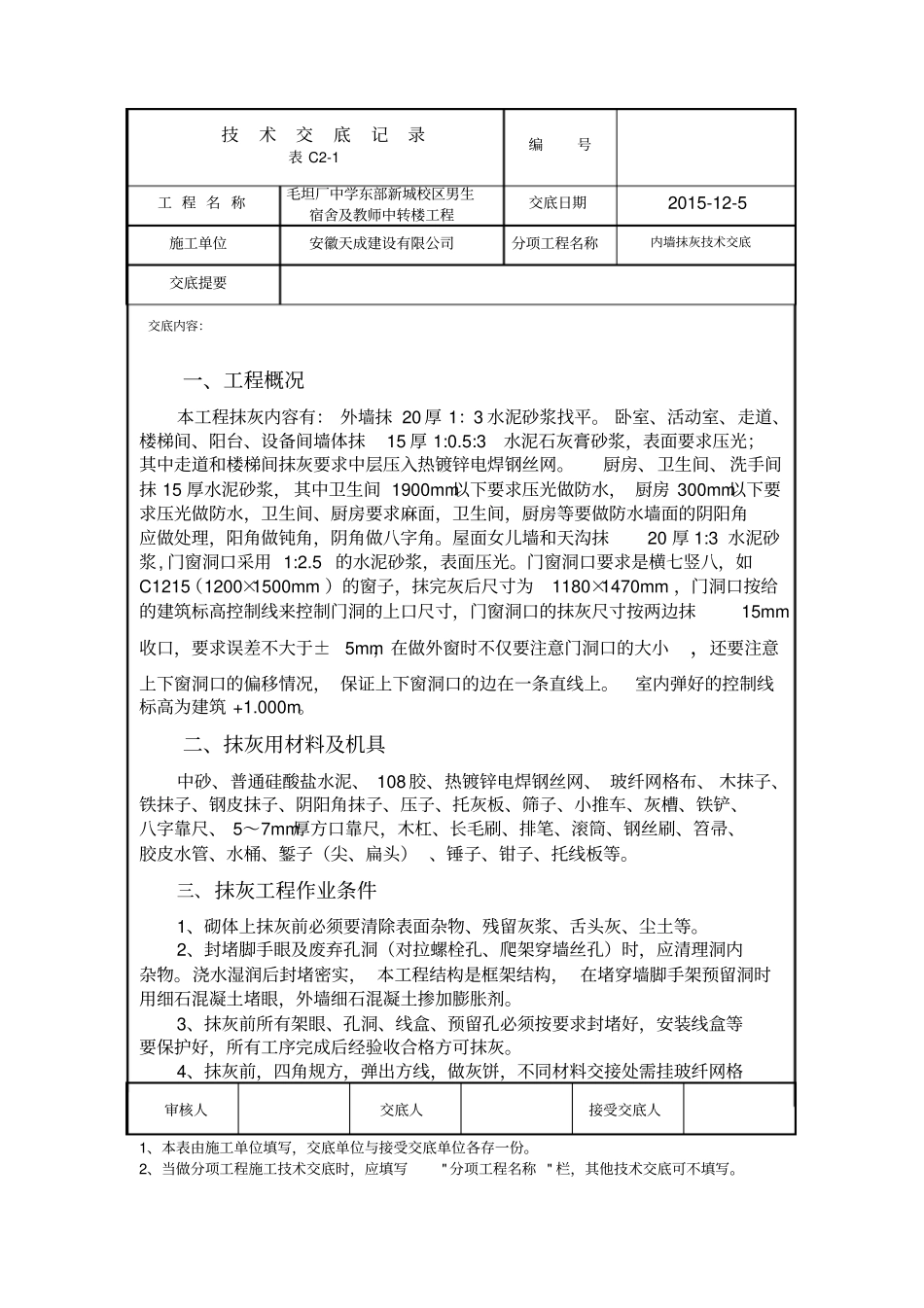

技术交底记录表C2-1编号工程名称毛坦厂中学东部新城校区男生宿舍及教师中转楼工程交底日期2015-12-5施工单位安徽天成建设有限公司分项工程名称内墙抹灰技术交底交底提要交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
一、工程概况本工程抹灰内容有:外墙抹20厚1:3水泥砂浆找平
卧室、活动室、走道、楼梯间、阳台、设备间墙体抹15厚1:0
5:3水泥石灰膏砂浆,表面要求压光;其中走道和楼梯间抹灰要求中层压入热镀锌电焊钢丝网
厨房、卫生间、洗手间抹15厚水泥砂浆,其中卫生间1900mm以下要求压光做防水,厨房300mm以下要求压光做防水,卫生间、厨房要求麻面,卫生间,厨房等要做防水墙面的阴阳角应做处理,阳角做钝角,阴角做八字角
屋面女儿墙和天沟抹20厚1:3水泥砂浆,门窗洞口采用1:2
5的水泥砂浆,表面压光
门窗洞口要求是横七竖八,如C1215(1200×1500mm)的窗子,抹完灰后尺寸为1180×1470mm,门洞口按给的建筑标高控制线来控制门洞的上口尺寸,门窗洞口的抹灰尺寸按两边抹15mm收口,要求误差不大于±5mm,在做外窗时不仅要注意门洞口的大小,还要注意上下窗洞口的偏移情况,保证上下窗洞口的边在一条直线上
室内弹好的控制线标高为建筑+1
二、抹灰用材料及机具中砂、普通硅酸盐水泥、108胶、热镀锌电焊钢丝网、玻纤网格布、木抹子、铁抹子、钢皮抹子、阴阳角抹子、压子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、5~7mm厚方口靠尺,木杠、长毛刷、排笔、滚筒、钢丝刷、笤帚、胶皮水管、水桶、錾子(尖、扁头)、锤子、钳子、托线板等
三、抹灰工程作业条件1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等

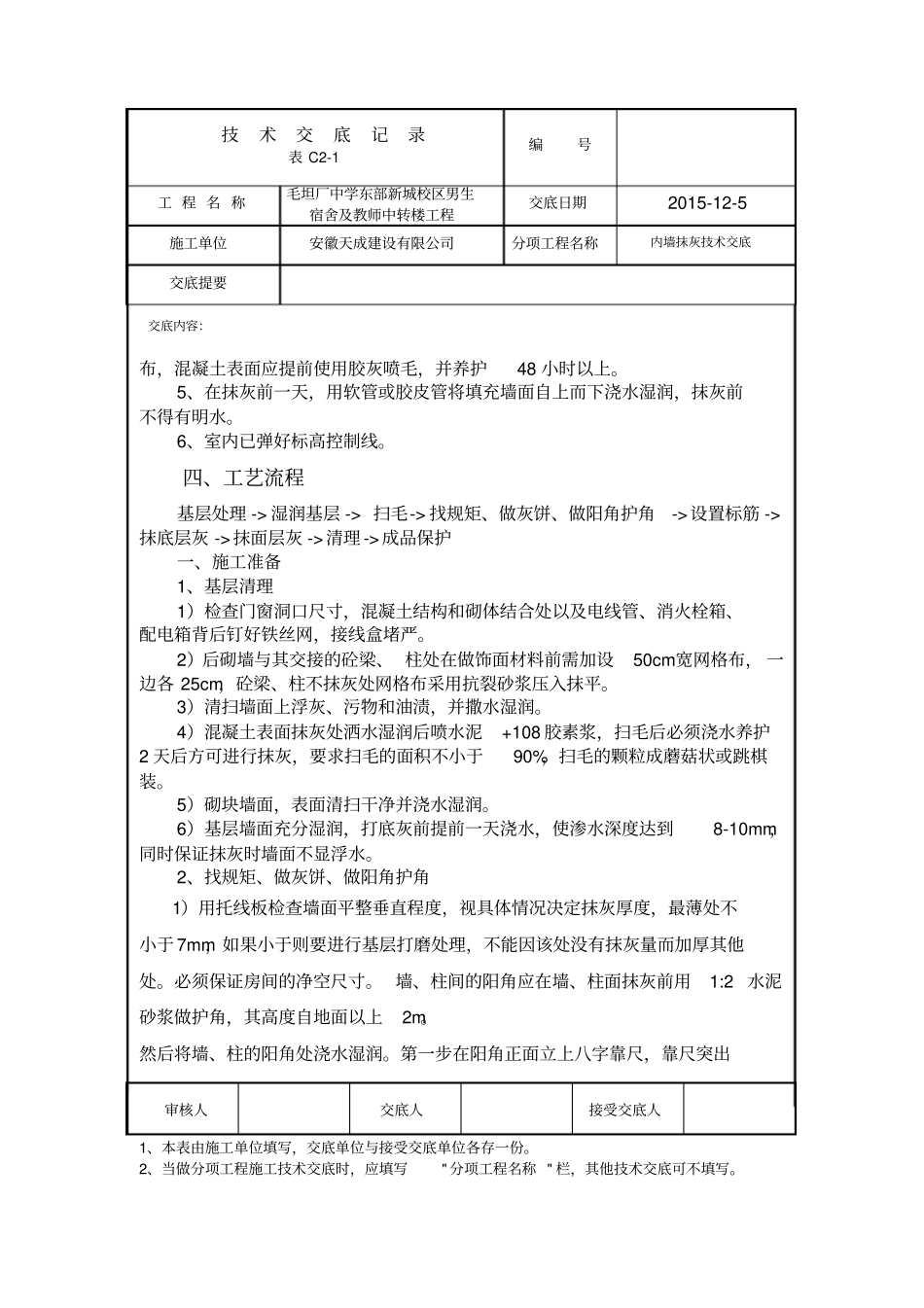

2、封堵脚手眼及废弃孔洞(对拉螺栓孔
