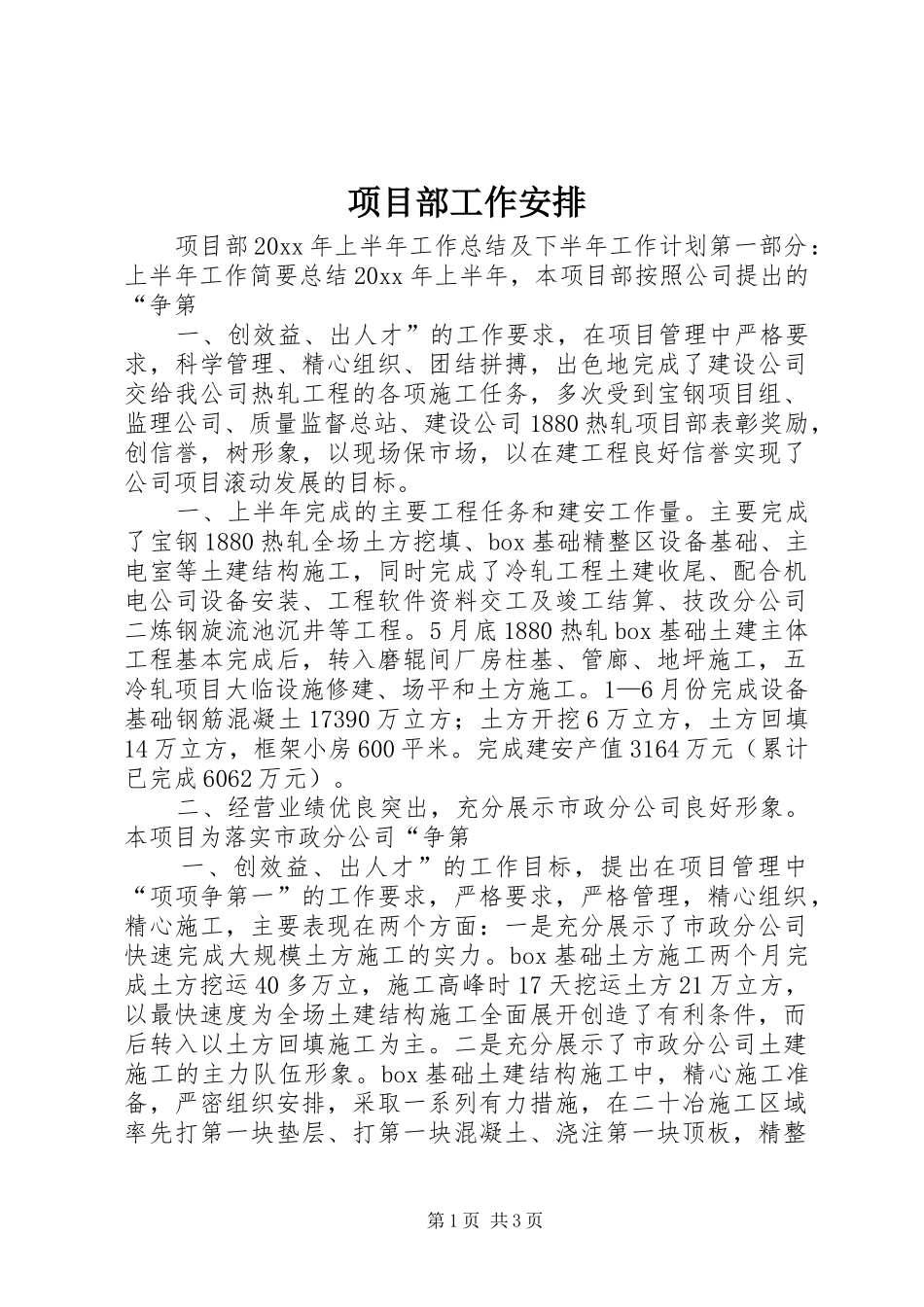

项目部工作安排项目部20xx年上半年工作总结及下半年工作计划第一部分:上半年工作简要总结20xx年上半年,本项目部按照公司提出的“争第一、创效益、出人才”的工作要求,在项目管理中严格要求,科学管理、精心组织、团结拼搏,出色地完成了建设公司交给我公司热轧工程的各项施工任务,多次受到宝钢项目组、监理公司、质量监督总站、建设公司1880热轧项目部表彰奖励,创信誉,树形象,以现场保市场,以在建工程良好信誉实现了公司项目滚动发展的目标
一、上半年完成的主要工程任务和建安工作量
主要完成了宝钢1880热轧全场土方挖填、box基础精整区设备基础、主电室等土建结构施工,同时完成了冷轧工程土建收尾、配合机电公司设备安装、工程软件资料交工及竣工结算、技改分公司二炼钢旋流池沉井等工程
5月底1880热轧box基础土建主体工程基本完成后,转入磨辊间厂房柱基、管廊、地坪施工,五冷轧项目大临设施修建、场平和土方施工
1—6月份完成设备基础钢筋混凝土17390万立方;土方开挖6万立方,土方回填14万立方,框架小房600平米
完成建安产值3164万元(累计已完成6062万元)
二、经营业绩优良突出,充分展示市政分公司良好形象
本项目为落实市政分公司“争第一、创效益、出人才”的工作目标,提出在项目管理中“项项争第一”的工作要求,严格要求,严格管理,精心组织,精心施工,主要表现在两个方面:一是充分展示了市政分公司快速完成大规模土方施工的实力
box基础土方施工两个月完成土方挖运40多万立,施工高峰时17天挖运土方21万立方,以最快速度为全场土建结构施工全面展开创造了有利条件,而后转入以土方回填施工为主
二是充分展示了市政分公司土建施工的主力队伍形象

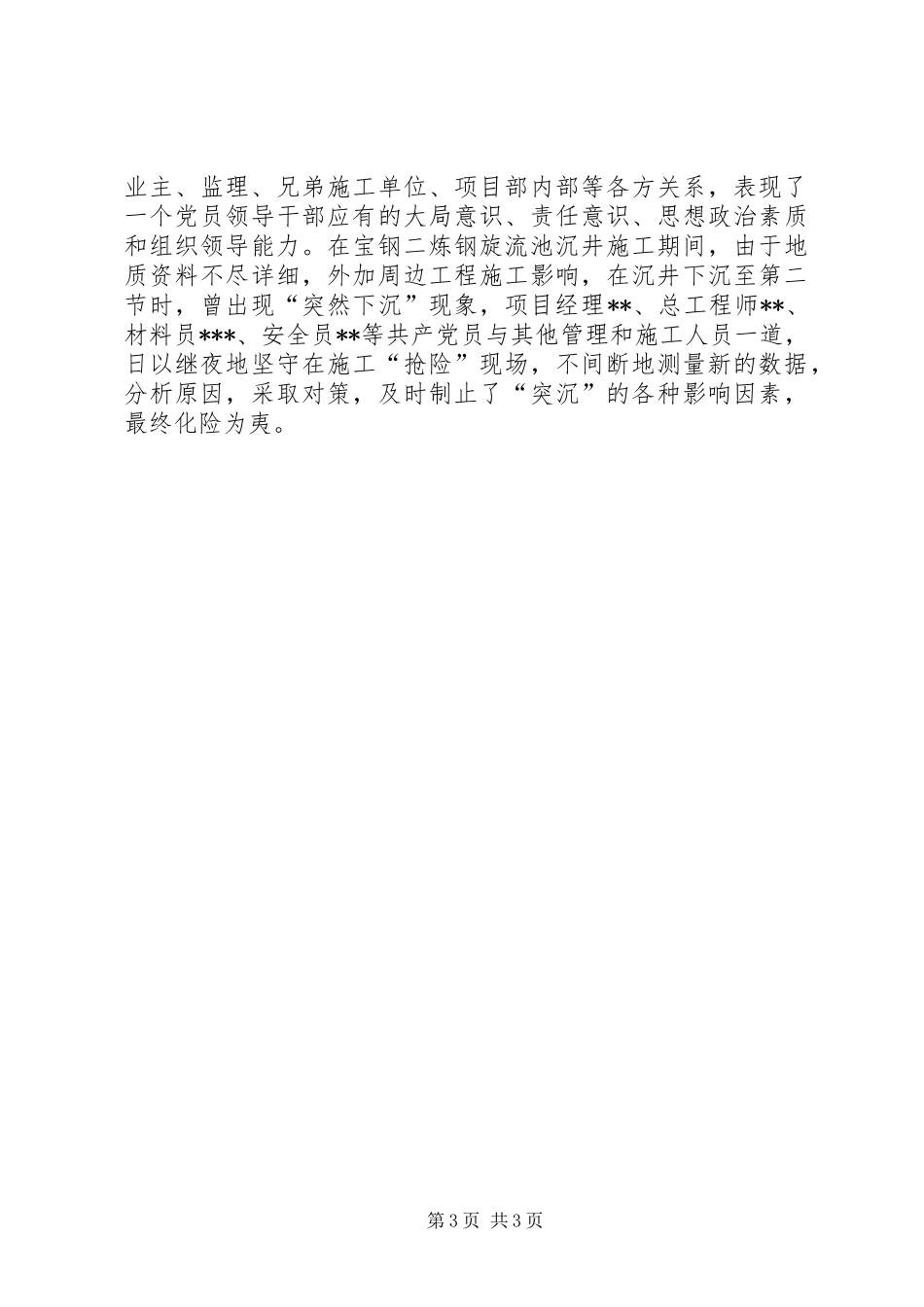

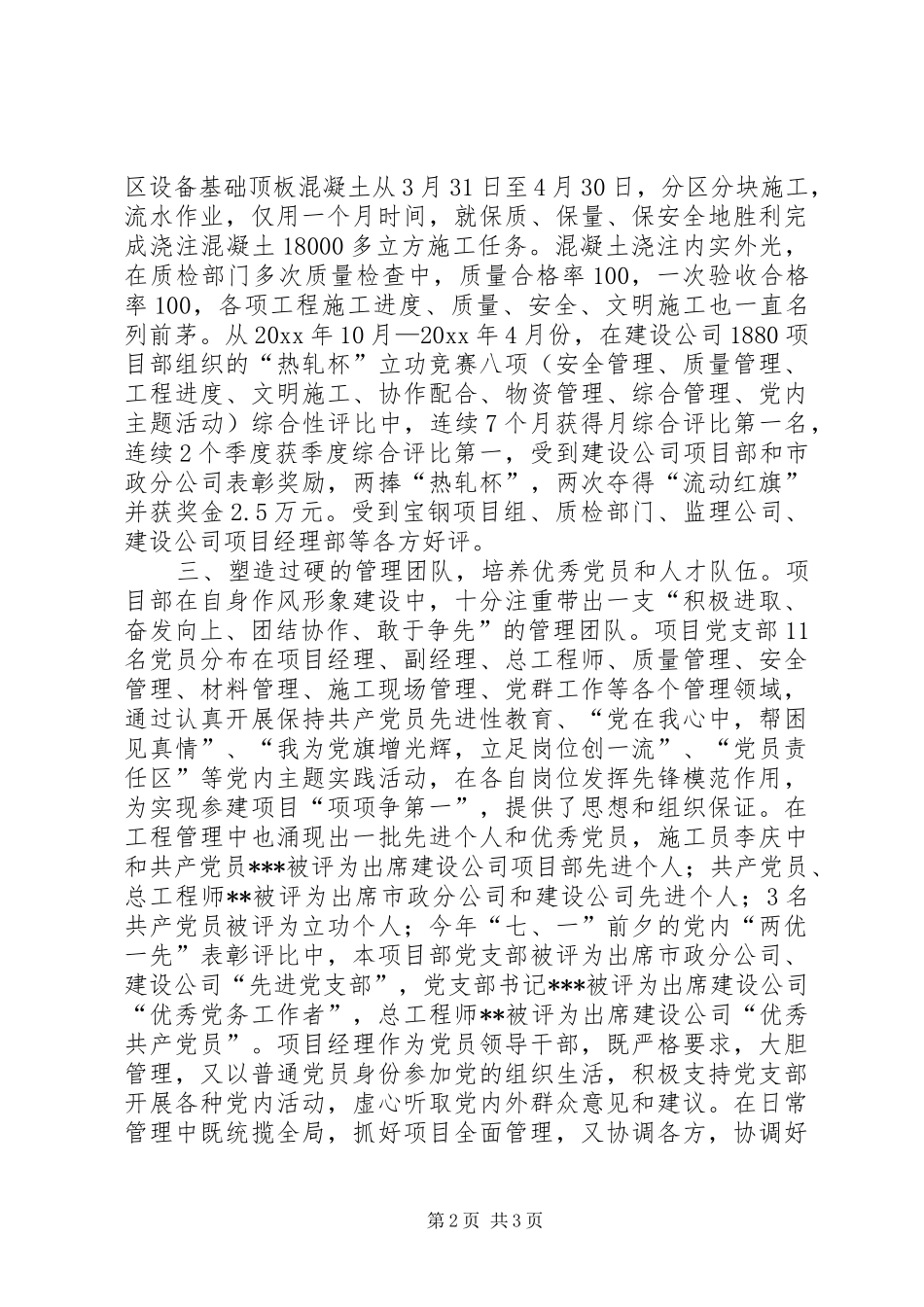

box基础土建结构施工中,精心施工准备,严密组织安排,采取一系列有力措施,在二十冶施工区域率先打第一块垫层、打第一块混凝土、浇注第一块顶板,精整第1页共3页区设备
