环评工作安排及进度计划书 VIP专享VIP免费

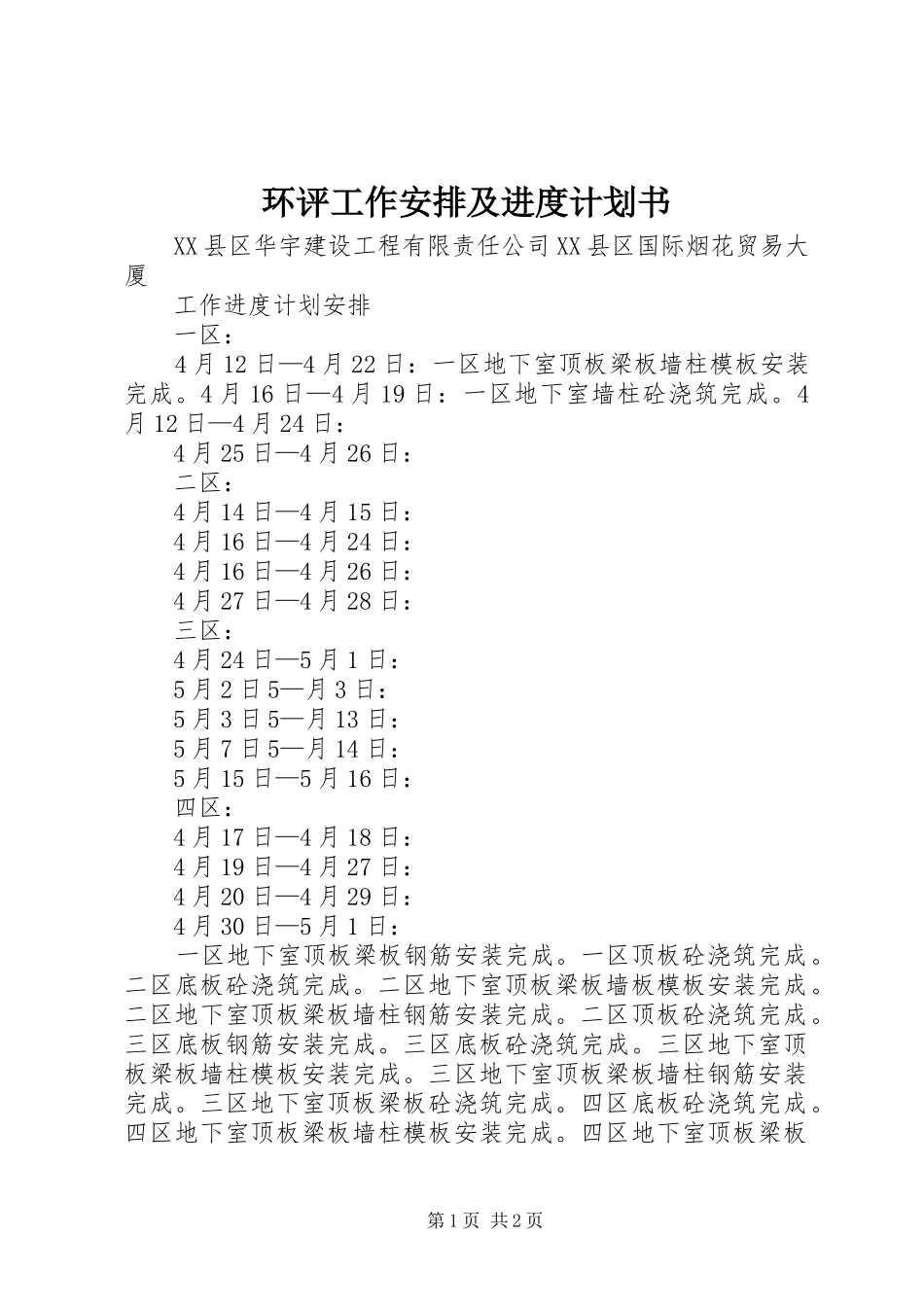

环评工作安排及进度计划书 _第1页
1/2
环评工作安排及进度计划书 _第2页
2/2
环评工作安排及进度计划书XX县区华宇建设工程有限责任公司XX县区国际烟花贸易大厦工作进度计划安排一区:4月12日—4月22日:一区地下室顶板梁板墙柱模板安装完成。4月16日—4月19日:一区地下室墙柱砼浇筑完成。4月12日—4月24日:4月25日—4月26日:二区:4月14日—4月15日:4月16日—4月24日:4月16日—4月26日:4月27日—4月28日:三区:4月24日—5月1日:5月2日5—月3日:5月3日5—月13日:5月7日5—月14日:5月15日—5月16日:四区:4月17日—4月18日:4月19日—4月27日:4月20日—4月29日:4月30日—5月1日:一区地下室顶板梁板钢筋安装完成。一区顶板砼浇筑完成。二区底板砼浇筑完成。二区地下室顶板梁板墙板模板安装完成。二区地下室顶板梁板墙柱钢筋安装完成。二区顶板砼浇筑完成。三区底板钢筋安装完成。三区底板砼浇筑完成。三区地下室顶板梁板墙柱模板安装完成。三区地下室顶板梁板墙柱钢筋安装完成。三区地下室顶板梁板砼浇筑完成。四区底板砼浇筑完成。四区地下室顶板梁板墙柱模板安装完成。四区地下室顶板梁板第1页共2页墙柱钢筋安装完成。四区地下室顶板砼浇筑完成。2014年4月12日第2页共2页
