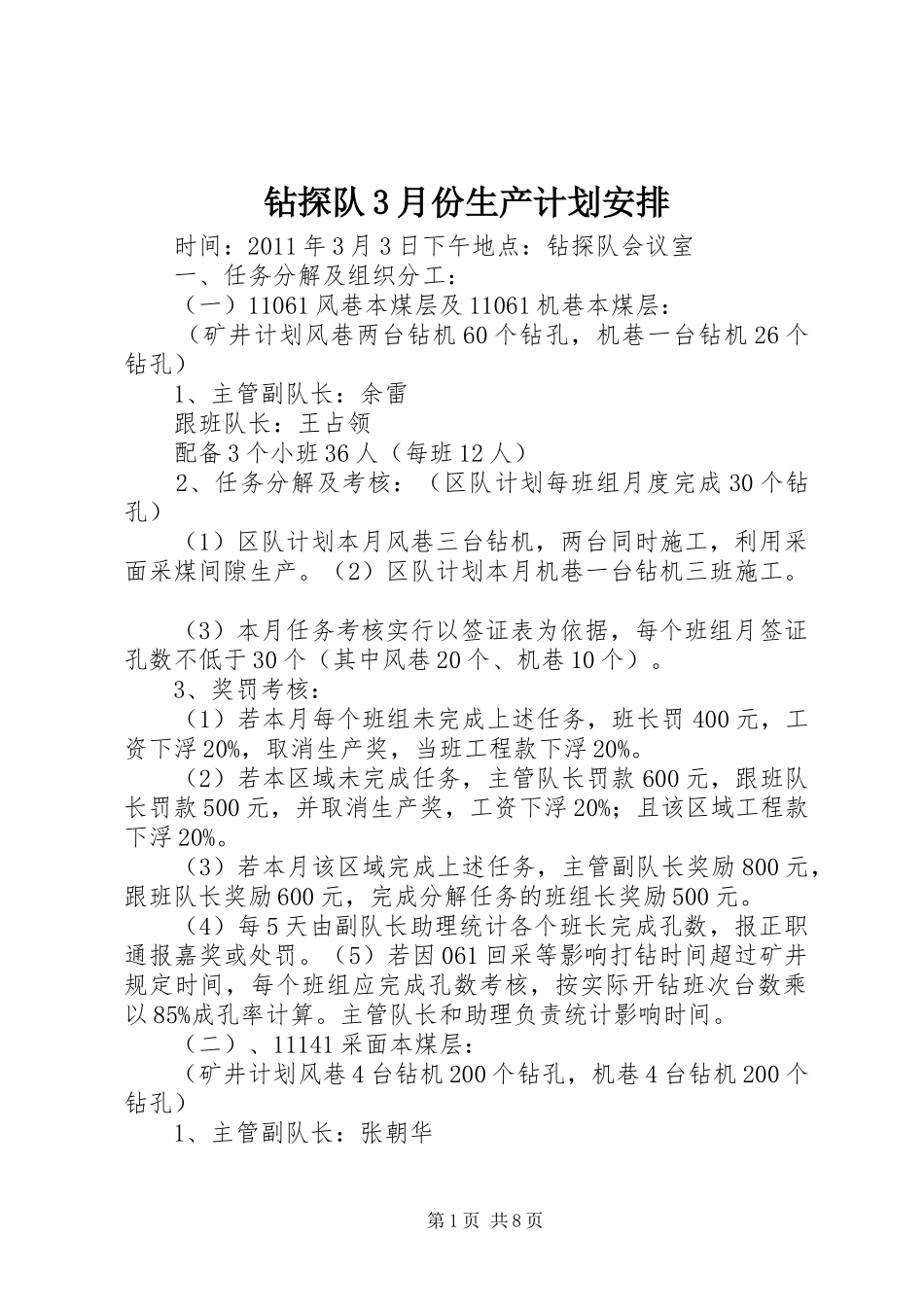

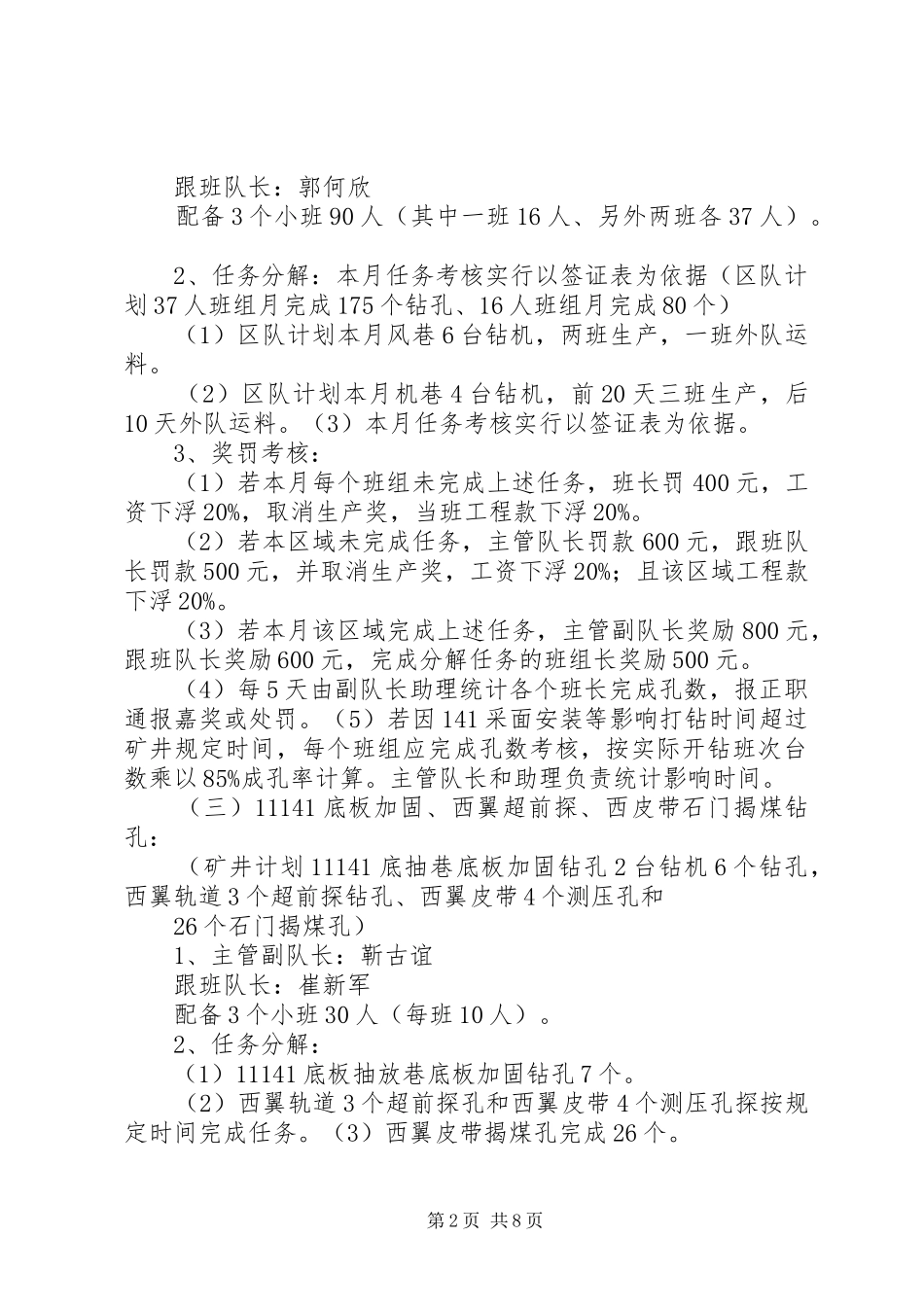

钻探队3月份生产计划安排时间:2011年3月3日下午地点:钻探队会议室一、任务分解及组织分工:(一)11061风巷本煤层及11061机巷本煤层:(矿井计划风巷两台钻机60个钻孔,机巷一台钻机26个钻孔)1、主管副队长:余雷跟班队长:王占领配备3个小班36人(每班12人)2、任务分解及考核:(区队计划每班组月度完成30个钻孔)(1)区队计划本月风巷三台钻机,两台同时施工,利用采面采煤间隙生产。(2)区队计划本月机巷一台钻机三班施工。(3)本月任务考核实行以签证表为依据,每个班组月签证孔数不低于30个(其中风巷20个、机巷10个)。3、奖罚考核:(1)若本月每个班组未完成上述任务,班长罚400元,工资下浮20%,取消生产奖,当班工程款下浮20%。(2)若本区域未完成任务,主管队长罚款600元,跟班队长罚款500元,并取消生产奖,工资下浮20%;且该区域工程款下浮20%。(3)若本月该区域完成上述任务,主管副队长奖励800元,跟班队长奖励600元,完成分解任务的班组长奖励500元。(4)每5天由副队长助理统计各个班长完成孔数,报正职通报嘉奖或处罚。(5)若因061回采等影响打钻时间超过矿井规定时间,每个班组应完成孔数考核,按实际开钻班次台数乘以85%成孔率计算。主管队长和助理负责统计影响时间。(二)、11141采面本煤层:(矿井计划风巷4台钻机200个钻孔,机巷4台钻机200个钻孔)1、主管副队长:张朝华第1页共8页跟班队长:郭何欣配备3个小班90人(其中一班16人、另外两班各37人)。2、任务分解:本月任务考核实行以签证表为依据(区队计划37人班组月完成175个钻孔、16人班组月完成80个)(1)区队计划本月风巷6台钻机,两班生产,一班外队运料。(2)区队计划本月机巷4台钻机,前20天三班生产,后10天外队运料。(3)本月任务考核实行以签证表为依据。3、奖罚考核:(1)若本月每个班组未完成上述任务,班长罚400元,工资下浮20%,取消生产奖,当班工程款下浮20%。(2)若本区域未完成任务,主管队长罚款600元,跟班队长罚款500元,并取消生产奖,工资下浮20%;且该区域工程款下浮20%。(3)若本月该区域完成上述任务,主管副队长奖励800元,跟班队长奖励600元,完成分解任务的班组长奖励500元。(4)每5天由副队长助理统计各个班长完成孔数,报正职通报嘉奖或处罚。(5)若因141采面安装等影响打钻时间超过矿井规定时间,每个班组应完成孔数考核,按实际开钻班次台数乘以85%成孔率计算。主管队长和助理负责统计影响时间。(三)11141底板加固、西翼超前探、西皮带石门揭煤钻孔:(矿井计划11141底抽巷底板加固钻孔2台钻机6个钻孔,西翼轨道3个超前探钻孔、西翼皮带4个测压孔和26个石门揭煤孔)1、主管副队长:靳古谊跟班队长:崔新军配备3个小班30人(每班10人)。2、任务分解:(1)11141底板抽放巷底板加固钻孔7个。(2)西翼轨道3个超前探孔和西翼皮带4个测压孔探按规定时间完成任务。(3)西翼皮带揭煤孔完成26个。第2页共8页3、奖罚考核:(1)若本月每个班组未完成上述任务,班长罚400元,工资下浮20%,取消生产奖,当班工程款下浮20%。(2)若本区域未完成任务,主管队长罚款600元,跟班队长罚款500元,并取消生产奖,工资下浮20%;且该区域工程款下浮20%。(3)若本月该区域完成上述任务,主管副队长奖励800元,跟班队长奖励600元,完成分解任务的班组长奖励500元。(八)瓦斯抽放及封孔工作1、配备班长1名、1个小组6人。2、任务目标。本月杜绝因封孔滞后造成的停产,并且保证所有因瓦斯抽放管理罚款不超过4000元,所有新封钻孔瓦斯抽放浓度达15%以上(因施工原因除外)。3、考核:(1)本月封孔班工资全部按量计算,月底由班长将本月完成的工作量上报队长、书记审批工钱,无工作量不予计资。(3)若本月完成上述奋斗目标,班长奖励300元,组员区队奖金正常兑现。凡因封孔不及时造成停产的,班长每次罚款300元,组员各罚款200元。累计影响超过3次的取消全部区队奖励(包括出勤奖),并下浮20%工资。(九)、机电管理1、机电负责人。薛国伟,配备1个小组11人。2、任务目标。(1)本月机电影响为0,以调度统计为准,(2)杜绝机电设备失爆、电缆吊挂符合要求,(3)月...
