**电梯安装工程监理细则本细则适用于额定载重量5000kg及以下,额定速度3m/s以下各类国产及进口曳引驱动电梯的安装工程施工及验收的监督管理
一导轨安装工程1程序及要求(1)安装单位对所使用的型钢等主要材料应填报《建筑(安装)材料报审表》,经监理工程师审验后予以签返
(2)电梯图纸,技术文件,出厂合格证,说明书齐全,并有技术人员《施工技术交底记录》(3)安装单位会同业主,监理工程师一起按设备装箱单,对电梯主机设备、轿厢、厅门、轨道、对重、电气控制柜,励磁柜,限位开关等部件进行开箱检查,检查数量、质量,是否有损坏,作好记录,并进行会签
(4)对导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等规格数量要和装箱单相符
(5)电梯井道脚手架必须经过安全技术部门检查、验收后方可使用,场用电,照明用电必须符合《施工现场临时用电安全技术规范》要求
2施工阶段操作工艺(1)导轨安装工艺流程:(2)对重安装工艺流程:3监控要点及质量标准(1)质量标准执行GBJ310-88《电梯安装工程质量检验评定标准》第二章规定

(2)监控要点见下表:安装内容监理控制要点导轨架安装A.安装牢固,位置正确,双面焊牢,焊缝饱满,焊波均匀

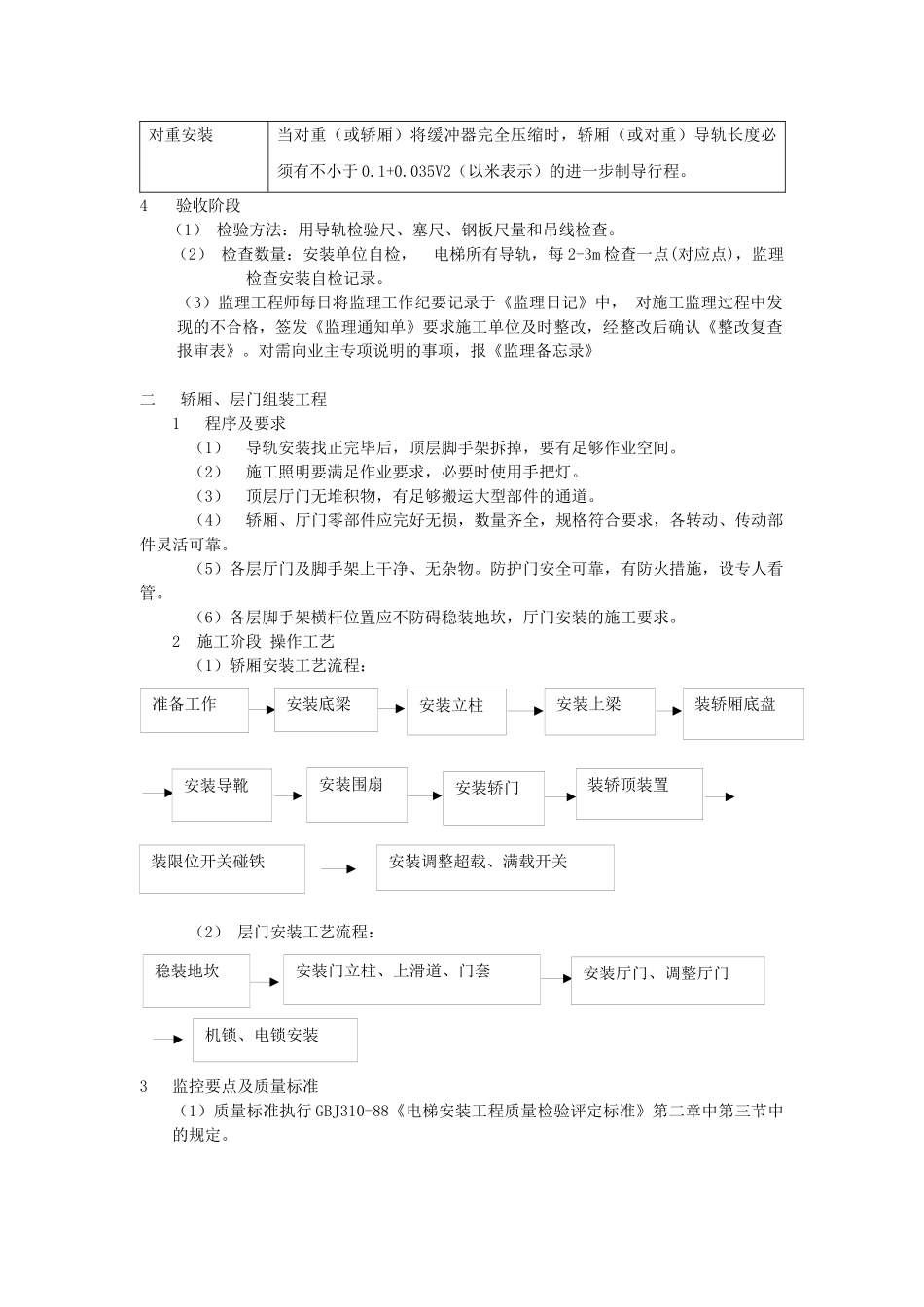

支架间距图纸无明确规定时,可2M一个,个别处(如遇到接道板)间距可适确定导轨支架位置安装导轨支架安装导轨调整导轨吊装前的准备工作对重框架吊装就位对重导靴安装、调整对重块安装及固定安装内容监理控制要点当放大,但不大于2
顶端导轨架距导轨顶端的距离≤500mm
导轨安装A.安装牢固
轨距偏差和导轨的相互偏差符合质量检验评定标准GBJ310-88表2
导轨组装的允许偏差,尺寸要求应符合GBJ310-88中表2
对重安装当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有不小于0
035V2(以米表示)的
