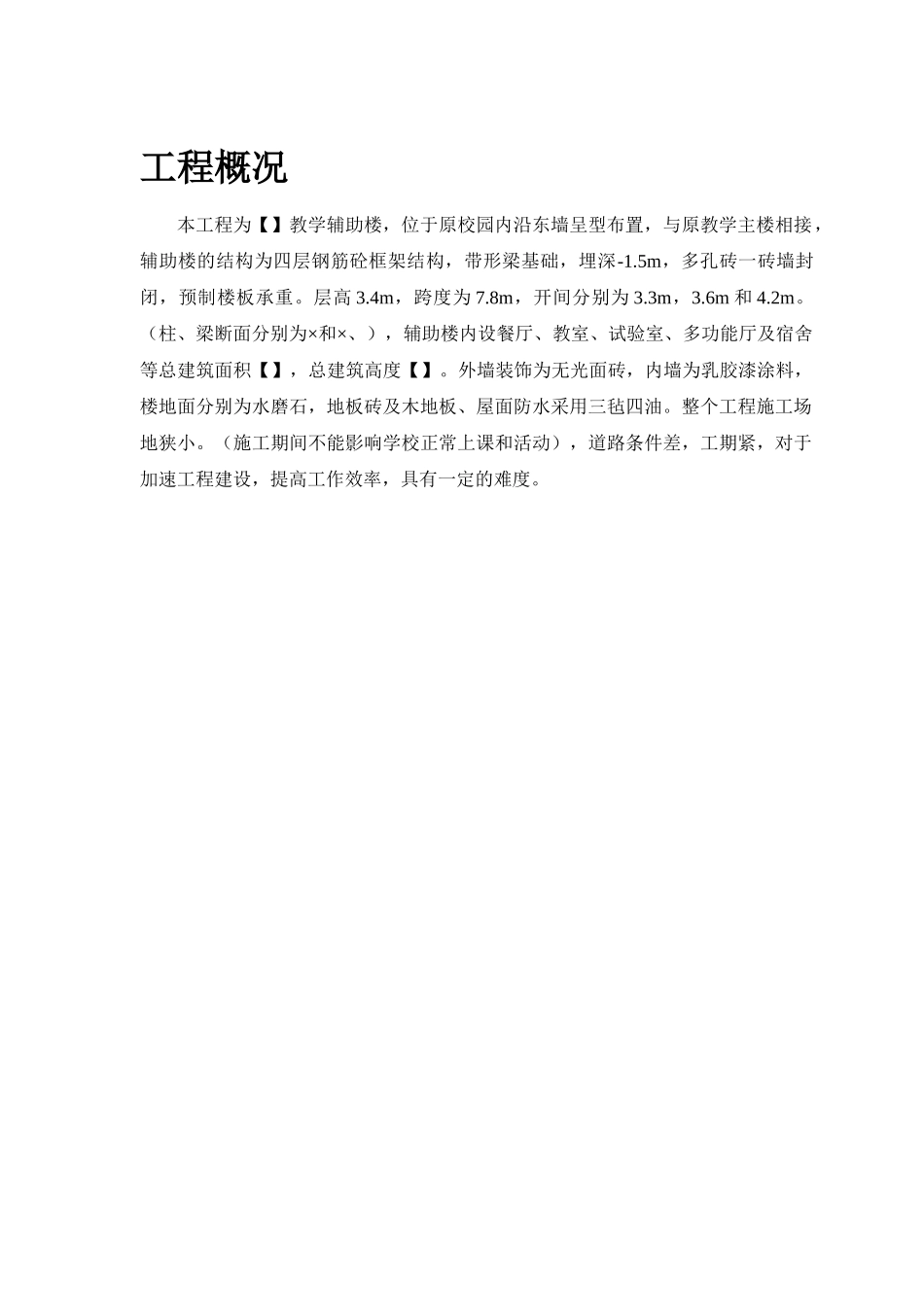

目录工程概况本工程为【】教学辅助楼,位于原校园内沿东墙呈型布置,与原教学主楼相接,辅助楼的结构为四层钢筋砼框架结构,带形梁基础,埋深-1
5m,多孔砖一砖墙封闭,预制楼板承重
4m,跨度为7
8m,开间分别为3
(柱、梁断面分别为×和×、),辅助楼内设餐厅、教室、试验室、多功能厅及宿舍等总建筑面积【】,总建筑高度【】
外墙装饰为无光面砖,内墙为乳胶漆涂料,楼地面分别为水磨石,地板砖及木地板、屋面防水采用三毡四油
整个工程施工场地狭小
(施工期间不能影响学校正常上课和活动),道路条件差,工期紧,对于加速工程建设,提高工作效率,具有一定的难度

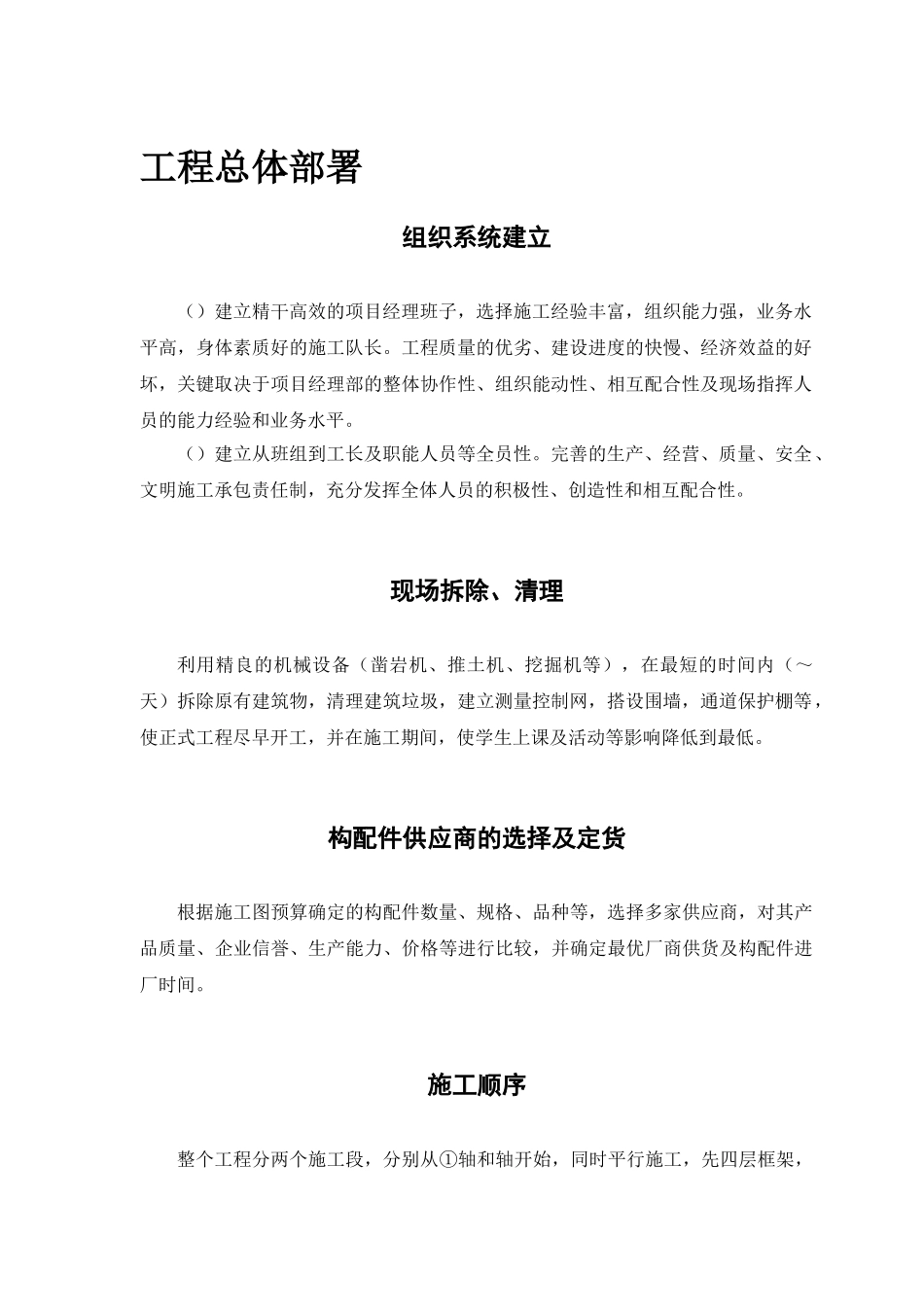

工程总体部署组织系统建立()建立精干高效的项目经理班子,选择施工经验丰富,组织能力强,业务水平高,身体素质好的施工队长
工程质量的优劣、建设进度的快慢、经济效益的好坏,关键取决于项目经理部的整体协作性、组织能动性、相互配合性及现场指挥人员的能力经验和业务水平
()建立从班组到工长及职能人员等全员性
完善的生产、经营、质量、安全、文明施工承包责任制,充分发挥全体人员的积极性、创造性和相互配合性
现场拆除、清理利用精良的机械设备(凿岩机、推土机、挖掘机等),在最短的时间内(~天)拆除原有建筑物,清理建筑垃圾,建立测量控制网,搭设围墙,通道保护棚等,使正式工程尽早开工,并在施工期间,使学生上课及活动等影响降低到最低
构配件供应商的选择及定货根据施工图预算确定的构配件数量、规格、品种等,选择多家供应商,对其产品质量、企业信誉、生产能力、价格等进行比较,并确定最优厂商供货及构配件进厂时间
施工顺序整个工程分两个施工段,分别从①轴和轴开始,同时平行施工,先四层框架,再一层砌砖、一层楼板安装,二层砌砖、二层楼板安装及内外墙装饰、楼地面等依次流水施工
水、电管线安装穿插于上述工序之中
施工平面布置根据现场的实际情况:①将
