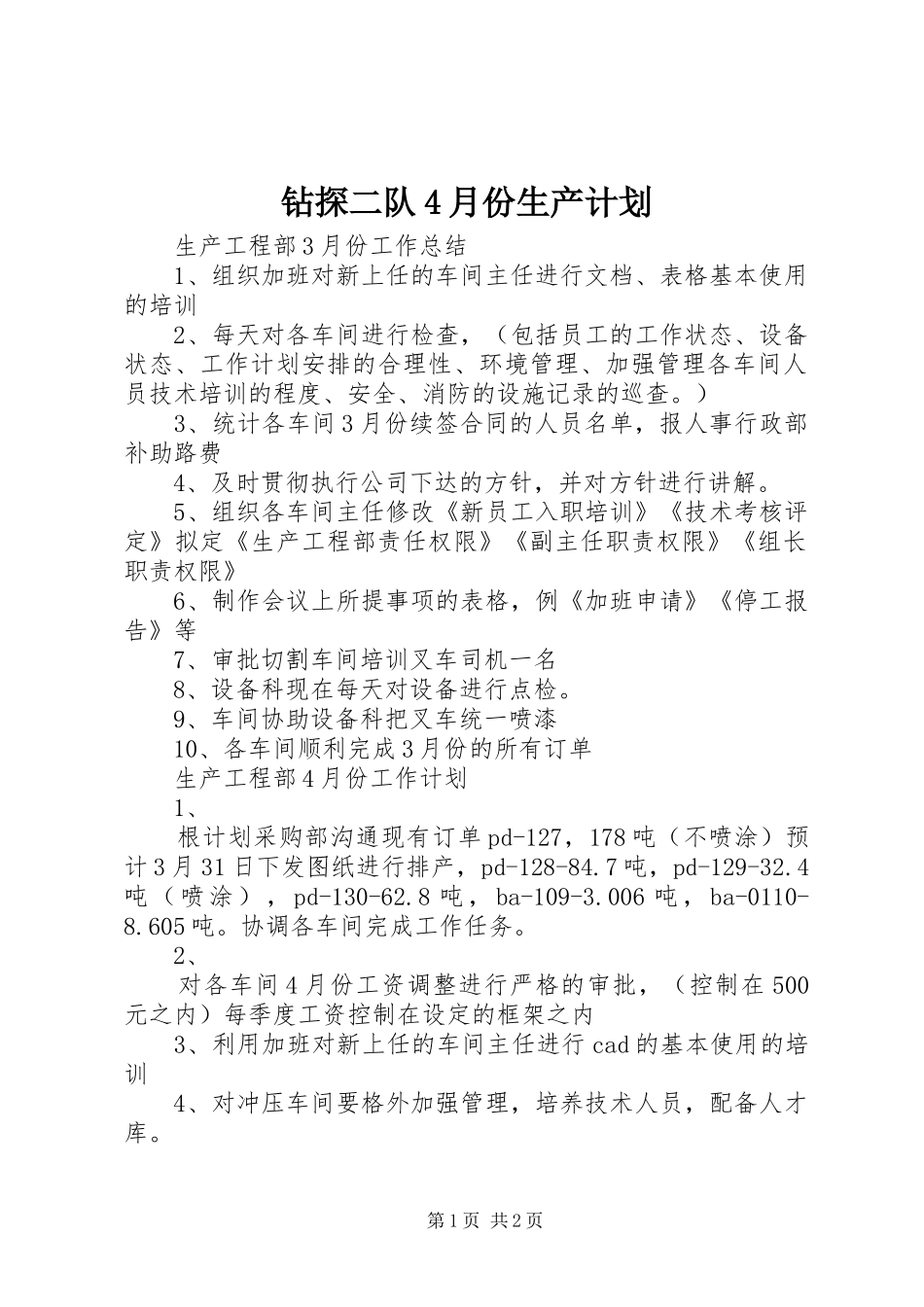

钻探二队4月份生产计划生产工程部3月份工作总结1、组织加班对新上任的车间主任进行文档、表格基本使用的培训2、每天对各车间进行检查,(包括员工的工作状态、设备状态、工作计划安排的合理性、环境管理、加强管理各车间人员技术培训的程度、安全、消防的设施记录的巡查。)3、统计各车间3月份续签合同的人员名单,报人事行政部补助路费4、及时贯彻执行公司下达的方针,并对方针进行讲解。5、组织各车间主任修改《新员工入职培训》《技术考核评定》拟定《生产工程部责任权限》《副主任职责权限》《组长职责权限》6、制作会议上所提事项的表格,例《加班申请》《停工报告》等7、审批切割车间培训叉车司机一名8、设备科现在每天对设备进行点检。9、车间协助设备科把叉车统一喷漆10、各车间顺利完成3月份的所有订单生产工程部4月份工作计划1、根计划采购部沟通现有订单pd-127,178吨(不喷涂)预计3月31日下发图纸进行排产,pd-128-84.7吨,pd-129-32.4吨(喷涂),pd-130-62.8吨,ba-109-3.006吨,ba-0110-8.605吨。协调各车间完成工作任务。2、对各车间4月份工资调整进行严格的审批,(控制在500元之内)每季度工资控制在设定的框架之内3、利用加班对新上任的车间主任进行cad的基本使用的培训4、对冲压车间要格外加强管理,培养技术人员,配备人才库。第1页共2页5、掌握好各车间人员招工辞工的过度阶段6、切割、铝合金车间注重培养有管理能力的员工(组长的候选人),做好梯队管理。7、利用订单不多时间,对原材料的料区进行整理,组织报考人员的模拟考试8、对每批订单做项目总结报告。9、在本月员工技术考核时,严格按照技能考核评定执行生产工程部:郑天堂2013-3-26第2页共2页
