停车场扩建项目施工方案第1页共6页一、综合概况1

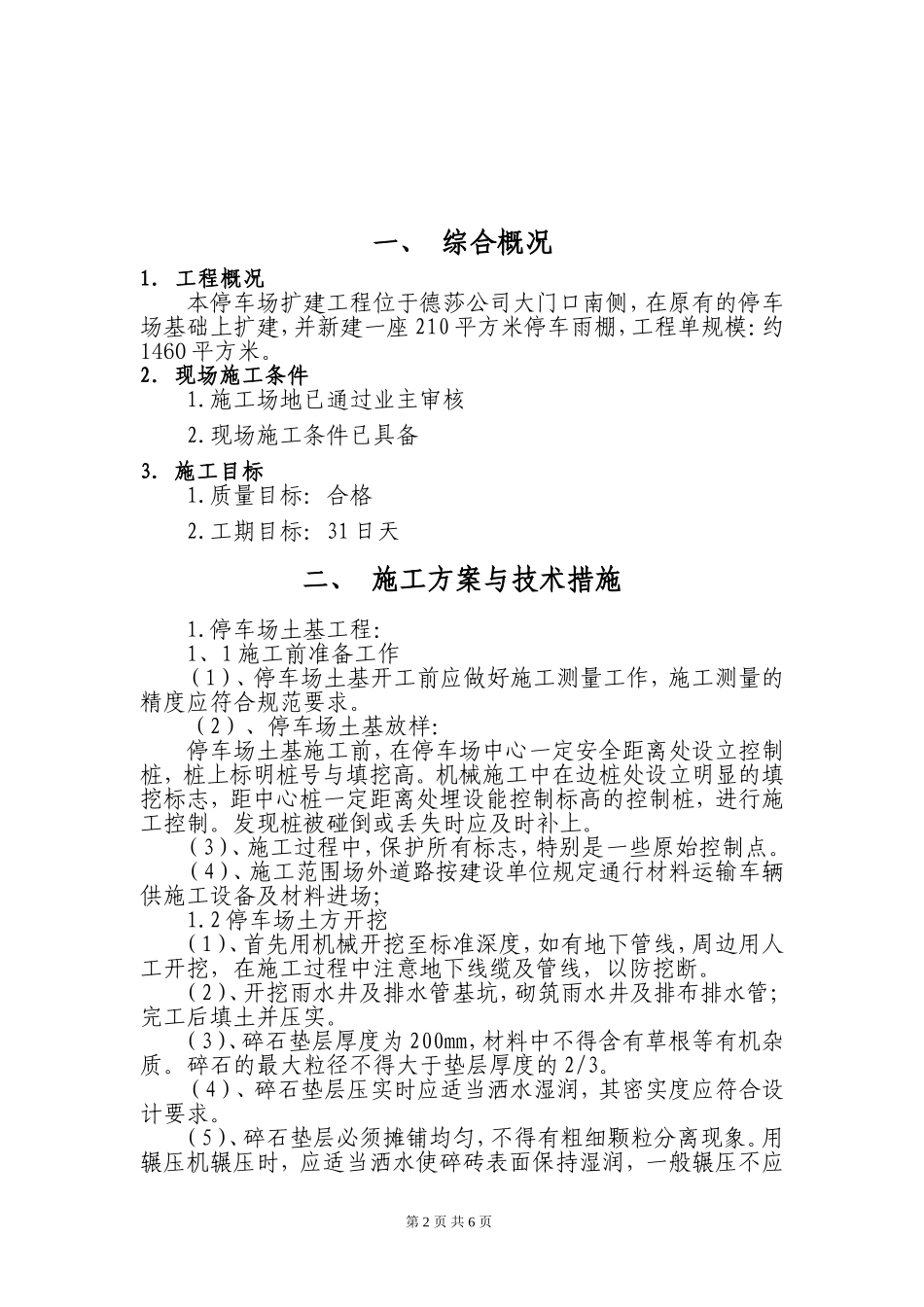

工程概况本停车场扩建工程位于德莎公司大门口南侧,在原有的停车场基础上扩建,并新建一座210平方米停车雨棚,工程单规模:约1460平方米
2.现场施工条件1
施工场地已通过业主审核2
现场施工条件已具备3.施工目标1
质量目标:合格2
工期目标:31日天二、施工方案与技术措施1
停车场土基工程:1、1施工前准备工作(1)、停车场土基开工前应做好施工测量工作,施工测量的精度应符合规范要求
(2)、停车场土基放样:停车场土基施工前,在停车场中心一定安全距离处设立控制桩,桩上标明桩号与填挖高
机械施工中在边桩处设立明显的填挖标志,距中心桩一定距离处埋设能控制标高的控制桩,进行施工控制
发现桩被碰倒或丢失时应及时补上
(3)、施工过程中,保护所有标志,特别是一些原始控制点
(4)、施工范围场外道路按建设单位规定通行材料运输车辆供施工设备及材料进场;1
2停车场土方开挖(1)、首先用机械开挖至标准深度,如有地下管线,周边用人工开挖,在施工过程中注意地下线缆及管线,以防挖断
(2)、开挖雨水井及排水管基坑,砌筑雨水井及排布排水管;完工后填土并压实
(3)、碎石垫层厚度为200mm,材料中不得含有草根等有机杂质
碎石的最大粒径不得大于垫层厚度的2/3
(4)、碎石垫层压实时应适当洒水湿润,其密实度应符合设计要求
(5)、碎石垫层必须摊铺均匀,不得有粗细颗粒分离现象

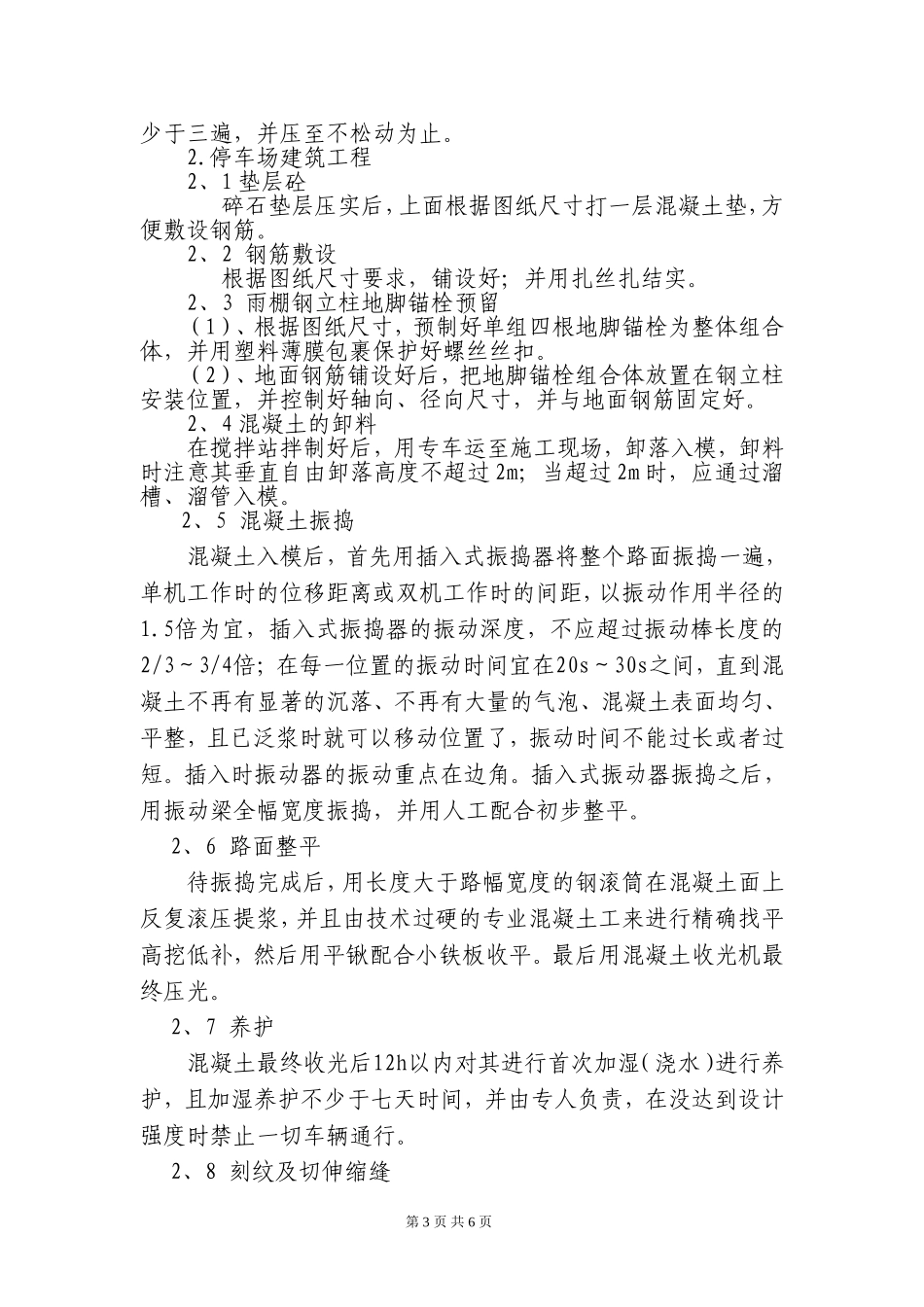

用辗压机辗压时,应适当洒水使碎砖表面保持湿润,一般辗压不应第2页共6页少于三遍,并压至不松动为止
停车场建筑工程2、1垫层砼碎石垫层压实后,上面根据图纸尺寸打一层混凝土垫,方便敷设钢筋
2、2钢筋敷设根据图纸尺寸要求,铺设好;并用扎丝扎结实
2、3雨棚钢立柱地脚锚栓预留(1)、根据图纸尺寸,预制好单组四根地脚锚栓为整体组合体,并用塑料薄膜包裹保护好螺丝丝扣
(2)、地面钢筋铺
