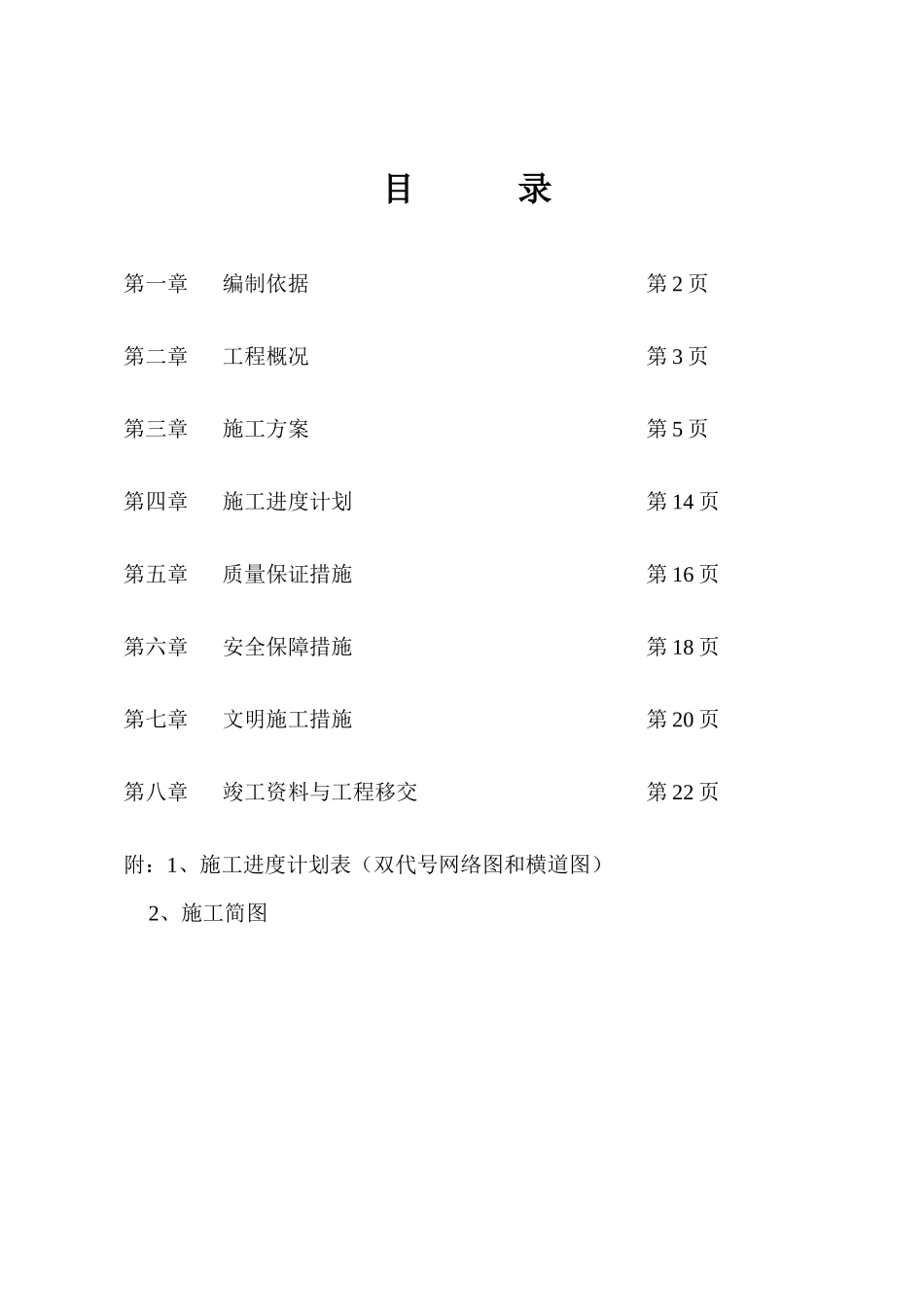

×××供水工程施工组织设计×××政工程处第二项目部二00四年二月二十七日目录第一章编制依据第2页第二章工程概况第3页第三章施工方案第5页第四章施工进度计划第14页第五章质量保证措施第16页第六章安全保障措施第18页第七章文明施工措施第20页第八章竣工资料与工程移交第22页附:1、施工进度计划表(双代号网络图和横道图)2、施工简图第一章编制依据一、编制依据1、《××供水工程项目》招标文件2、《××供水工程》施工图3、《给水排水管道工程施工及验收规范》(GB50268—97)4、《聚乙烯给水管道工程技术规程》5、《工程质量检验评定标准》6、图纸答疑纪要7、本公司同类工程施工的技术资料和施工经验
二、编制原则1、运用现代管理理念,落实组织好人员、机械、利用好时间和空间、控制好质量、工期,确保安全文明施工
2、合理安排施工进度计划,确保施工作业的连续性和均衡性
3、尊重设计、精心施工、科学管理、文明施工,确保工期、质量和安全
三、编制内容本设计结合供水项目的施工特点,从公司的实际出发,着重从项目的组织管理、施工布置、施工方案、进度计划与措施等几个方面考虑编制,并提出具体全面指导施工有有效措施,质量、安全保障以及劳力机械的配置情况,以保证工程在确保质量和安全的前提下按期完成
第二章工程概况一、项目名称:××供水工程二、建设单位:××自来水公司三、设计单位:××城市建设总公司设计公司四、施工单位:××市政工程处第二项目部五、工程地点:六、项目内容:1、设计特点:××供水工程设计全部采用聚乙烯(PE)给水管材,管道设计按干、支、进户水管三级设计,总长度9976米
其中:干管总长度1755米(管径为Φ110,管道设计压力为0
6MPa),支管安装总长度3657米(管径为Φ63,管道设计压力为0
6MPa),进户管道安装长度为4564米(管径为Φ40和Φ25两种规格,管道设计压力为0
