栾川县城关镇黄土岭安置区附属配套工程项目施工组织设计第一章 编制依据1
1 栾川县城关镇黄土岭安置区附属配套工程项目施工图纸:序号图纸名称1栾川县城关镇黄土岭安置区附属配套工程施工图 2 1

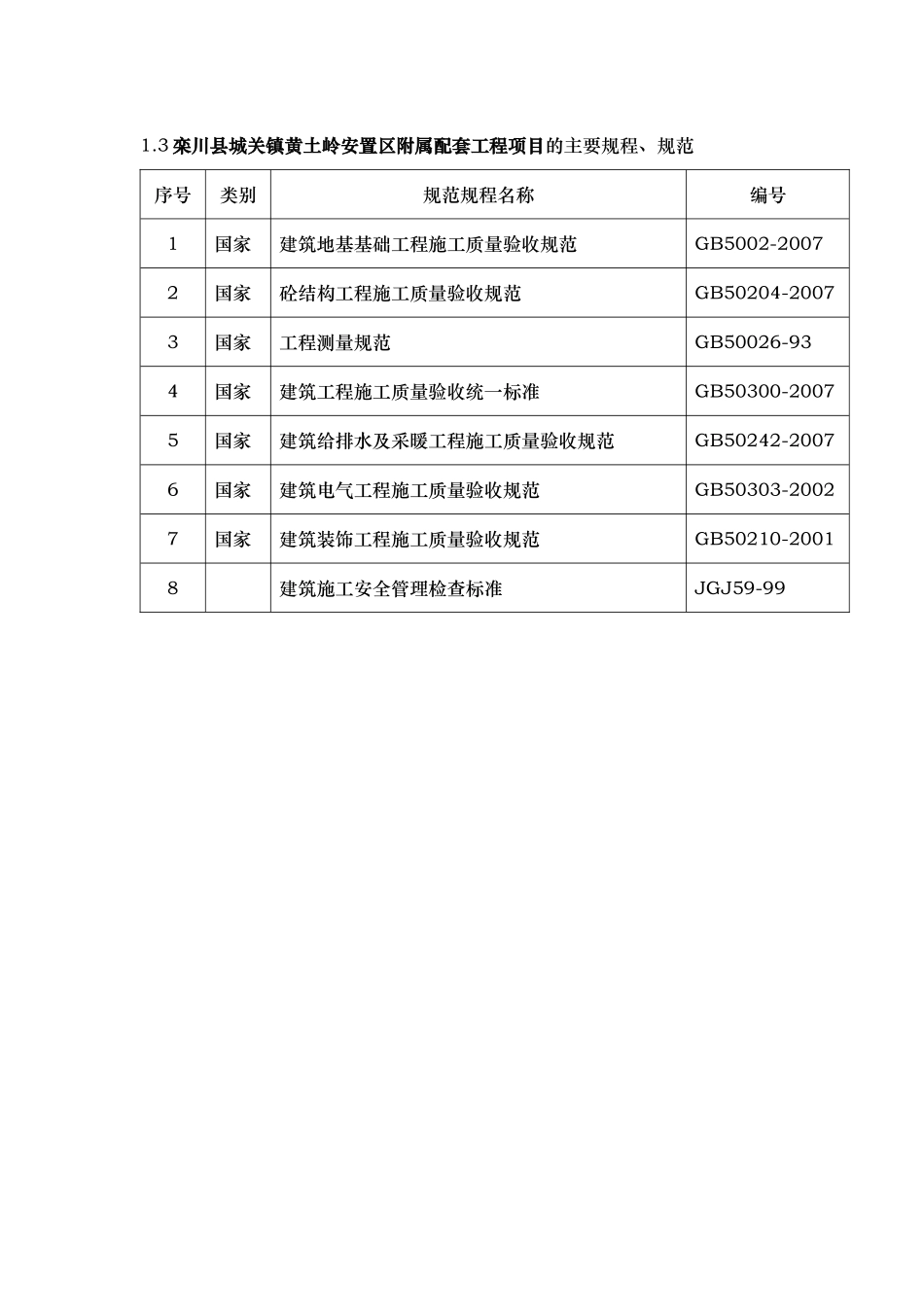

2 其它施工文件序号文件名称日期105S7/7 图集21

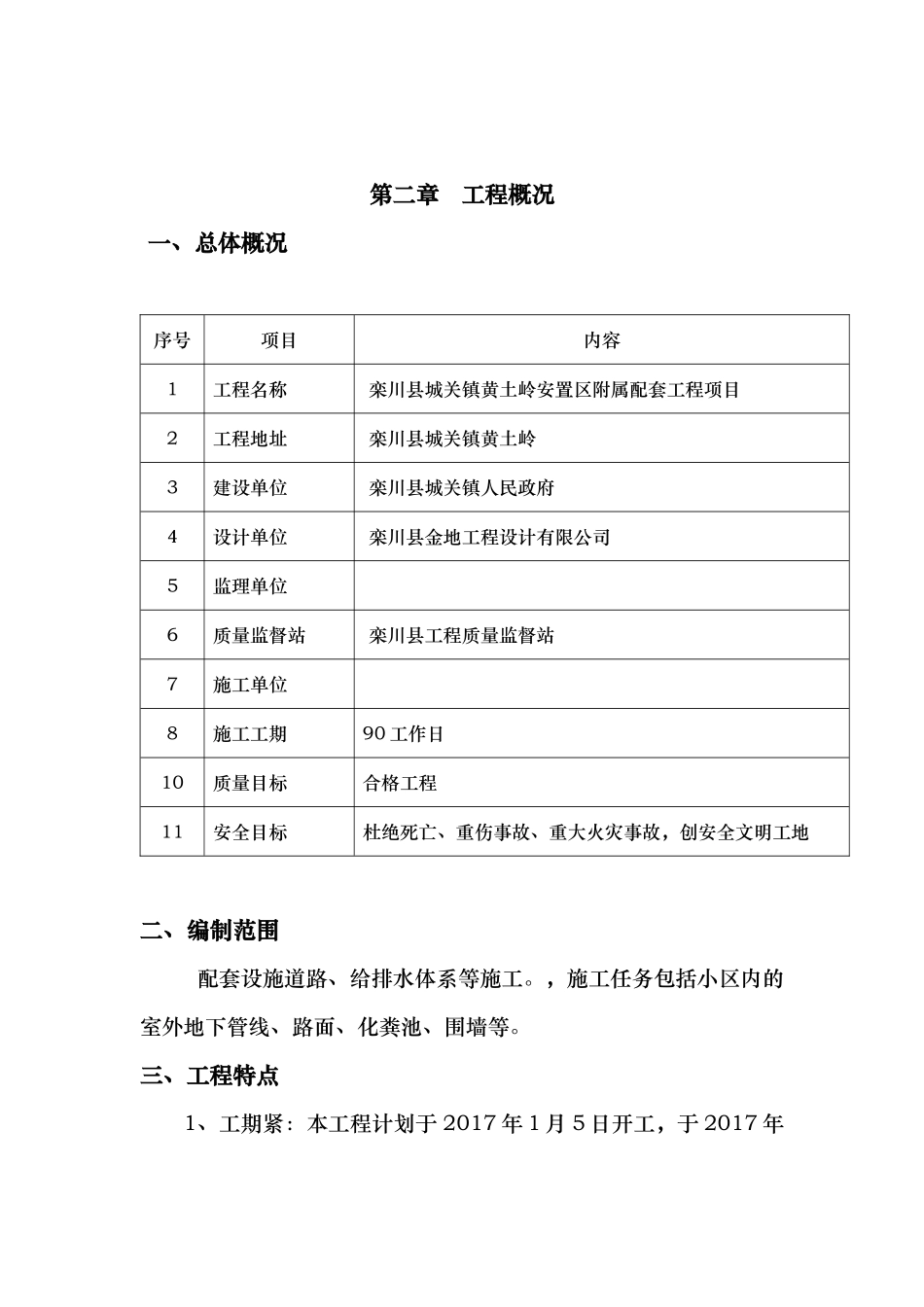

3 栾川县城关镇黄土岭安置区附属配套工程项目的主要规程、规范序号类别规范规程名称编号1国家建筑地基基础工程施工质量验收规范GB5002-20072国家砼结构工程施工质量验收规范GB50204-20073国家工程测量规范GB50026-934国家建筑工程施工质量验收统一标准GB50300-20075国家建筑给排水及采暖工程施工质量验收规范GB50242-20076国家建筑电气工程施工质量验收规范GB50303-20027国家建筑装饰工程施工质量验收规范GB50210-20018建筑施工安全管理检查标准JGJ59-99第二章 工程概况一、总体概况序号项目内容1工程名称 栾川县城关镇黄土岭安置区附属配套工程项目2工程地址 栾川县城关镇黄土岭3建设单位 栾川县城关镇人民政府4设计单位 栾川县金地工程设计有限公司5监理单位 6质量监督站 栾川县工程质量监督站7施工单位 8施工工期90 工作日10质量目标合格工程11安全目标杜绝死亡、重伤事故、重大火灾事故,创安全文明工地二、编制范围 配套设施道路、给排水体系等施工
,施工任务包括小区内的室外地下管线、路面、化粪池、围墙等
三、工程特点1、工期紧:本工程计划于 2017 年 1 月 5 日开工,于 2017 年5 月 5 日交工,计划总工期 90 天
我们本着使建设单位尽早使用见效益的精神,将以优秀的管理水平和一流的施工技术来保证工期
2、现场管理:本工程各楼栋号施工均处于预交工阶段,现场设施、材料料堆放及临设部分未拆移除
这将直接影响我项目部的施工进度及安排
我项目部将派专人协调各施工单位
