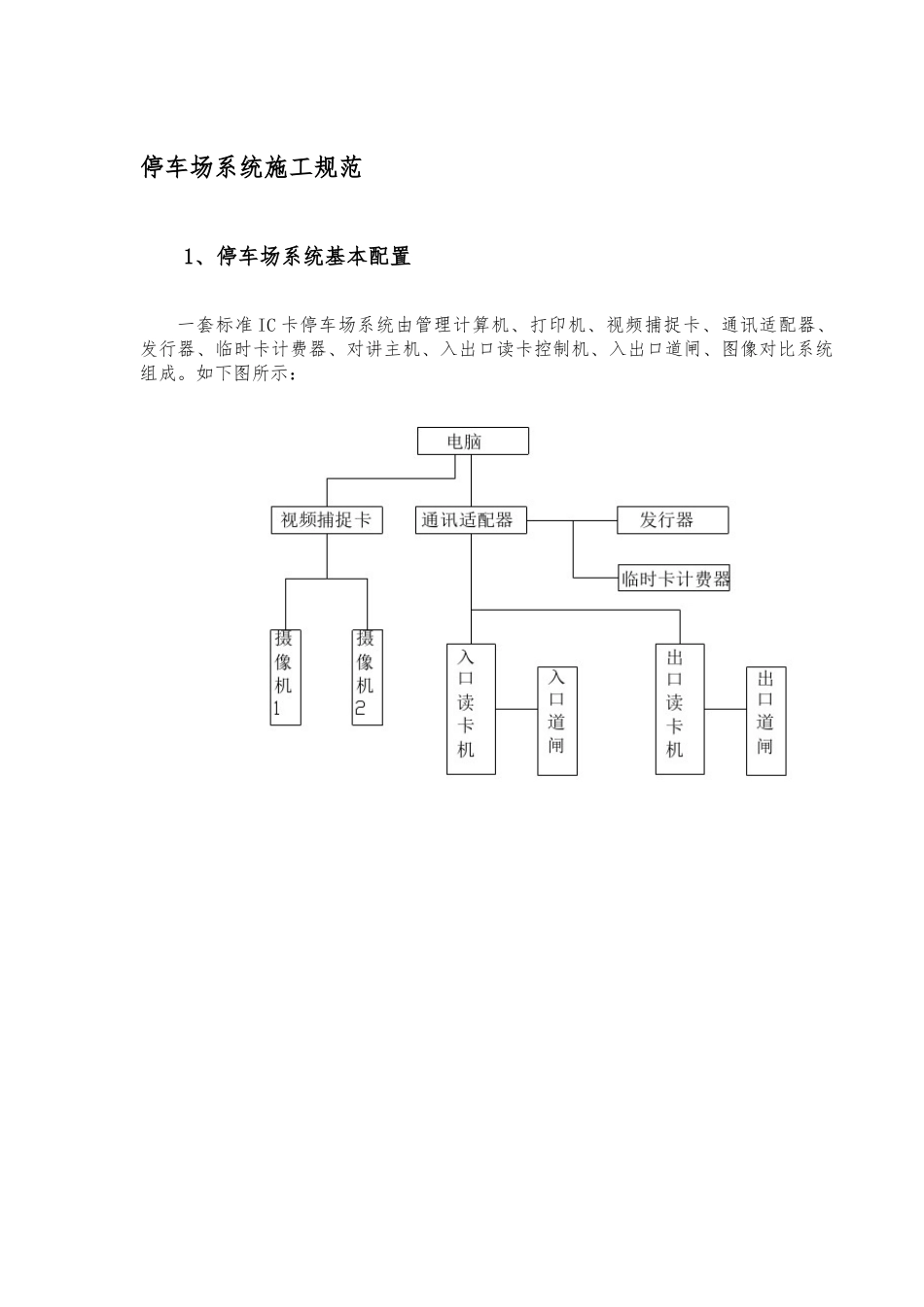

停车场系统施工规范1、停车场系统基本配置一套标准IC卡停车场系统由管理计算机、打印机、视频捕捉卡、通讯适配器、发行器、临时卡计费器、对讲主机、入出口读卡控制机、入出口道闸、图像对比系统组成

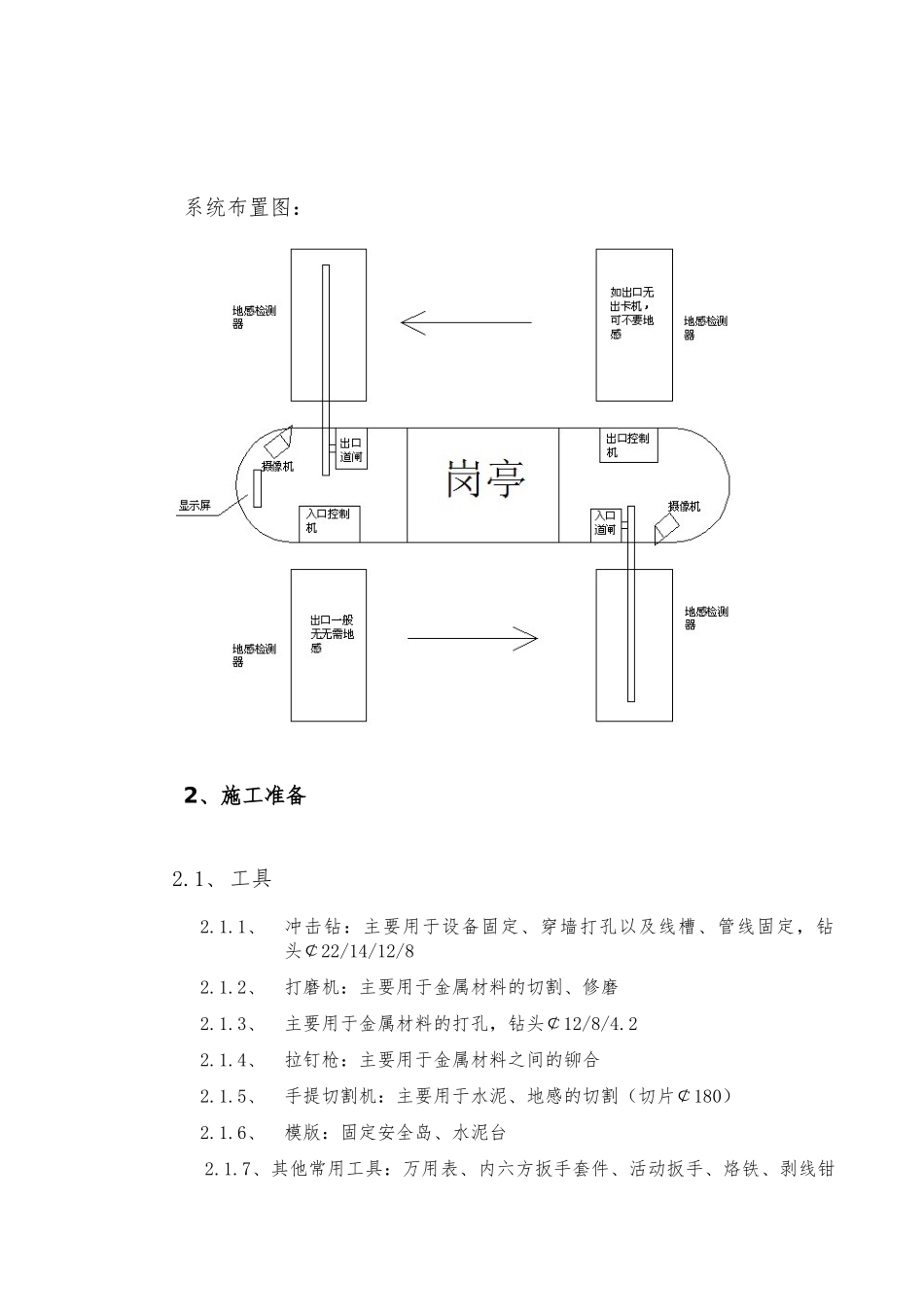

如下图所示:系统布置图:2、施工准备2
1、冲击钻:主要用于设备固定、穿墙打孔以及线槽、管线固定,钻头¢22/14/12/82
2、打磨机:主要用于金属材料的切割、修磨2
3、主要用于金属材料的打孔,钻头¢12/8/4
4、拉钉枪:主要用于金属材料之间的铆合2
5、手提切割机:主要用于水泥、地感的切割(切片¢180)2
6、模版:固定安全岛、水泥台2
7、其他常用工具:万用表、内六方扳手套件、活动扳手、烙铁、剥线钳尖嘴钳、大小螺丝刀套件、网线钳等

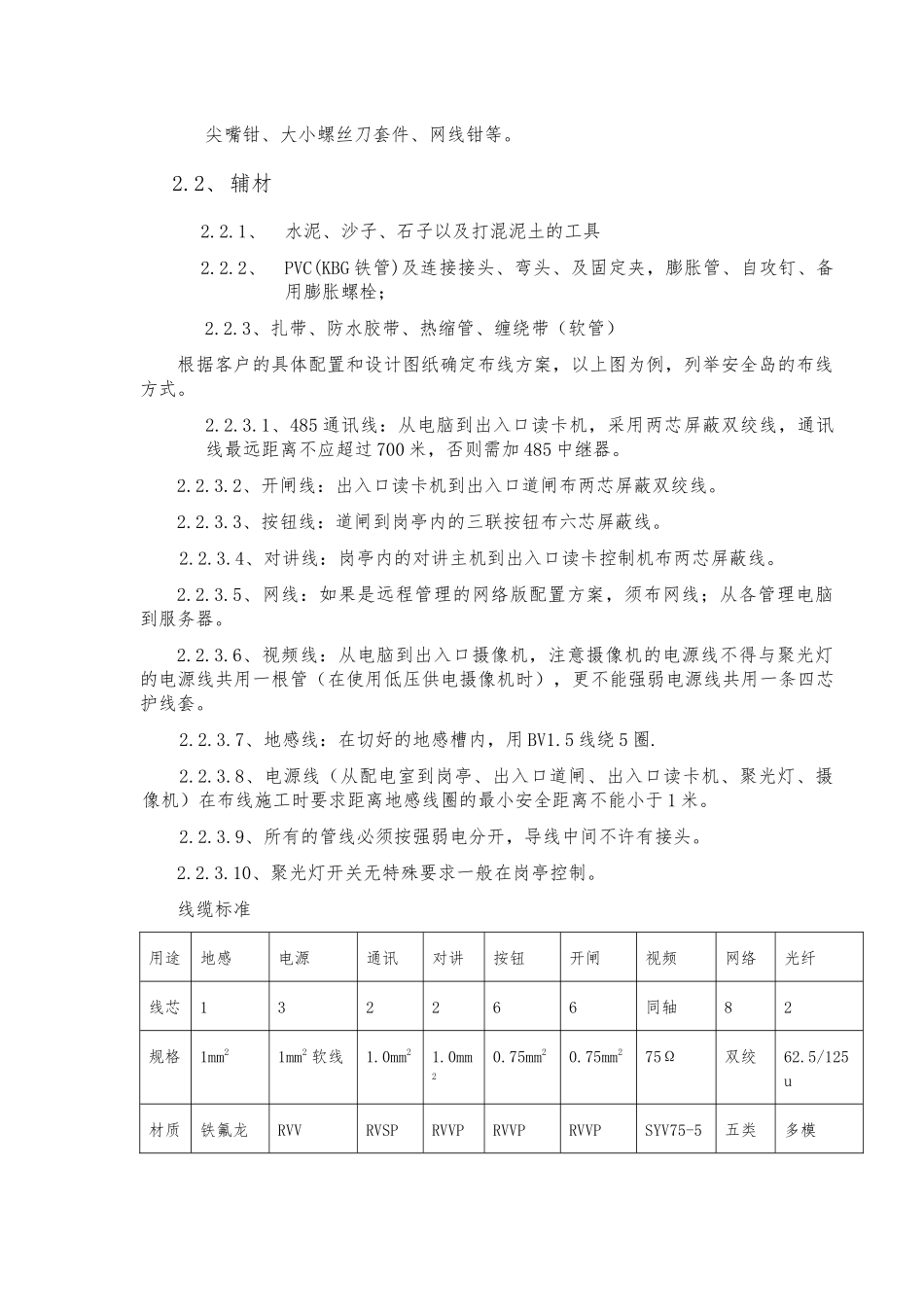

1、水泥、沙子、石子以及打混泥土的工具2
2、PVC(KBG铁管)及连接接头、弯头、及固定夹,膨胀管、自攻钉、备用膨胀螺栓;2
3、扎带、防水胶带、热缩管、缠绕带(软管)根据客户的具体配置和设计图纸确定布线方案,以上图为例,列举安全岛的布线方式
1、485通讯线:从电脑到出入口读卡机,采用两芯屏蔽双绞线,通讯线最远距离不应超过700米,否则需加485中继器
2、开闸线:出入口读卡机到出入口道闸布两芯屏蔽双绞线
3、按钮线:道闸到岗亭内的三联按钮布六芯屏蔽线
4、对讲线:岗亭内的对讲主机到出入口读卡控制机布两芯屏蔽线
5、网线:如果是远程管理的网络版配置方案,须布网线;从各管理电脑到服务器
6、视频线:从电脑到出入口摄像机,注意摄像机的电源线不得与聚光灯的电源线共用一根管(在使用低压供电摄像机时),更不能强弱电源线共用一条四芯护线套
7、地感线:在切好的地感槽内,用BV1
