电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

停电跨越35kV施工方案VIP免费

停电跨越35kV施工方案_第1页
1/6
停电跨越35kV施工方案_第2页
2/6
停电跨越35kV施工方案_第3页
3/6

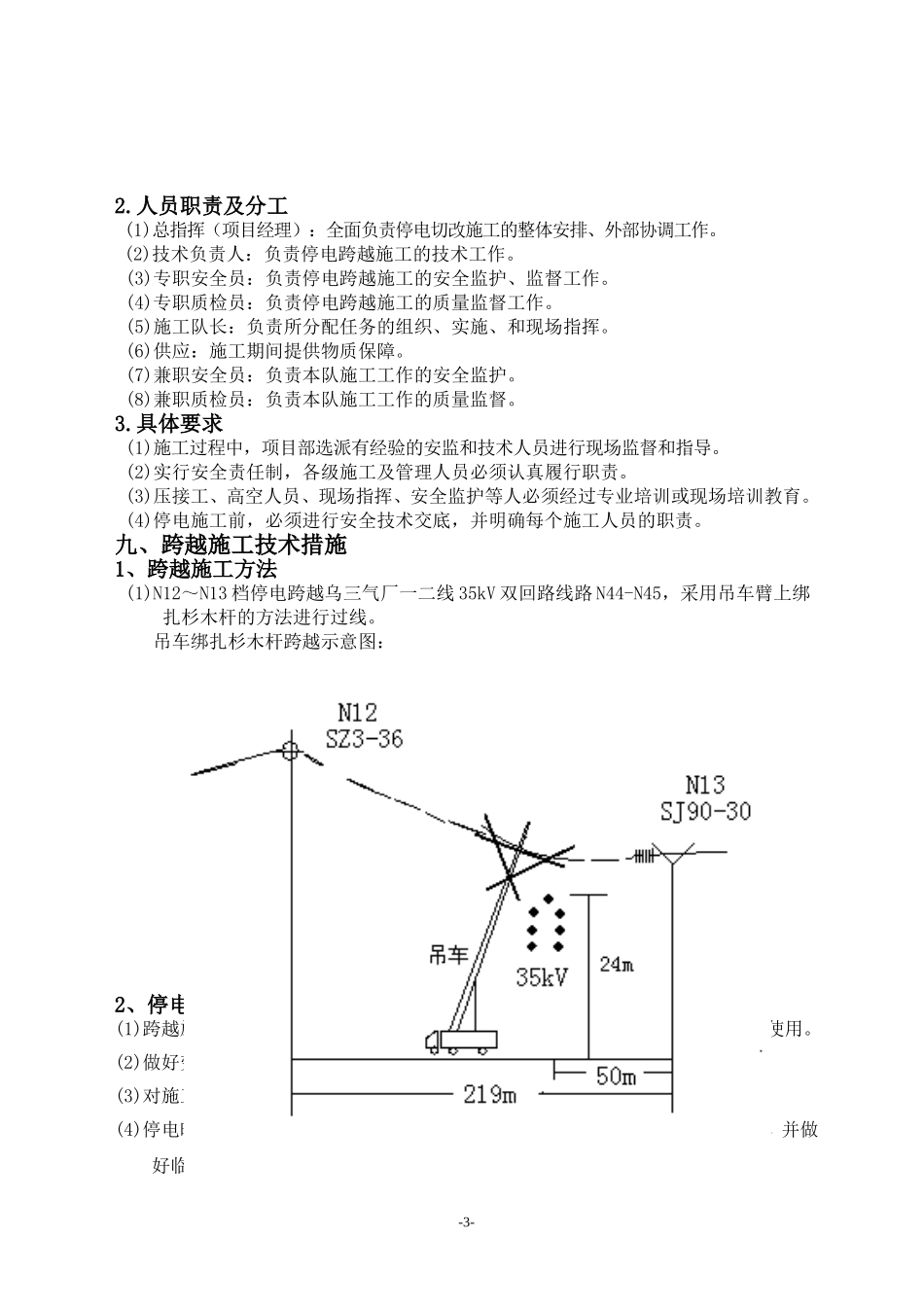

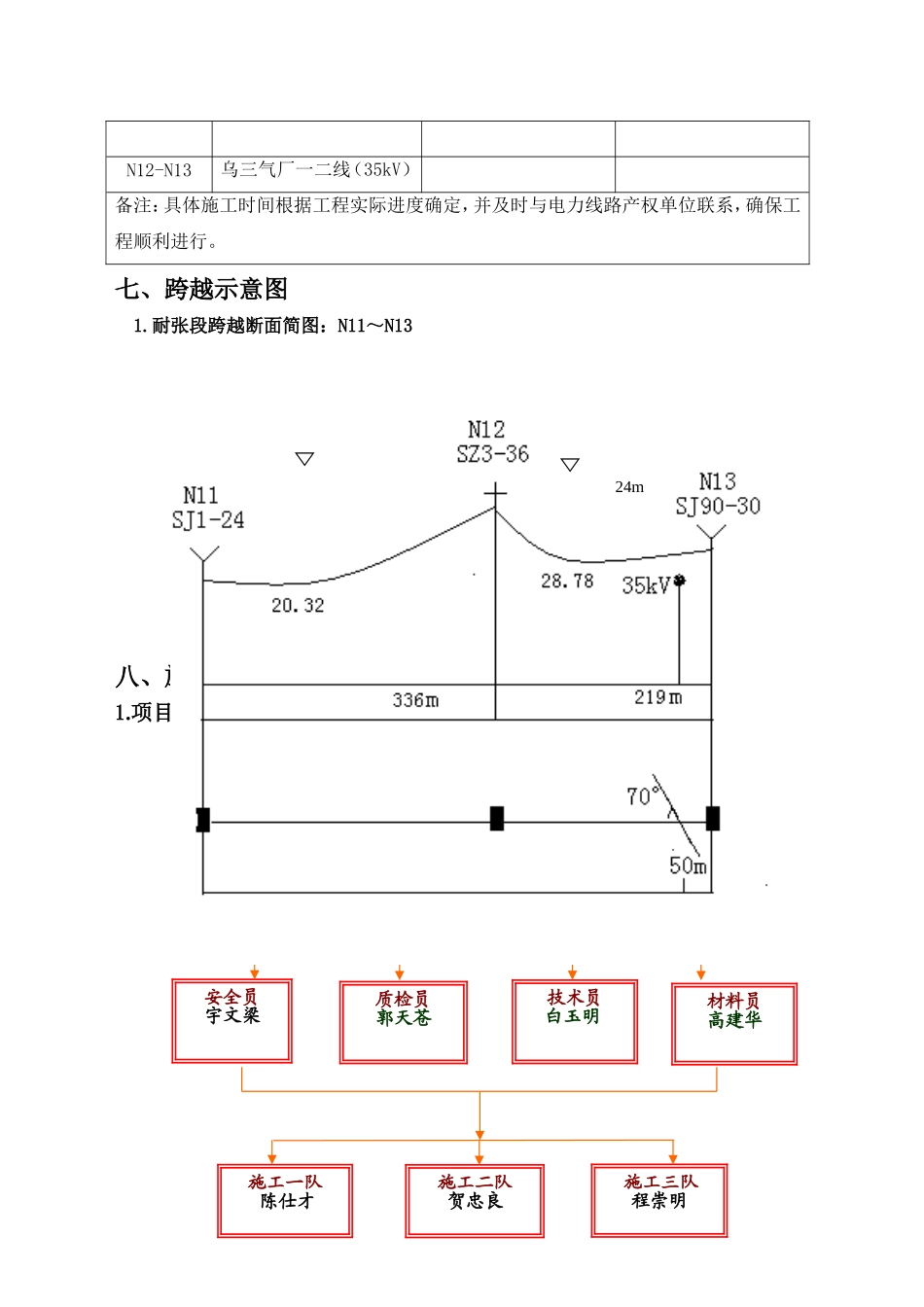

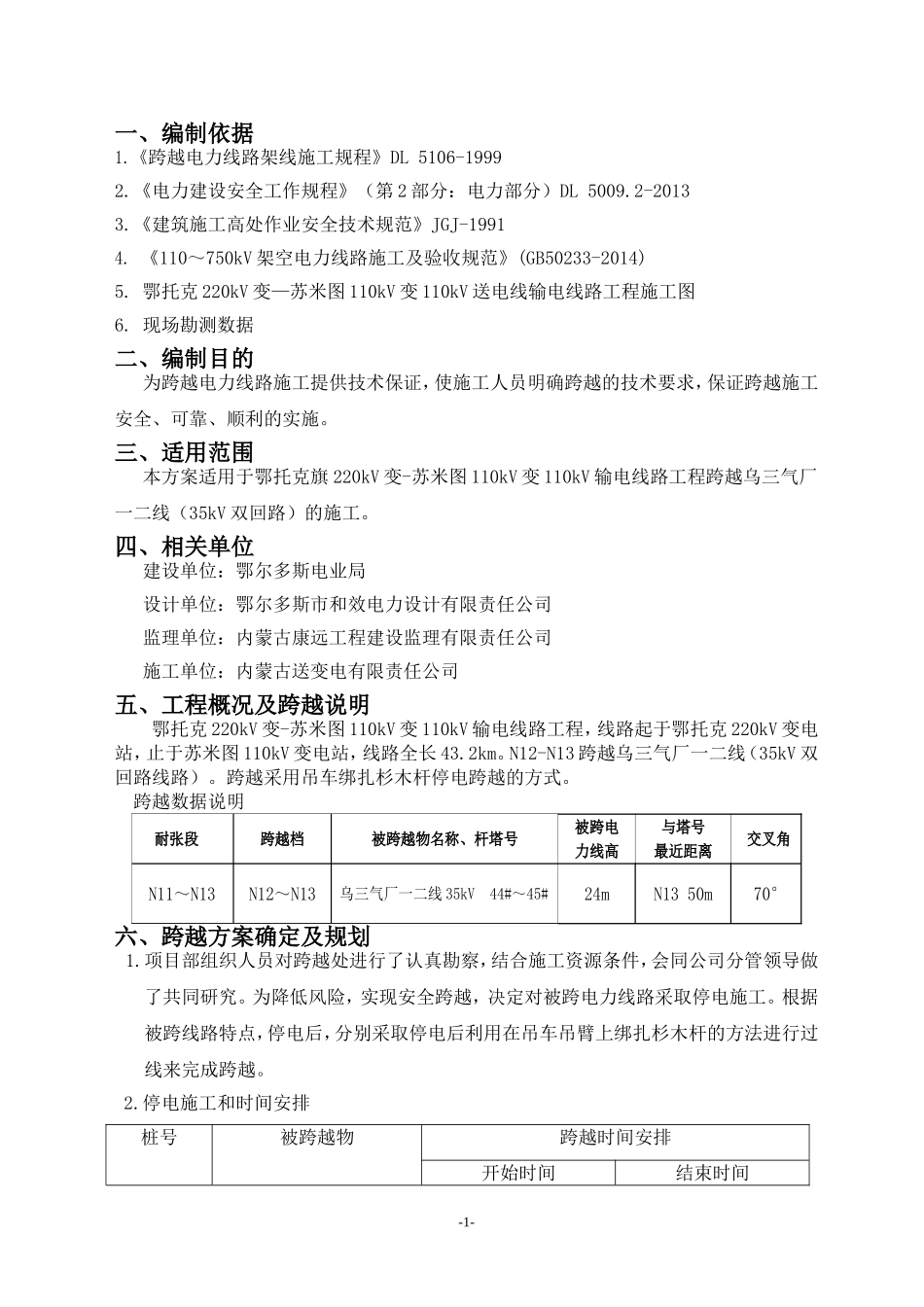

一、编制依据1.《跨越电力线路架线施工规程》DL5106-19992.《电力建设安全工作规程》(第2部分:电力部分)DL5009.2-20133.《建筑施工高处作业安全技术规范》JGJ-19914.《110~750kV架空电力线路施工及验收规范》(GB50233-2014)5.鄂托克220kV变—苏米图110kV变110kV送电线输电线路工程施工图6.现场勘测数据二、编制目的为跨越电力线路施工提供技术保证,使施工人员明确跨越的技术要求,保证跨越施工安全、可靠、顺利的实施。三、适用范围本方案适用于鄂托克旗220kV变-苏米图110kV变110kV输电线路工程跨越乌三气厂一二线(35kV双回路)的施工。四、相关单位建设单位:鄂尔多斯电业局设计单位:鄂尔多斯市和效电力设计有限责任公司监理单位:内蒙古康远工程建设监理有限责任公司施工单位:内蒙古送变电有限责任公司五、工程概况及跨越说明鄂托克220kV变-苏米图110kV变110kV输电线路工程,线路起于鄂托克220kV变电站,止于苏米图110kV变电站,线路全长43.2km。N12-N13跨越乌三气厂一二线(35kV双回路线路)。跨越采用吊车绑扎杉木杆停电跨越的方式。跨越数据说明耐张段跨越档被跨越物名称、杆塔号被跨电力线高与塔号最近距离交叉角N11~N13N12~N13乌三气厂一二线35kV44#~45#24mN1350m70°六、跨越方案确定及规划1.项目部组织人员对跨越处进行了认真勘察,结合施工资源条件,会同公司分管领导做了共同研究。为降低风险,实现安全跨越,决定对被跨电力线路采取停电施工。根据被跨线路特点,停电后,分别采取停电后利用在吊车吊臂上绑扎杉木杆的方法进行过线来完成跨越。2.停电施工和时间安排桩号被跨越物跨越时间安排开始时间结束时间-1-N12-N13乌三气厂一二线(35kV)备注:具体施工时间根据工程实际进度确定,并及时与电力线路产权单位联系,确保工程顺利进行。七、跨越示意图1.耐张段跨越断面简图:N11~N13八、施工组织措施1.项目部施工组织机构图-2-项目经理李云生安全员宇文梁技术员白玉明质检员郭天苍施工三队程崇明施工一队陈仕才施工二队贺忠良项目总工刘磊材料员高建华24m2.人员职责及分工(1)总指挥(项目经理):全面负责停电切改施工的整体安排、外部协调工作。(2)技术负责人:负责停电跨越施工的技术工作。(3)专职安全员:负责停电跨越施工的安全监护、监督工作。(4)专职质检员:负责停电跨越施工的质量监督工作。(5)施工队长:负责所分配任务的组织、实施、和现场指挥。(6)供应:施工期间提供物质保障。(7)兼职安全员:负责本队施工工作的安全监护。(8)兼职质检员:负责本队施工工作的质量监督。3.具体要求(1)施工过程中,项目部选派有经验的安监和技术人员进行现场监督和指导。(2)实行安全责任制,各级施工及管理人员必须认真履行职责。(3)压接工、高空人员、现场指挥、安全监护等人必须经过专业培训或现场培训教育。(4)停电施工前,必须进行安全技术交底,并明确每个施工人员的职责。九、跨越施工技术措施1、跨越施工方法(1)N12~N13档停电跨越乌三气厂一二线35kV双回路线路N44-N45,采用吊车臂上绑扎杉木杆的方法进行过线。吊车绑扎杉木杆跨越示意图:2、停电前准备工作(1)跨越施工前,认真做好对施工机械、机具及工器具检查工作,不合格不准投入使用。(2)做好劳动力组织和施工安排,做到分工明确,责任到位。(3)对施工人员进行停电跨越施工的安全、质量技术交底工作。(4)停电时间明确后,应提前完成对跨越耐张段N11-N12档内的导、地线架设工作,并做好临时锚固工作,等待停电跨越。-3-(5)各紧线段耐张、转角塔反面临时拉线打好。3、停电跨越施工过程:线路名称日期工作内容工作时间鄂托克旗220kV变-苏米图110kV变110kV输电线路工程1、验电:接到停电令后,用相应电压等级的验电器进行验电,确认无电压后,在乌三电气一二线(35kV双回路)44#小号侧和45#大号侧挂好接地线,进行可靠接地。2、耐张段N11~N13:跨越乌三电气一二线(35kV双回路)在交跨处停放吊车,吊车臂上绑好杉木杆。停电后,使吊臂上绑扎的杉木杆高出被跨越线路,高空人员坐在操作平台将尼龙绳一头抛过被跨越线路,地面人员用网套连接器与事先放至交跨处的导、地线连接,牵至N13进行紧线,牵过一相...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

停电跨越35kV施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
