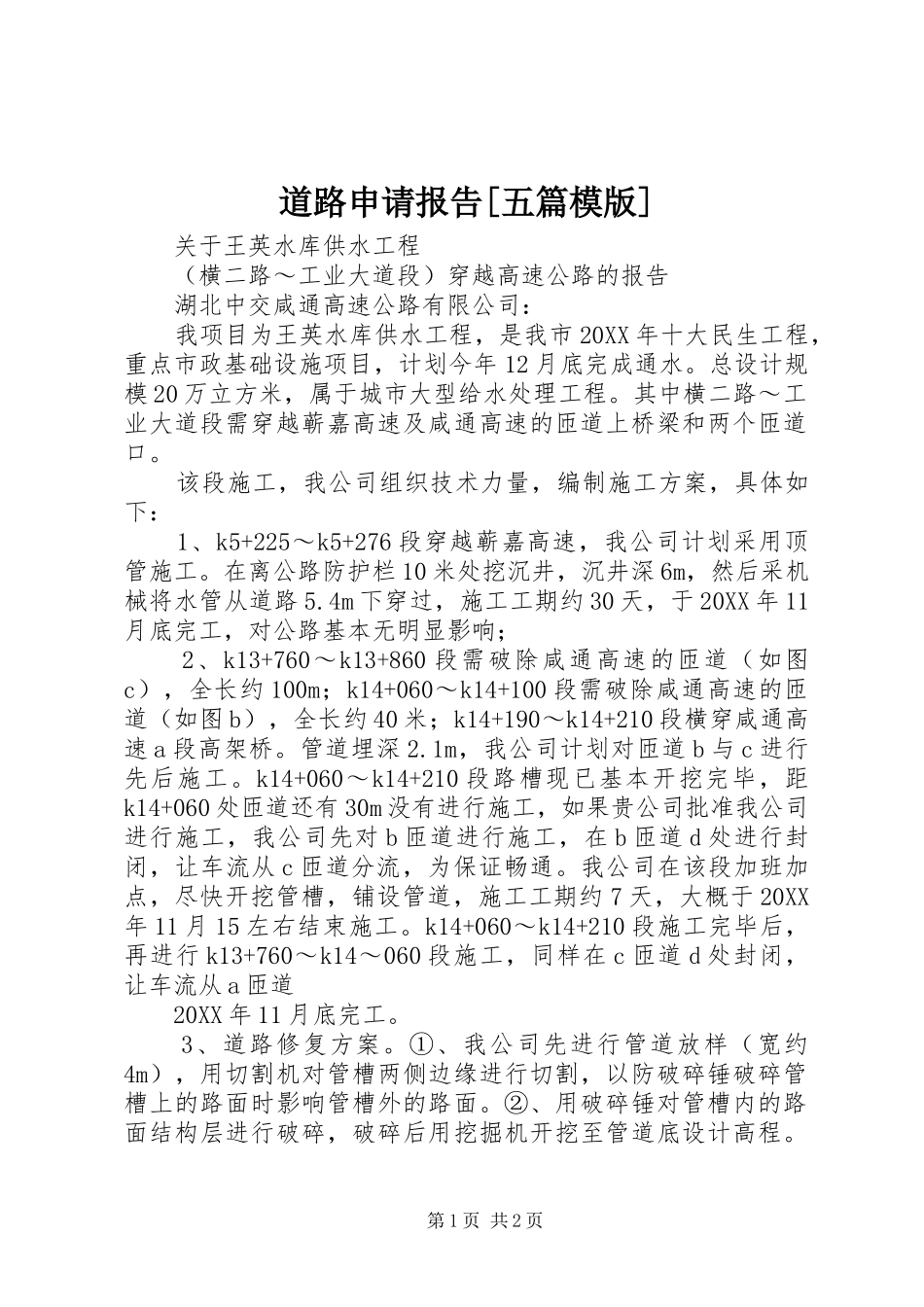

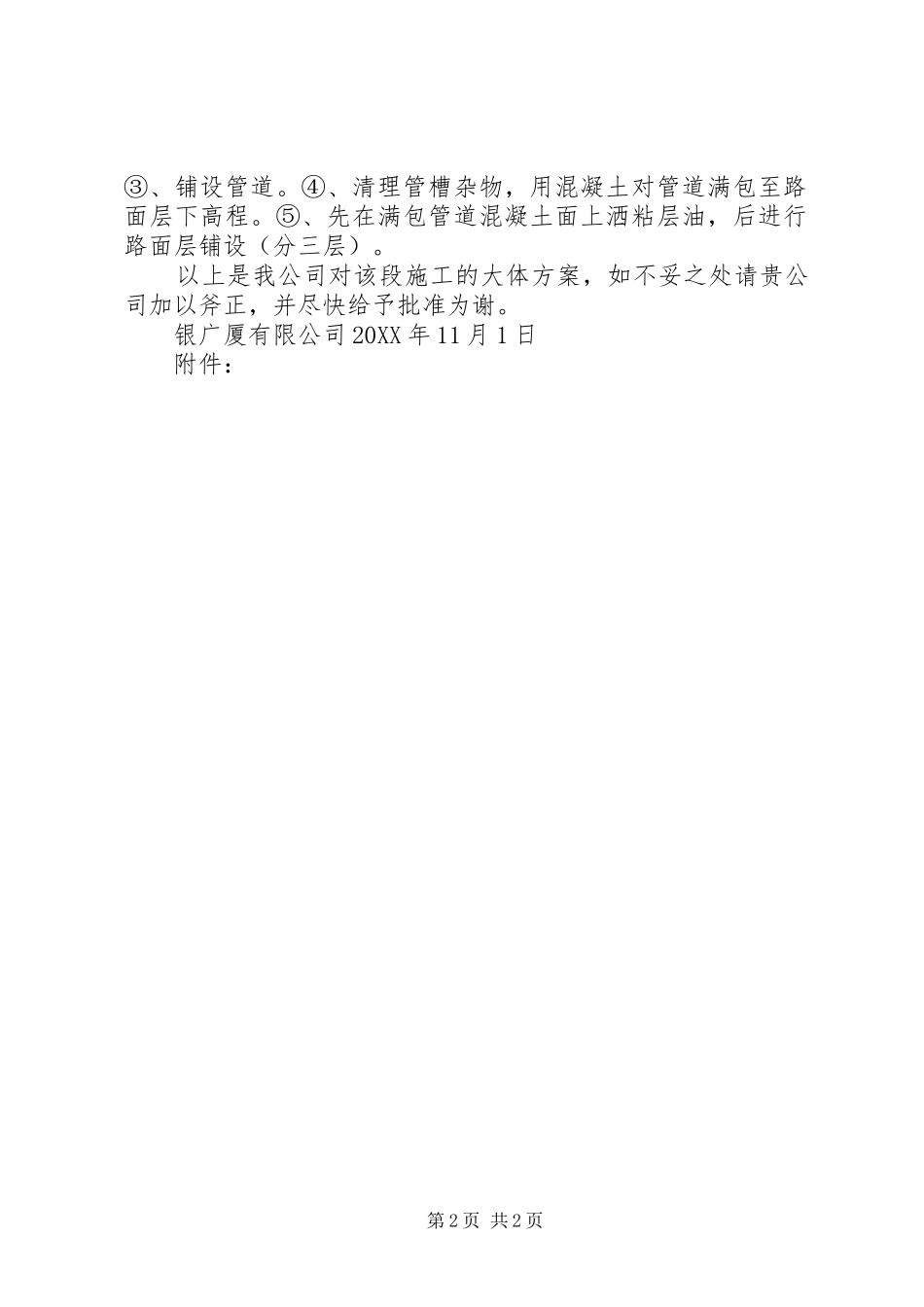

道路申请报告[五篇模版]关于王英水库供水工程(横二路~工业大道段)穿越高速公路的报告湖北中交咸通高速公路有限公司:我项目为王英水库供水工程,是我市20XX年十大民生工程,重点市政基础设施项目,计划今年12月底完成通水。总设计规模20万立方米,属于城市大型给水处理工程。其中横二路~工业大道段需穿越蕲嘉高速及咸通高速的匝道上桥梁和两个匝道口。该段施工,我公司组织技术力量,编制施工方案,具体如下:1、k5+225~k5+276段穿越蕲嘉高速,我公司计划采用顶管施工。在离公路防护栏10米处挖沉井,沉井深6m,然后采机械将水管从道路5.4m下穿过,施工工期约30天,于20XX年11月底完工,对公路基本无明显影响;2、k13+760~k13+860段需破除咸通高速的匝道(如图c),全长约100m;k14+060~k14+100段需破除咸通高速的匝道(如图b),全长约40米;k14+190~k14+210段横穿咸通高速a段高架桥。管道埋深2.1m,我公司计划对匝道b与c进行先后施工。k14+060~k14+210段路槽现已基本开挖完毕,距k14+060处匝道还有30m没有进行施工,如果贵公司批准我公司进行施工,我公司先对b匝道进行施工,在b匝道d处进行封闭,让车流从c匝道分流,为保证畅通。我公司在该段加班加点,尽快开挖管槽,铺设管道,施工工期约7天,大概于20XX年11月15左右结束施工。k14+060~k14+210段施工完毕后,再进行k13+760~k14~060段施工,同样在c匝道d处封闭,让车流从a匝道20XX年11月底完工。3、道路修复方案。①、我公司先进行管道放样(宽约4m),用切割机对管槽两侧边缘进行切割,以防破碎锤破碎管槽上的路面时影响管槽外的路面。②、用破碎锤对管槽内的路面结构层进行破碎,破碎后用挖掘机开挖至管道底设计高程。第1页共2页③、铺设管道。④、清理管槽杂物,用混凝土对管道满包至路面层下高程。⑤、先在满包管道混凝土面上洒粘层油,后进行路面层铺设(分三层)。以上是我公司对该段施工的大体方案,如不妥之处请贵公司加以斧正,并尽快给予批准为谢。银广厦有限公司20XX年11月1日附件:第2页共2页
