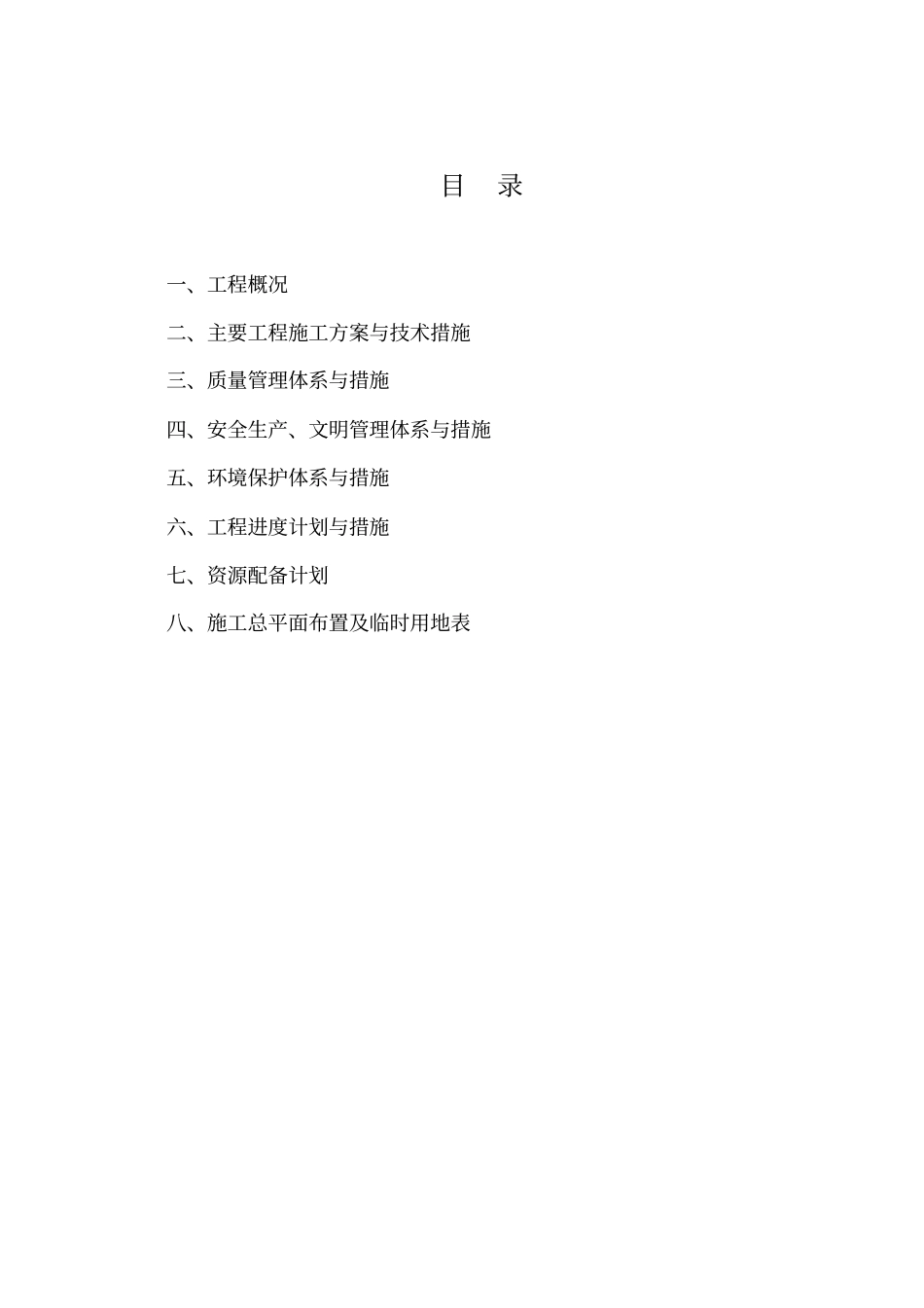

六、施工组织设计目录一、工程概况二、主要工程施工方案与技术措施三、质量管理体系与措施四、安全生产、文明管理体系与措施五、环境保护体系与措施六、工程进度计划与措施七、资源配备计划八、施工总平面布置及临时用地表第一章、工程概况1、工程概况XXXXXX2018年度农村饮水安全巩固提升工程项目施工(具体详见施工图纸及工程量清单等资料)
计划工期: 150 日历天
工程质量必须达到国家工程施工质量验收合格 标准

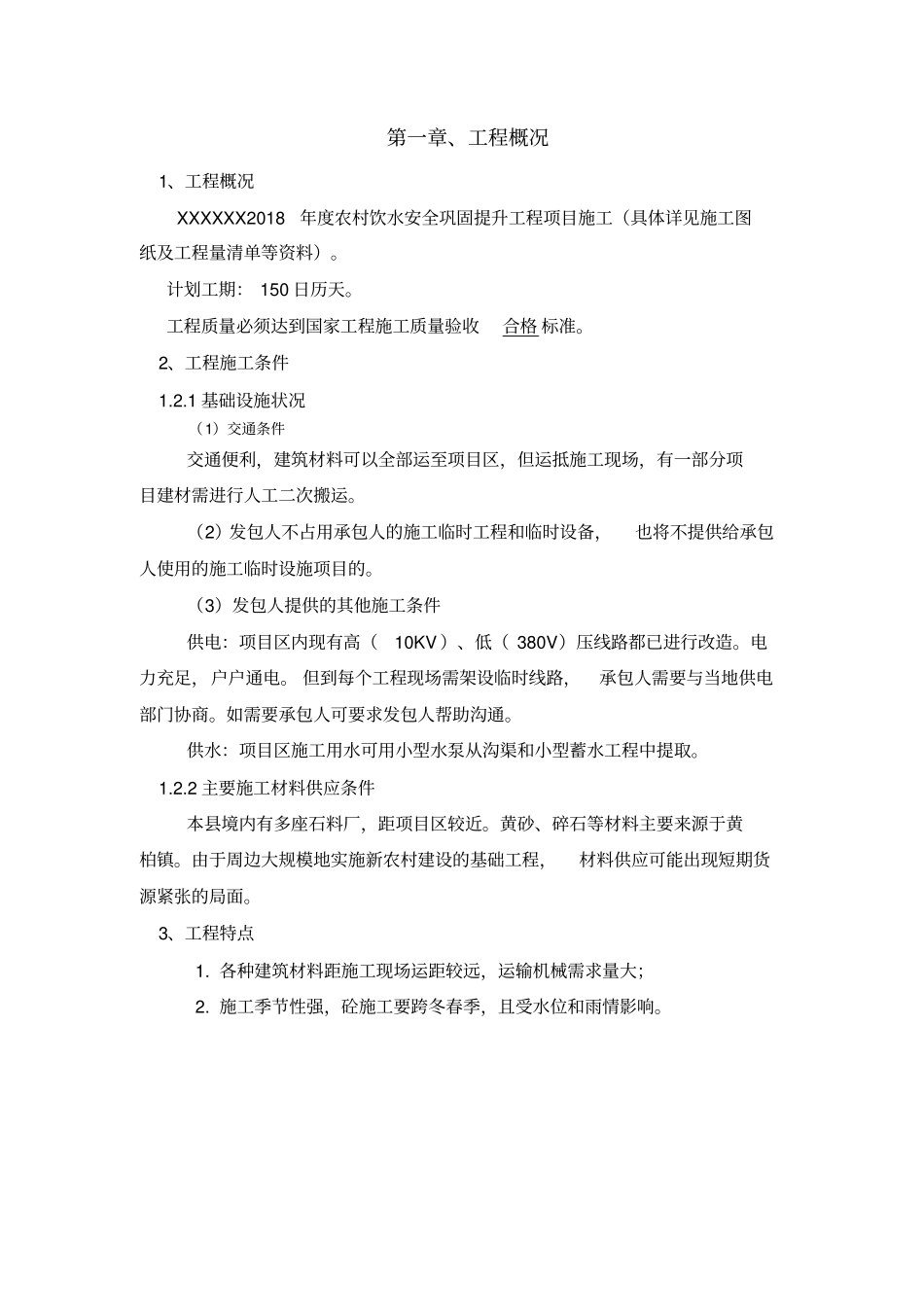

2、工程施工条件1
1 基础设施状况(1)交通条件交通便利,建筑材料可以全部运至项目区,但运抵施工现场,有一部分项目建材需进行人工二次搬运
(2)发包人不占用承包人的施工临时工程和临时设备,也将不提供给承包人使用的施工临时设施项目的
(3)发包人提供的其他施工条件供电:项目区内现有高(10KV )、低( 380V)压线路都已进行改造
电力充足,户户通电
但到每个工程现场需架设临时线路,承包人需要与当地供电部门协商
如需要承包人可要求发包人帮助沟通
供水:项目区施工用水可用小型水泵从沟渠和小型蓄水工程中提取
2 主要施工材料供应条件本县境内有多座石料厂,距项目区较近
黄砂、碎石等材料主要来源于黄柏镇
由于周边大规模地实施新农村建设的基础工程,材料供应可能出现短期货源紧张的局面
3、工程特点1
各种建筑材料距施工现场运距较远,运输机械需求量大;2
施工季节性强,砼施工要跨冬春季,且受水位和雨情影响
第二章、主要工程施工方案与技术措施1、施工测量、定位放线1、施工测量基本原则(1)遵守先整体后局部和高精度控制低精度的工作程序
(2)要有严格的审核制度
( 3)建立一切定位、放线工作,经自检、互检合格后,方可申请主管部门验收的工作制度
(4)本工程轴线采用导一控制桩来准确控制轴线
2、施工导线点控制( 1)建立施工控制导线点,必须从整个施工过程考虑,从沟渠衬砌工程、
