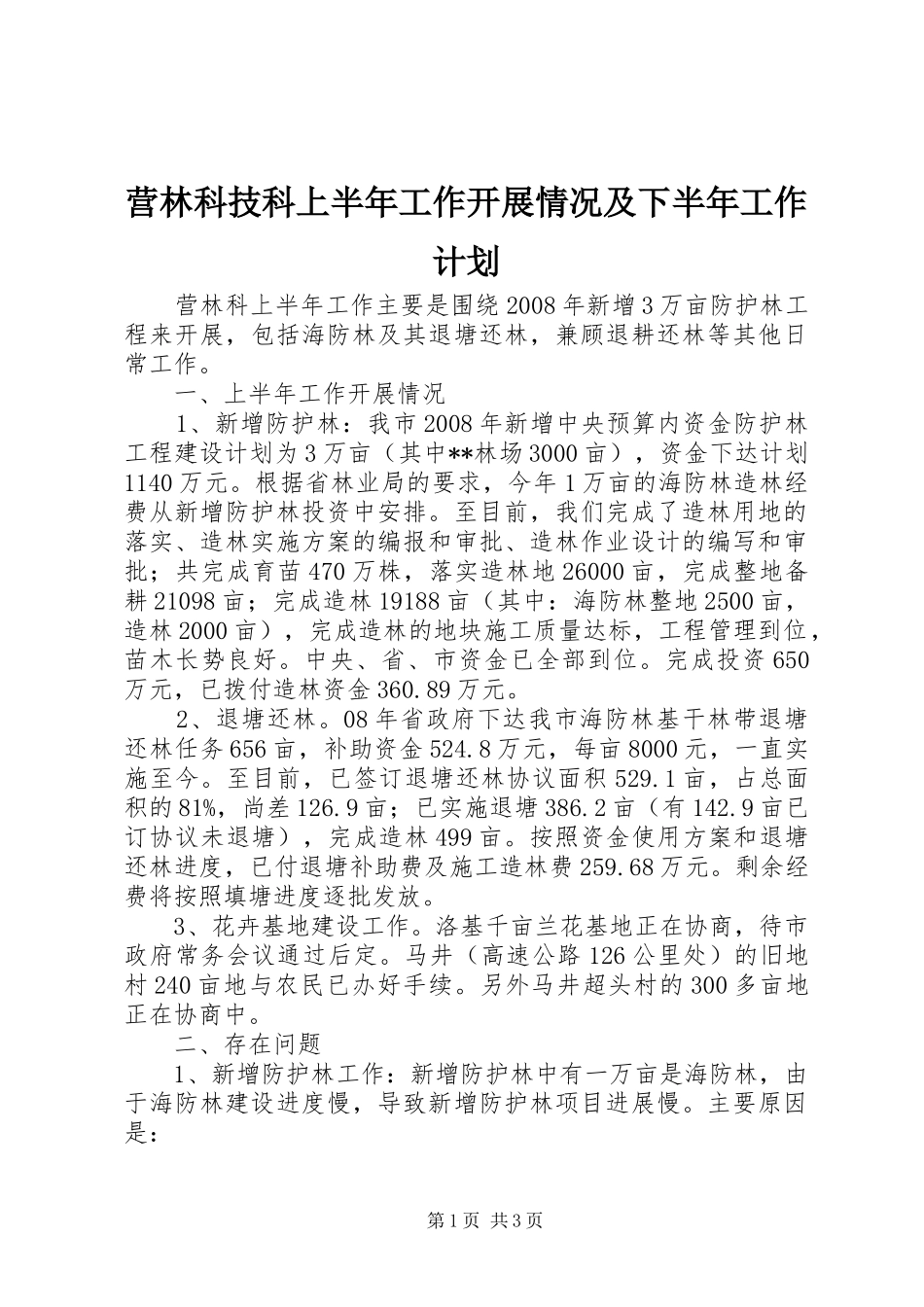

营林科技科上半年工作开展情况及下半年工作计划 营林科上半年工作主要是围绕 2008 年新增 3 万亩防护林工程来开展,包括海防林及其退塘还林,兼顾退耕还林等其他日常工作
一、上半年工作开展情况 1、新增防护林:我市 2008 年新增中央预算内资金防护林工程建设计划为 3 万亩(其中**林场 3000 亩),资金下达计划1140 万元
根据省林业局的要求,今年 1 万亩的海防林造林经费从新增防护林投资中安排
至目前,我们完成了造林用地的落实、造林实施方案的编报和审批、造林作业设计的编写和审批;共完成育苗 470 万株,落实造林地 26000 亩,完成整地备耕 21098 亩;完成造林 19188 亩(其中:海防林整地 2500 亩,造林 2000 亩),完成造林的地块施工质量达标,工程管理到位,苗木长势良好
中央、省、市资金已全部到位
完成投资 650万元,已拨付造林资金 360
2、退塘还林
08 年省政府下达我市海防林基干林带退塘还林任务 656 亩,补助资金 524
8 万元,每亩 8000 元,一直实施至今
至目前,已签订退塘还林协议面积 529
1 亩,占总面积的 81%,尚差 126
9 亩;已实施退塘 386
2 亩(有 142
9 亩已订协议未退塘),完成造林 499 亩
按照资金使用方案和退塘还林进度,已付退塘补助费及施工造林费 259
剩余经费将按照填塘进度逐批发放
3、花卉基地建设工作
洛基千亩兰花基地正在协商,待市政府常务会议通过后定
马井(高速公路 126 公里处)的旧地村 240 亩地与农民已办好手续
另外马井超头村的 300 多亩地正在协商中
二、存在问题 1、新增防护林工作:新增防护林中有一万亩是海防林,由于海防林建设进度慢,导致新增防护林项目进展慢

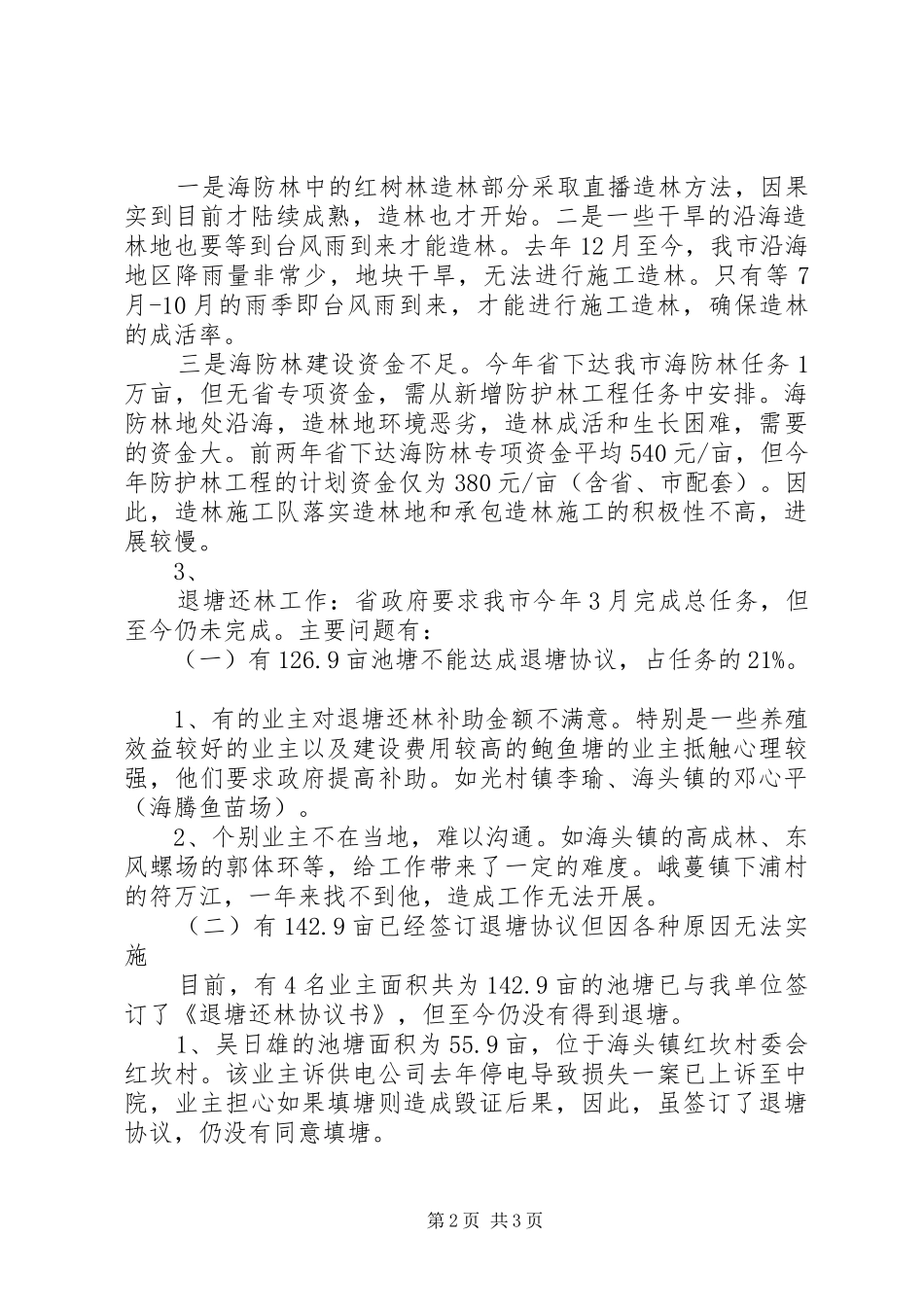

主要原因是: 第 1 页 共 3 页 一是海防林中的红树林造林
