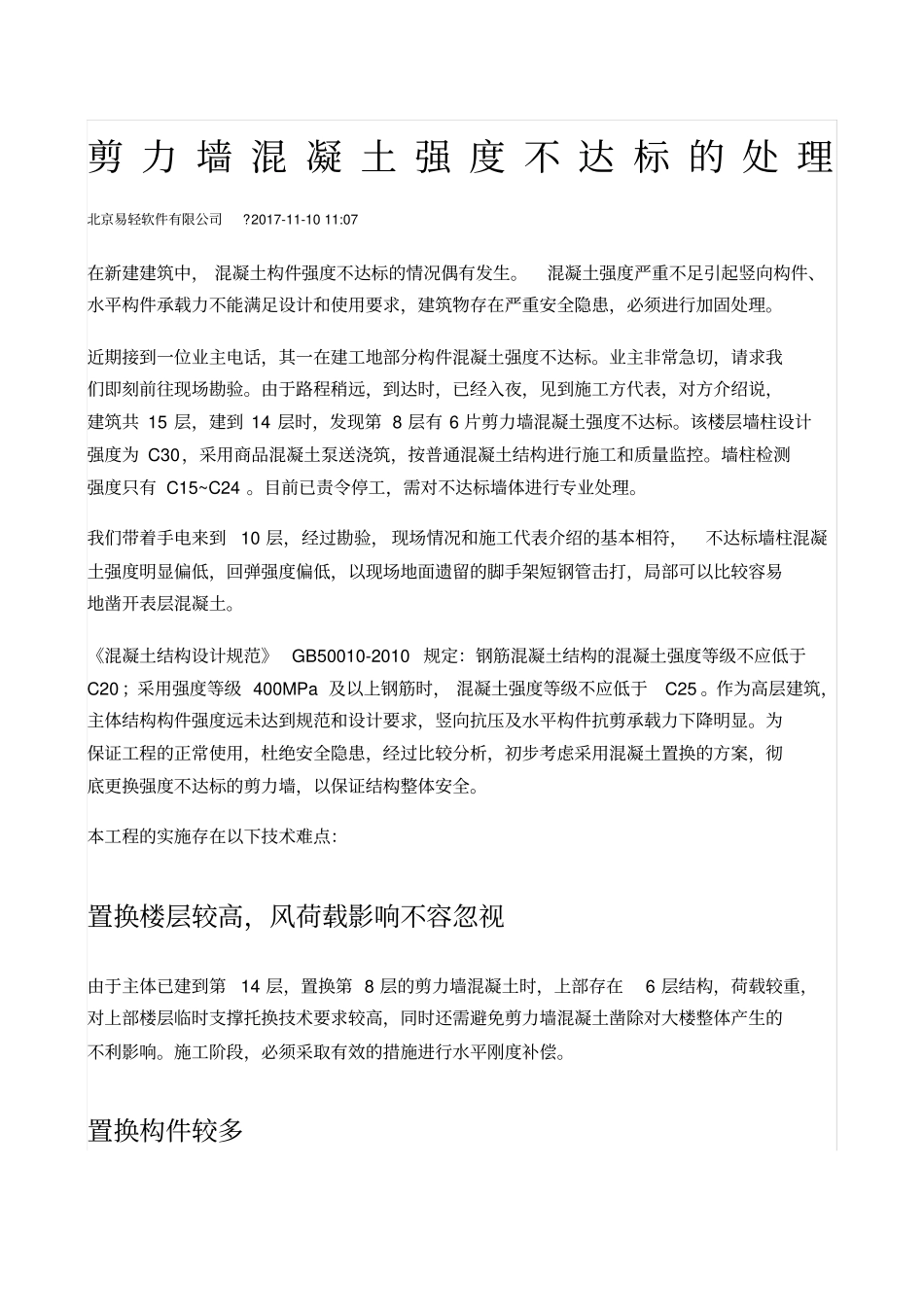

剪 力 墙 混 凝 土 强 度 不 达 标 的 处 理北京易轻软件有限公司?2017-11-10 11:07在新建建筑中, 混凝土构件强度不达标的情况偶有发生。混凝土强度严重不足引起竖向构件、水平构件承载力不能满足设计和使用要求,建筑物存在严重安全隐患,必须进行加固处理。近期接到一位业主电话,其一在建工地部分构件混凝土强度不达标。业主非常急切,请求我们即刻前往现场勘验。由于路程稍远,到达时,已经入夜,见到施工方代表,对方介绍说,建筑共 15 层,建到 14 层时,发现第 8 层有 6 片剪力墙混凝土强度不达标。该楼层墙柱设计强度为 C30,采用商品混凝土泵送浇筑,按普通混凝土结构进行施工和质量监控。墙柱检测强度只有 C15~C24 。目前已责令停工,需对不达标墙体进行专业处理。我们带着手电来到10 层,经过勘验, 现场情况和施工代表介绍的基本相符,不达标墙柱混凝土强度明显偏低,回弹强度偏低,以现场地面遗留的脚手架短钢管击打,局部可以比较容易地凿开表层混凝土。《混凝土结构设计规范》 GB50010-2010 规定:钢筋混凝土结构的混凝土强度等级不应低于C20 ;采用强度等级 400MPa 及以上钢筋时, 混凝土强度等级不应低于C25 。作为高层建筑,主体结构构件强度远未达到规范和设计要求,竖向抗压及水平构件抗剪承载力下降明显。为保证工程的正常使用,杜绝安全隐患,经过比较分析,初步考虑采用混凝土置换的方案,彻底更换强度不达标的剪力墙,以保证结构整体安全。本工程的实施存在以下技术难点:置换楼层较高,风荷载影响不容忽视由于主体已建到第14 层,置换第 8 层的剪力墙混凝土时,上部存在6 层结构,荷载较重,对上部楼层临时支撑托换技术要求较高,同时还需避免剪力墙混凝土凿除对大楼整体产生的不利影响。施工阶段,必须采取有效的措施进行水平刚度补偿。置换构件较多相对于较多工程中遇到的单个墙柱由于某些原因造成的混凝土强度不足,本工程置换构件数量较多,在施工工序的安排上需要避免施工过程对整体结构的不利影响,因此对置换的剪力墙构件采取分批次施工,原则上在置换某一构件时,其相邻的剪力墙混凝土强度养护达到设计强度的 75% 后方可施工。施工过程中变形控制要求高构件置换过程中,如果完全采用被动托换,竖向支撑钢管难以完全处于顶紧状态,构件的竖向位移将导致上部楼层及与之相连的梁产生附加应力。置换完毕后,竖向支撑拆除后,新浇筑的竖向构件将产生压缩变形,因此需要采取...
