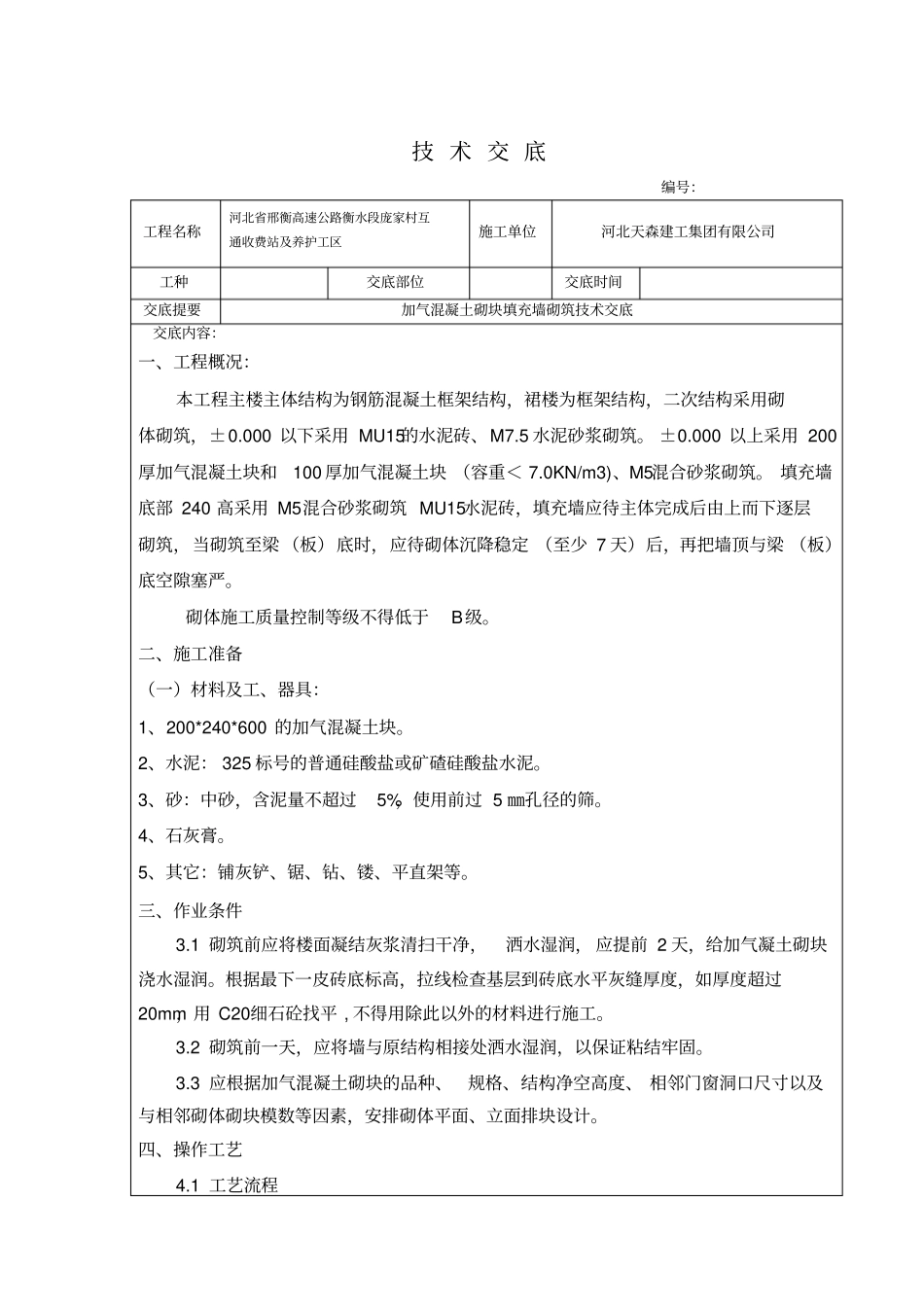

技 术 交 底编号:工程名称河北省邢衡高速公路衡水段庞家村互通收费站及养护工区施工单位河北天森建工集团有限公司工种交底部位交底时间交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:一、工程概况:本工程主楼主体结构为钢筋混凝土框架结构,裙楼为框架结构,二次结构采用砌体砌筑,±0
000 以下采用 MU15的水泥砖、M7
5 水泥砂浆砌筑
000 以上采用 200厚加气混凝土块和100 厚加气混凝土块 (容重< 7
0KN/m3)、M5混合砂浆砌筑
填充墙底部 240 高采用 M5混合砂浆砌筑 MU15水泥砖,填充墙应待主体完成后由上而下逐层砌筑,当砌筑至梁 (板)底时,应待砌体沉降稳定 (至少 7 天)后,再把墙顶与梁 (板)底空隙塞严
砌体施工质量控制等级不得低于B级
二、施工准备(一)材料及工、器具:1、200*240*600 的加气混凝土块
2、水泥: 325 标号的普通硅酸盐或矿碴硅酸盐水泥
3、砂:中砂,含泥量不超过5%,使用前过 5 ㎜孔径的筛
5、其它:铺灰铲、锯、钻、镂、平直架等
三、作业条件3
1 砌筑前应将楼面凝结灰浆清扫干净,洒水湿润, 应提前 2 天,给加气凝土砌块浇水湿润
根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过20mm,用 C20细石砼找平 , 不得用除此以外的材料进行施工
2 砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固
3 应根据加气混凝土砌块的品种、规格、结构净空高度、 相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计

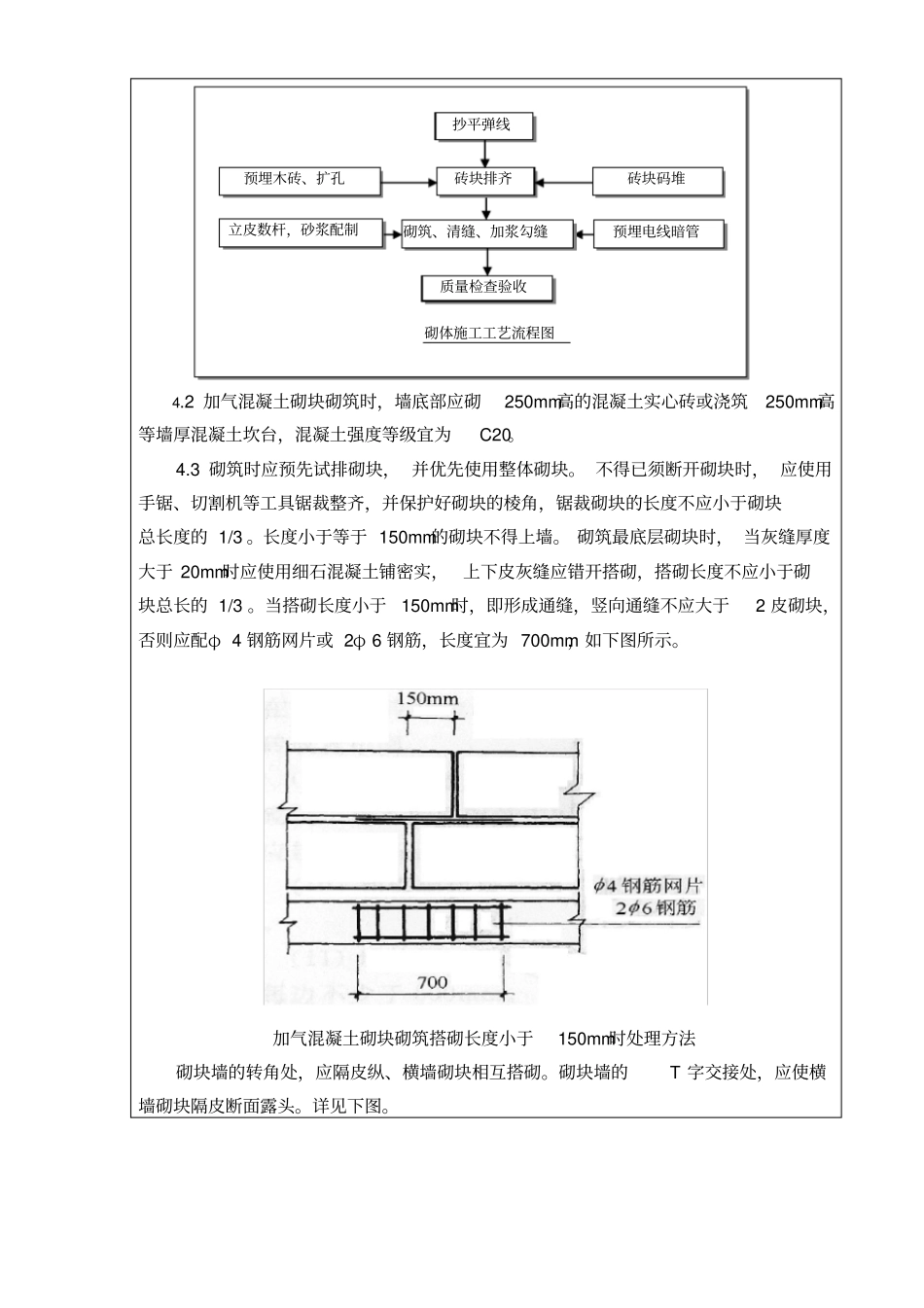

四、操作工艺4
1 工艺流程4
2 加气混凝土砌块砌筑时,墙底部应砌250mm高的混凝土实心砖或浇筑250mm高等墙厚混凝土坎台,混凝土强度等级宜为C20
3 砌筑时应预先试排砌块, 并优先使用整体砌块

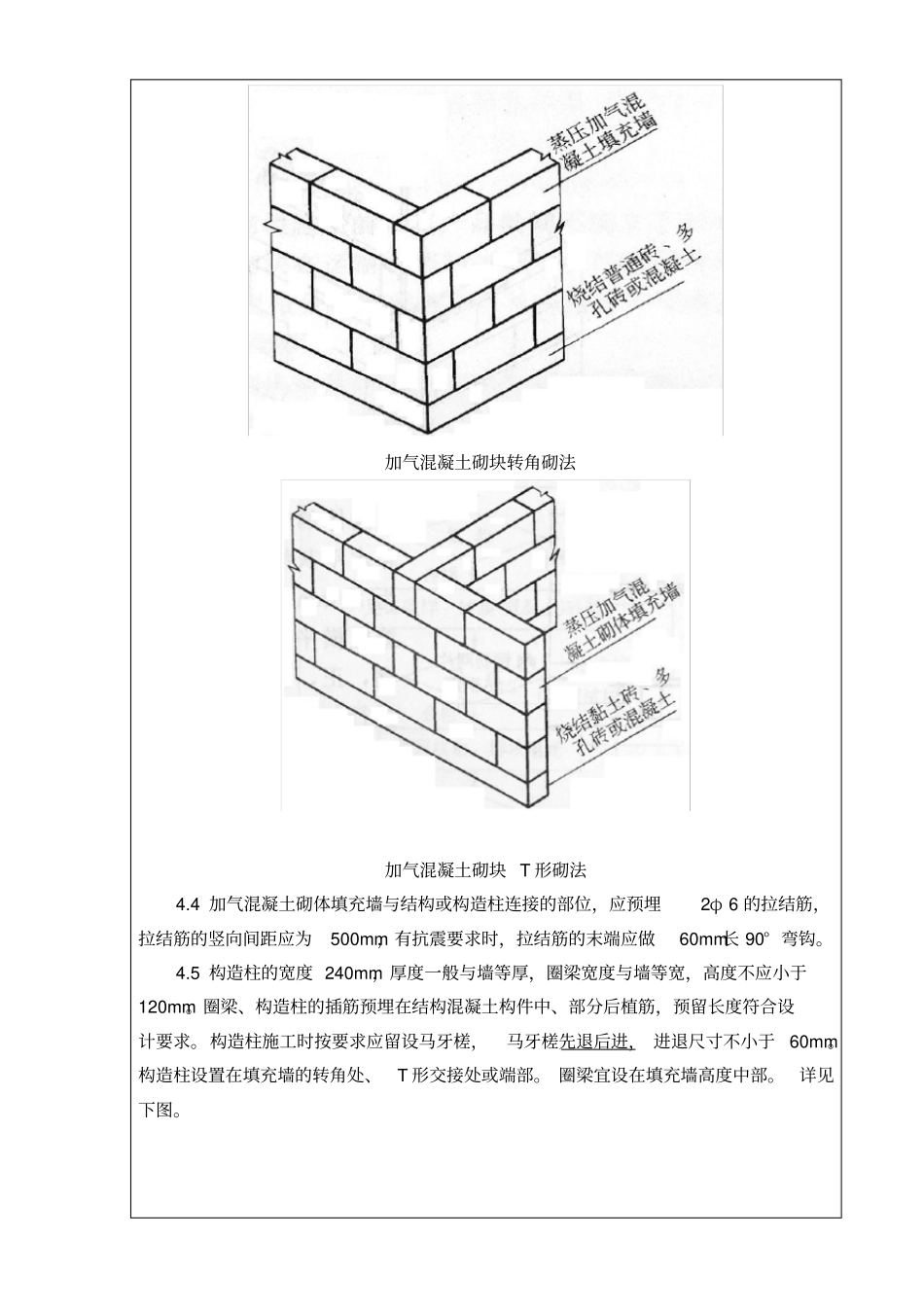

不得已须断开砌块时, 应使用
