电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

加气混凝土砌块填充墙技术交底分析VIP免费

加气混凝土砌块填充墙技术交底分析_第1页
加气混凝土砌块填充墙技术交底分析_第2页
加气混凝土砌块填充墙技术交底分析_第3页

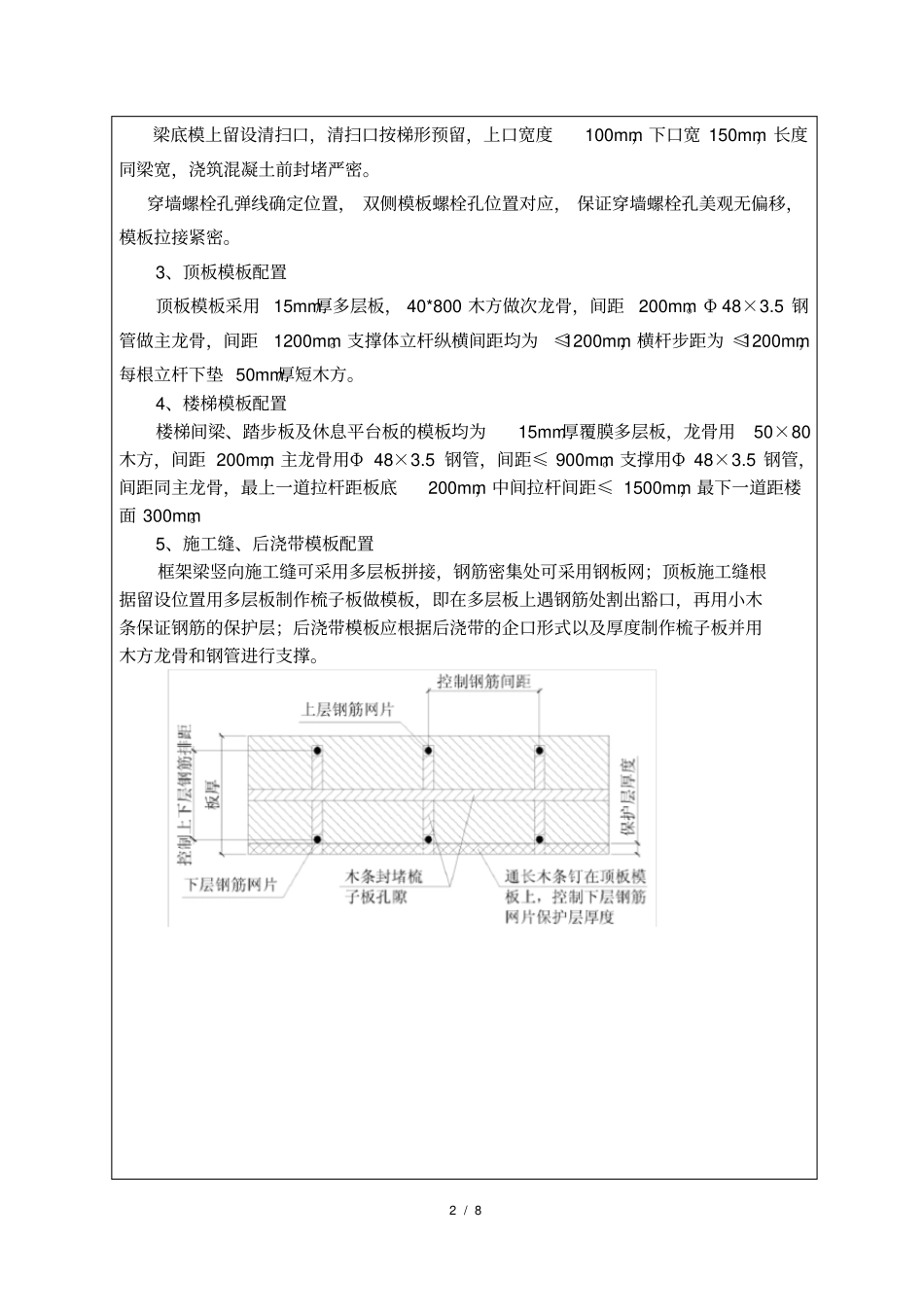

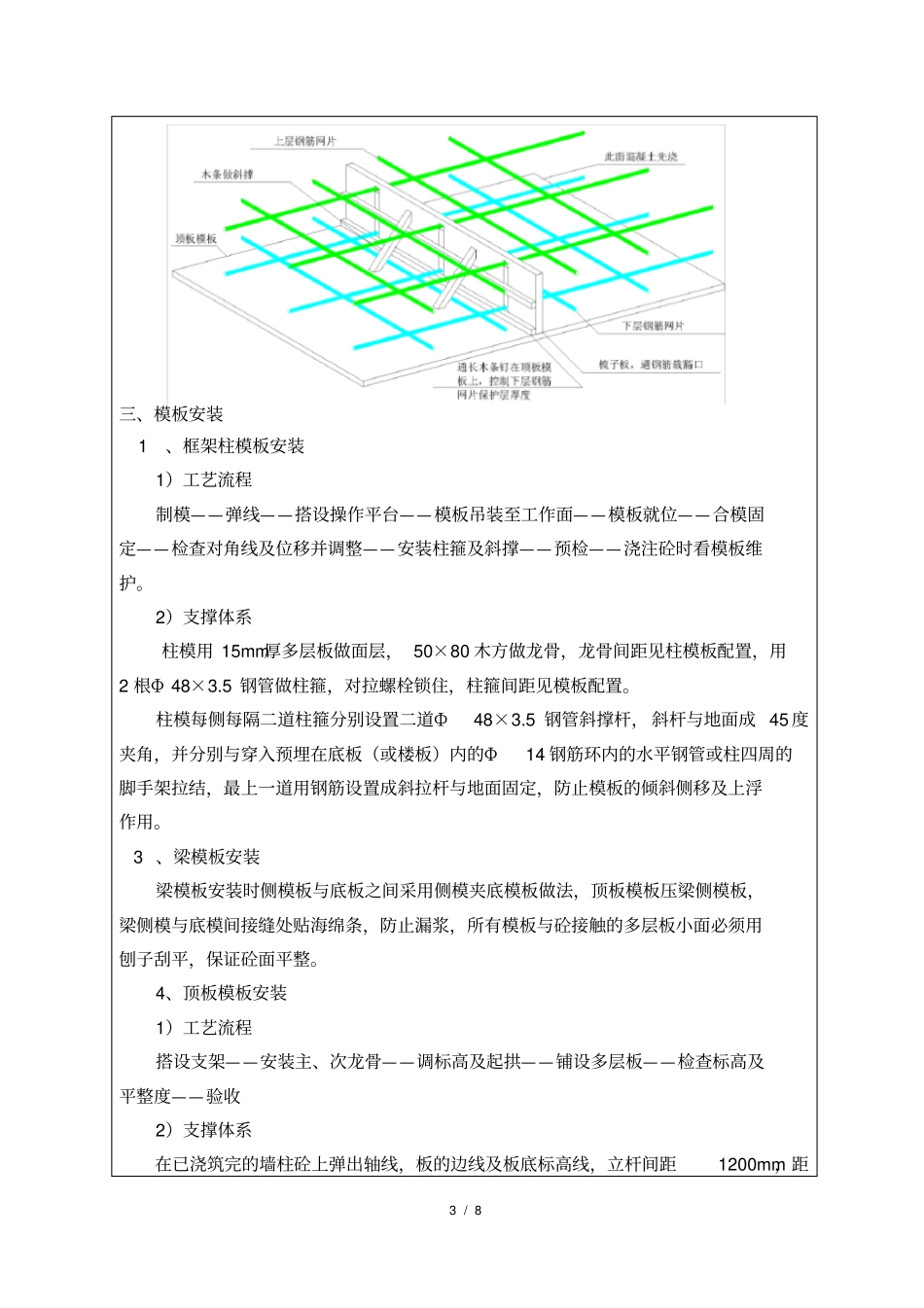

1 / 8技 术 交 底 记 录工程名称A08 氧化车间工程交底日期2016-02-16 施工单位河南冠亚建筑工程有限公司分项工程名称模板工程交底提要模板工程施工技术交底一、作业准备1、机具准备电锯、电刨、手锯、开孔钻、锤子、斧子、扳手、撬棍、水平尺、线坠、卷尺等。2、材料准备覆膜多层板、木方( 40*80)、钢管、扣件、油托、对拉螺栓、3 型卡、 PVC套管、短木方(垫在立杆下面用) 、脱模剂等3、技术准备熟悉图纸,建筑、结构结合,有不明确之处提前与项目总工沟通。4、作业条件1)测量放线:弹好楼层模板位置线、控制线、标高线。2)隐蔽验收:完成钢筋隐检、预留、预埋等工作,并形成隐蔽验收记录。3)、施工缝清理、剔凿完毕。4)完成上道工序的交接检。二、模板配置1、框架柱500×700 框架柱,竖楞间距100mm,柱箍间距 ≤500mm,柱箍对拉螺栓φ14。穿柱对拉螺栓φ 14,竖向道数同柱箍, B 边每道穿柱螺栓2 根φ 14,H 边每道穿柱螺栓2根φ 14。700×900 框架柱,竖楞间距100mm,柱箍间距 ≤500mm,柱箍对拉螺栓φ14。穿柱对拉螺栓φ 14,竖向道数同柱箍, B 边每道穿柱螺栓2 根φ 14,H 边每道穿柱螺栓2根φ 14。 2、框架梁梁底模、侧模均采用15mm厚覆膜多层板, 40×80mm木方作次龙骨,底模次龙骨间距 250mm,侧模次龙骨间距300mm;底模主龙骨采用钢管,间距1200mm,侧模主龙骨采用钢管,间距800mm。梁高度大于等于600mm时,必须配置穿梁螺栓,直径12mm。2 / 8梁底模上留设清扫口,清扫口按梯形预留,上口宽度100mm,下口宽 150mm,长度同梁宽,浇筑混凝土前封堵严密。穿墙螺栓孔弹线确定位置, 双侧模板螺栓孔位置对应, 保证穿墙螺栓孔美观无偏移,模板拉接紧密。3、顶板模板配置顶板模板采用 15mm厚多层板, 40*800 木方做次龙骨,间距200mm。Φ 48×3.5 钢管做主龙骨,间距1200mm。支撑体立杆纵横间距均为≤1200mm,横杆步距为 ≤1200mm,每根立杆下垫 50mm厚短木方。4、楼梯模板配置楼梯间梁、踏步板及休息平台板的模板均为15mm厚覆膜多层板,龙骨用50×80木方,间距 200mm,主龙骨用Φ 48×3.5 钢管,间距≤ 900mm。支撑用Φ 48×3.5 钢管,间距同主龙骨,最上一道拉杆距板底200mm,中间拉杆间距≤ 1500mm,最下一道距楼面 300mm。5、施工缝、后浇带模板配置框架梁竖向施工缝可采用多层板拼接,钢筋密集处可采用钢板网;顶板施工缝根据留设位置用多层板制作梳子板做模板,即在多层板...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

爱的疯狂+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
