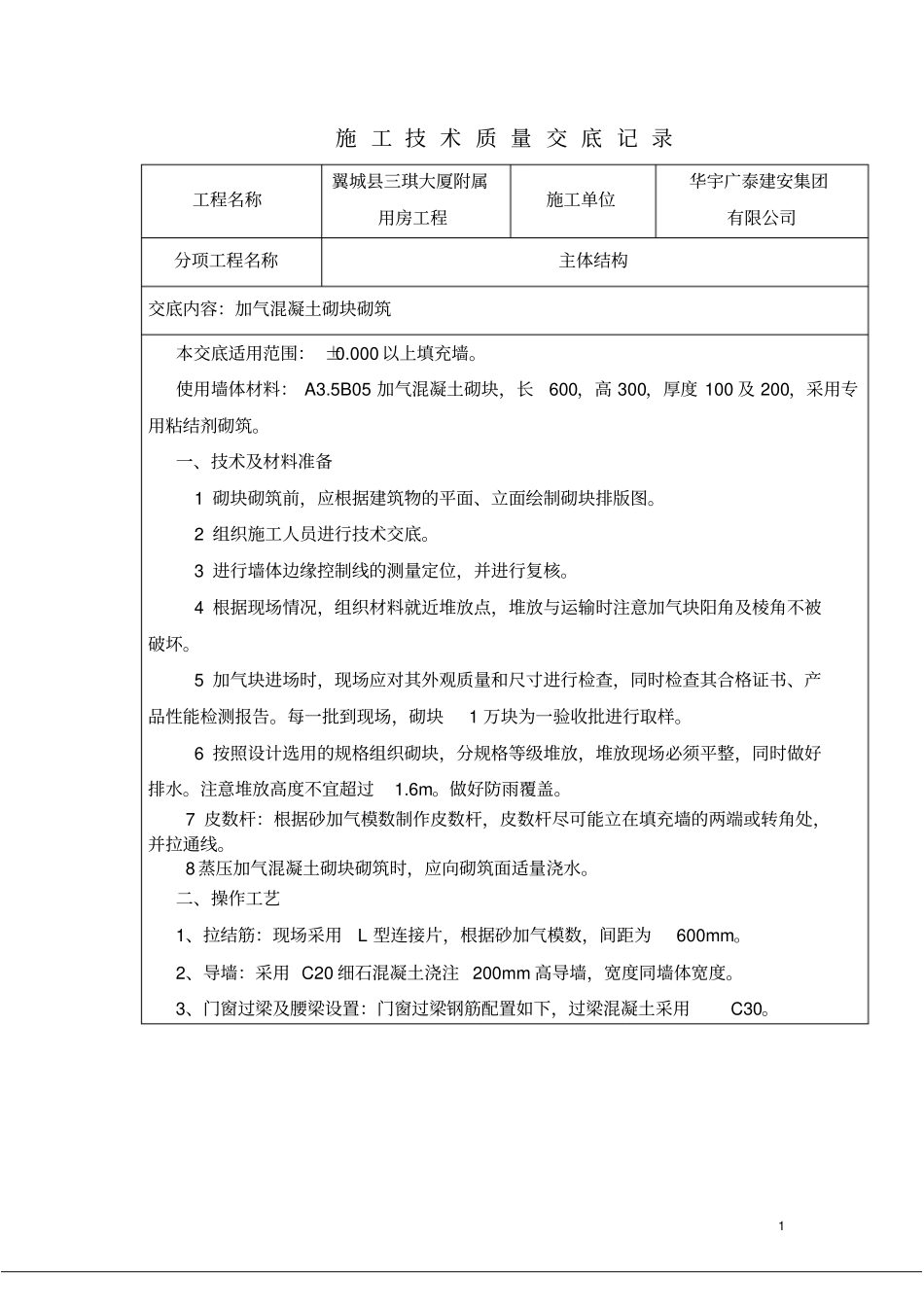

1 施 工 技 术 质 量 交 底 记 录工程名称翼城县三琪大厦附属用房工程施工单位华宇广泰建安集团有限公司分项工程名称主体结构交底内容:加气混凝土砌块砌筑本交底适用范围: ±0.000 以上填充墙。使用墙体材料: A3.5B05 加气混凝土砌块,长600,高 300,厚度 100 及 200,采用专用粘结剂砌筑。一、技术及材料准备1 砌块砌筑前,应根据建筑物的平面、立面绘制砌块排版图。2 组织施工人员进行技术交底。3 进行墙体边缘控制线的测量定位,并进行复核。4 根据现场情况,组织材料就近堆放点,堆放与运输时注意加气块阳角及棱角不被破坏。5 加气块进场时,现场应对其外观质量和尺寸进行检查,同时检查其合格证书、产品性能检测报告。每一批到现场,砌块1 万块为一验收批进行取样。6 按照设计选用的规格组织砌块,分规格等级堆放,堆放现场必须平整,同时做好排水。注意堆放高度不宜超过1.6m。做好防雨覆盖。7 皮数杆:根据砂加气模数制作皮数杆,皮数杆尽可能立在填充墙的两端或转角处,并拉通线。8 蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。二、操作工艺1、拉结筋:现场采用L 型连接片,根据砂加气模数,间距为600mm。2、导墙:采用 C20 细石混凝土浇注 200mm 高导墙,宽度同墙体宽度。3、门窗过梁及腰梁设置:门窗过梁钢筋配置如下,过梁混凝土采用C30。2 施 工 技 术 质 量 交 底 记 录工程名称翼城县三琪大厦附属用房工程施工单位华宇广泰建安集团有限公司分项工程名称主体结构交底内容:加气混凝土砌块砌筑22填充墙腰梁做法:当墙厚为 100,或当墙净高大于4m 的墙体,在门洞顶处或在1/2 层高处布置腰梁,腰梁厚度 120mm,宽度同墙宽,配筋10、φ 06@200,混凝土强度 C30。(当在门洞顶处做腰梁时,腰梁做法同过梁做法) 。4、构造柱设置:填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。除有关图纸已注明者外,构造柱应在墙体转角、不同厚度墙体交接处、较大洞口两侧(≥ 2400)、悬臂墙端部布置,构造柱间距≤5 米,且不大于层高2 倍。断面尺寸亦可据墙身厚度按图选用。构造柱应先砌墙后浇柱混凝土,用C30 混凝土浇筑。砌墙时,构造柱与墙体连接3 施 工 技 术 质 量 交 底 记 录工程名称翼城县三琪大厦附属用房工程施工单位华宇广泰建安集团有限公司分项工程名称主体结构交底内容:加气混凝土砌块砌筑处留马牙搓,并加拉筋。5、填充墙顶部处理:根据设计...
