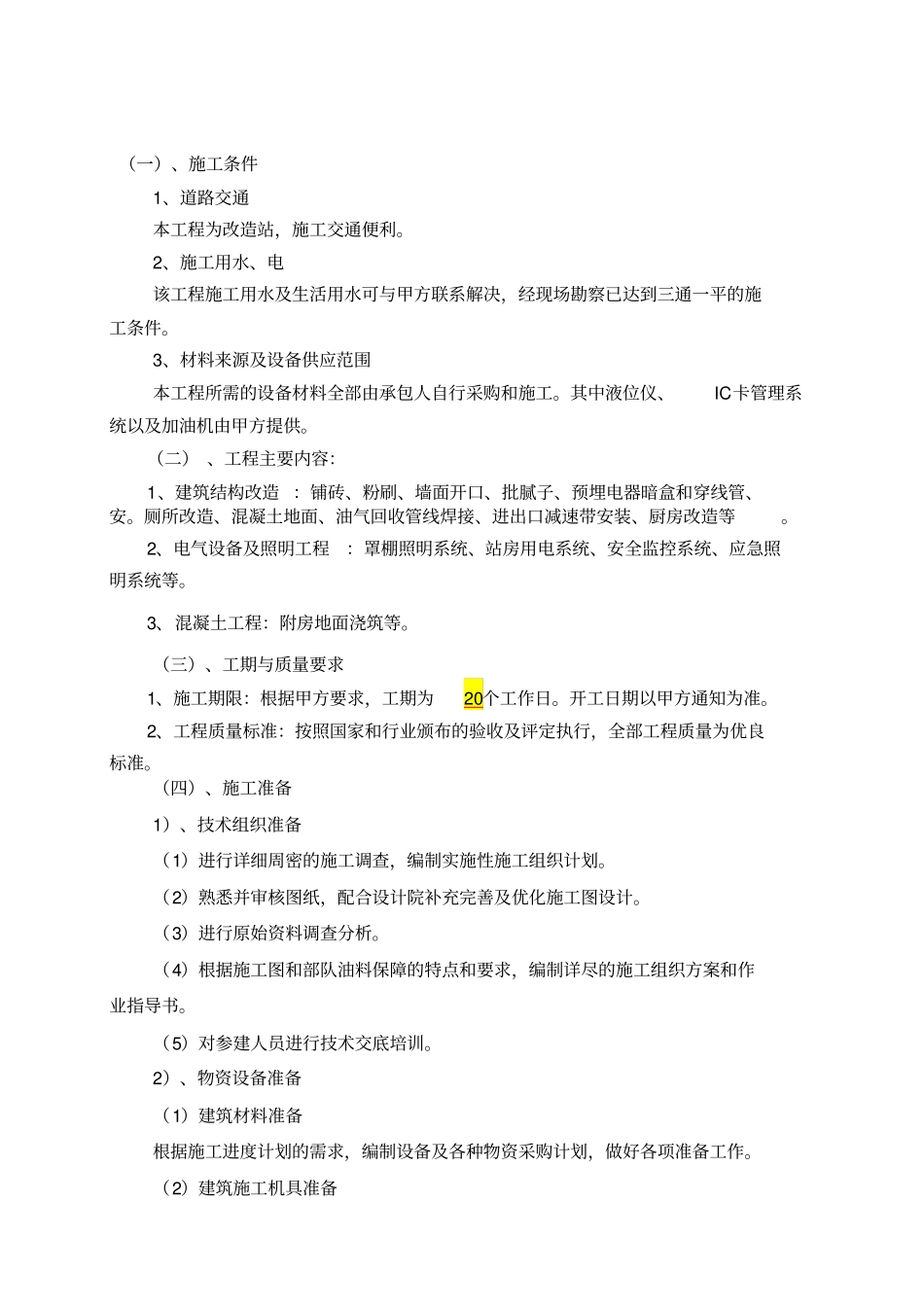

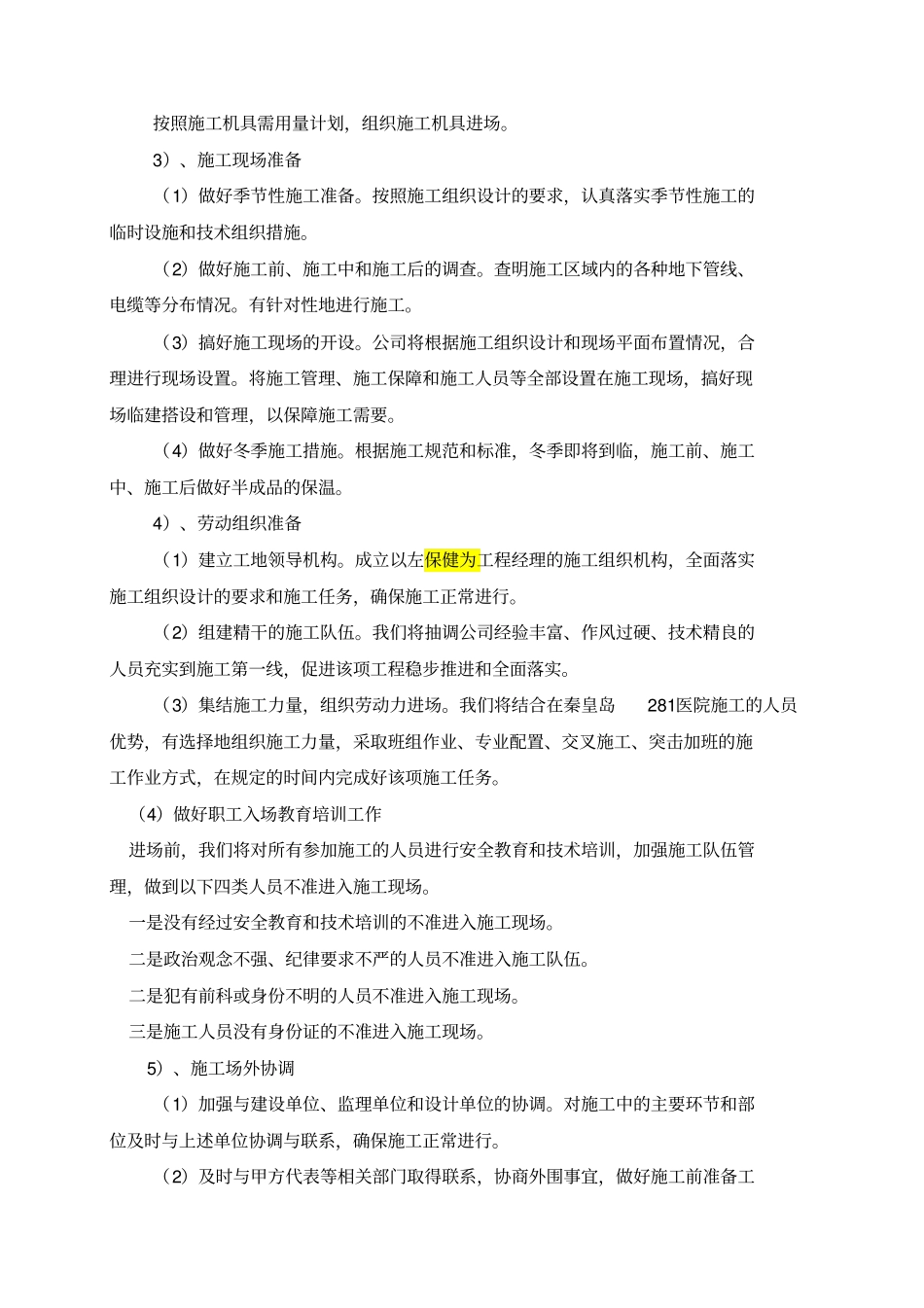

中国石油天然气股份有限公司河北保定销售分公司徐水第162 加油站改造工程施工组织设计编制人:吴玲审核人:左保健批准人:郭俊华 2015 年 5 月 22 日河北天雄建筑工程有限公司一、工程概述工程名称:徐水第162 加油站改造工程工程地点: 河北保定建设单位:中国石油天然气股份有限公司河北保定销售分公司结构类型:钢结构、砖混结构(一)、施工条件1、道路交通本工程为改造站,施工交通便利。2、施工用水、电该工程施工用水及生活用水可与甲方联系解决,经现场勘察已达到三通一平的施工条件。3、材料来源及设备供应范围本工程所需的设备材料全部由承包人自行采购和施工。其中液位仪、IC卡管理系统以及加油机由甲方提供。(二) 、工程主要内容:1、建筑结构改造 :铺砖、粉刷、墙面开口、批腻子、预埋电器暗盒和穿线管、安。厕所改造、混凝土地面、油气回收管线焊接、进出口减速带安装、厨房改造等。2、电气设备及照明工程:罩棚照明系统、站房用电系统、安全监控系统、应急照明系统等。3、混凝土工程:附房地面浇筑等。(三)、工期与质量要求1、施工期限:根据甲方要求,工期为20个工作日。开工日期以甲方通知为准。2、工程质量标准:按照国家和行业颁布的验收及评定执行,全部工程质量为优良标准。(四)、施工准备1)、技术组织准备(1)进行详细周密的施工调查,编制实施性施工组织计划。(2)熟悉并审核图纸,配合设计院补充完善及优化施工图设计。(3)进行原始资料调查分析。(4)根据施工图和部队油料保障的特点和要求,编制详尽的施工组织方案和作业指导书。(5)对参建人员进行技术交底培训。2)、物资设备准备(1)建筑材料准备根据施工进度计划的需求,编制设备及各种物资采购计划,做好各项准备工作。(2)建筑施工机具准备按照施工机具需用量计划,组织施工机具进场。3)、施工现场准备(1)做好季节性施工准备。按照施工组织设计的要求,认真落实季节性施工的临时设施和技术组织措施。(2)做好施工前、施工中和施工后的调查。查明施工区域内的各种地下管线、电缆等分布情况。有针对性地进行施工。(3)搞好施工现场的开设。公司将根据施工组织设计和现场平面布置情况,合理进行现场设置。将施工管理、施工保障和施工人员等全部设置在施工现场,搞好现场临建搭设和管理,以保障施工需要。(4)做好冬季施工措施。根据施工规范和标准,冬季即将到临,施工前、施工中、施工后做好半成品的保温。4)、劳动组织准备(1)建...
