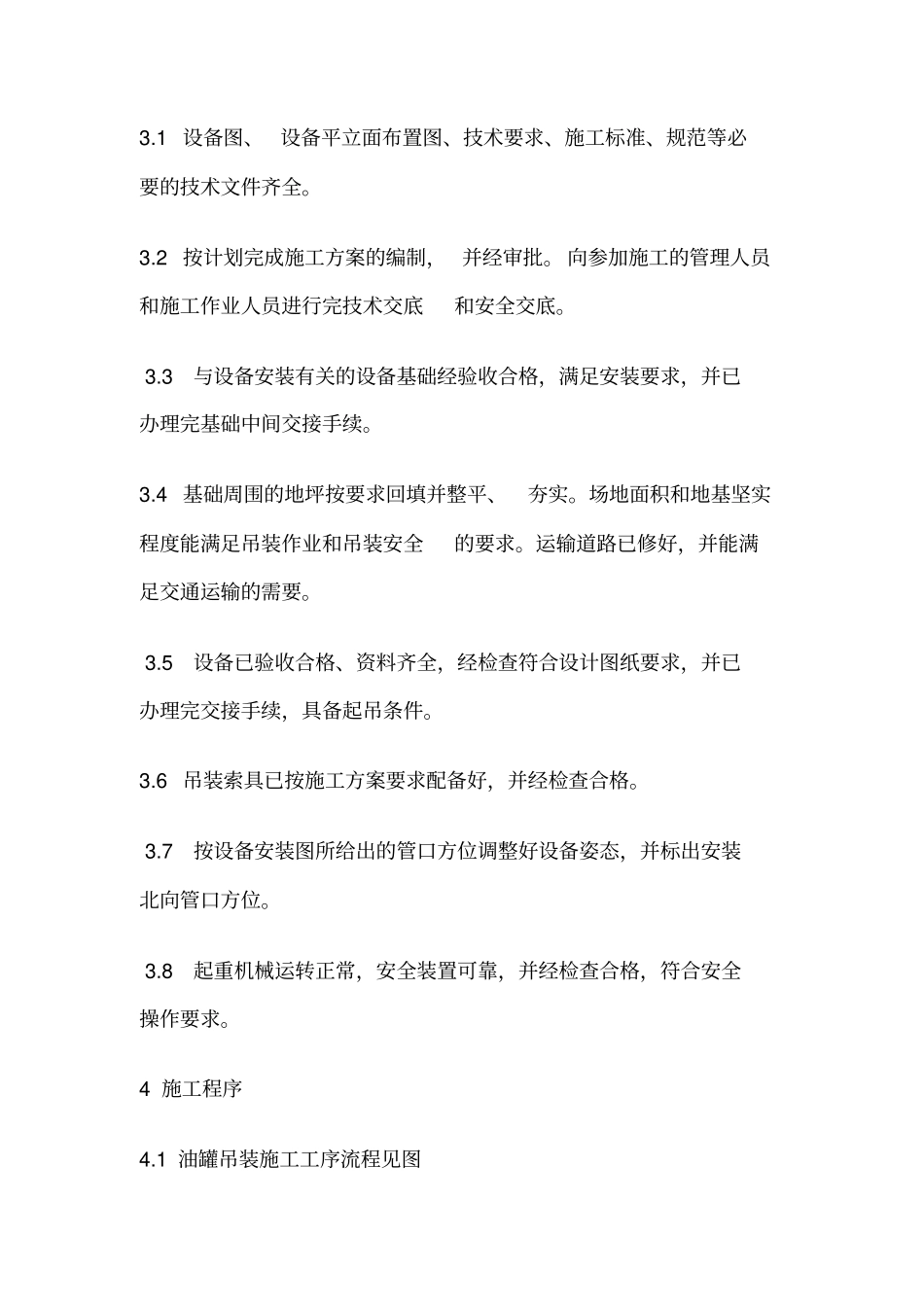

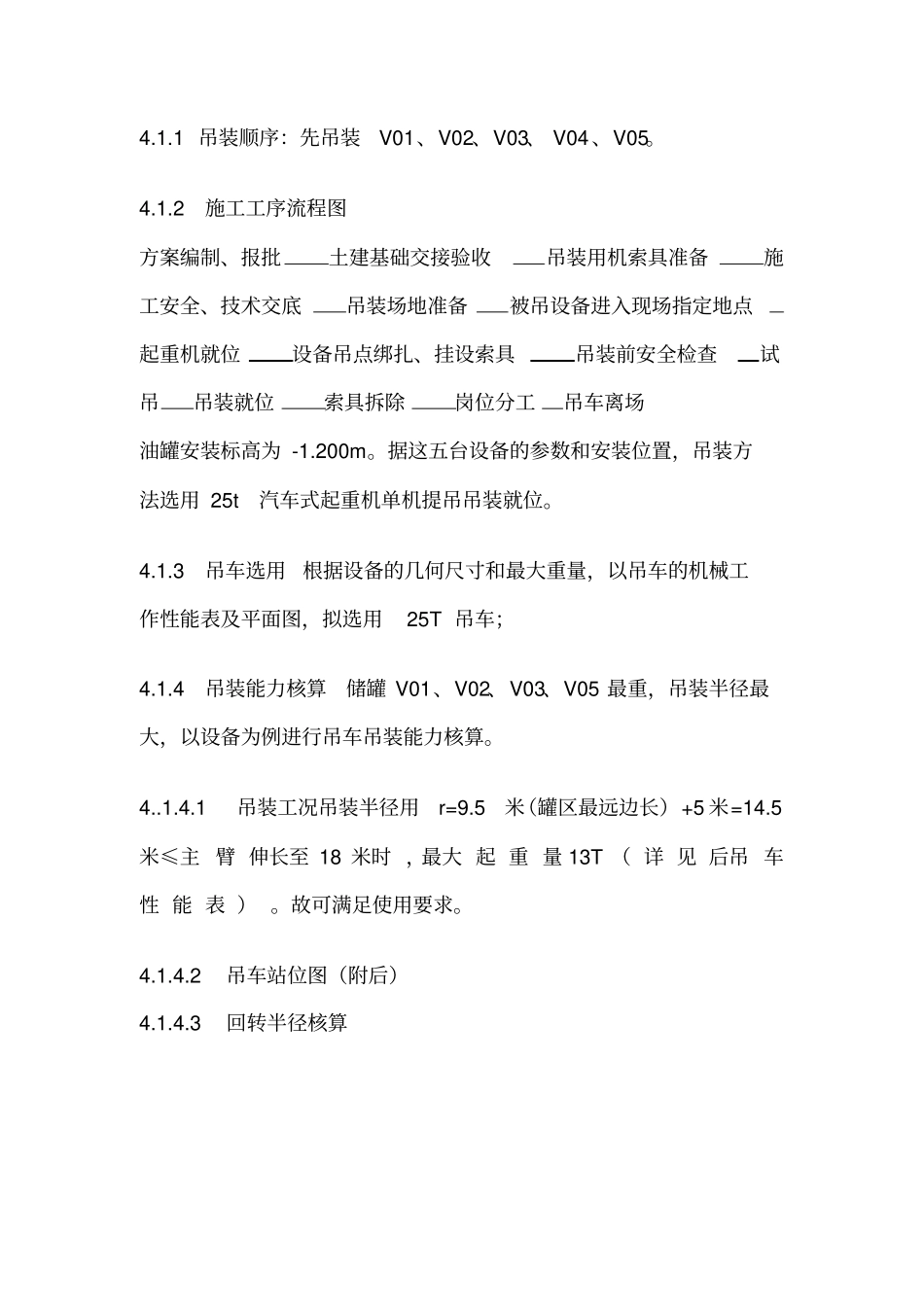

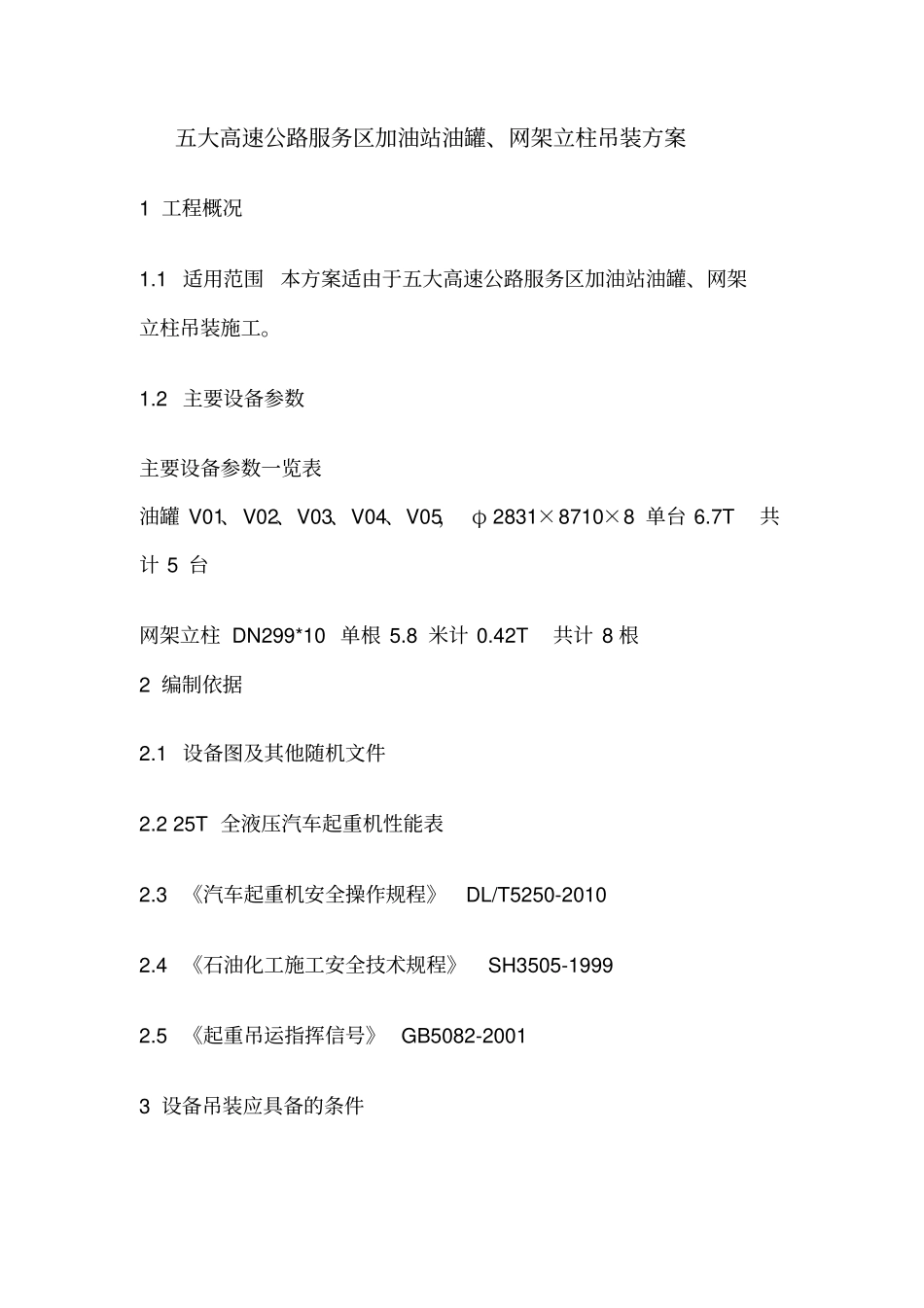

五大高速公路服务区加油站油罐、网架立柱吊装方案1 工程概况1.1 适用范围本方案适由于五大高速公路服务区加油站油罐、网架立柱吊装施工。1.2 主要设备参数主要设备参数一览表油罐 V01、V02、V03、V04、V05, φ 2831×8710×8 单台 6.7T 共计 5 台网架立柱 DN299*10 单根 5.8 米计 0.42T 共计 8 根2 编制依据2.1 设备图及其他随机文件2.2 25T 全液压汽车起重机性能表2.3 《汽车起重机安全操作规程》DL/T5250-2010 2.4 《石油化工施工安全技术规程》SH3505-1999 2.5 《起重吊运指挥信号》 GB5082-2001 3 设备吊装应具备的条件3.1 设备图、设备平立面布置图、技术要求、施工标准、规范等必要的技术文件齐全。3.2 按计划完成施工方案的编制, 并经审批。 向参加施工的管理人员和施工作业人员进行完技术交底和安全交底。 3.3 与设备安装有关的设备基础经验收合格,满足安装要求,并已办理完基础中间交接手续。3.4 基础周围的地坪按要求回填并整平、夯实。场地面积和地基坚实程度能满足吊装作业和吊装安全的要求。运输道路已修好,并能满足交通运输的需要。 3.5 设备已验收合格、资料齐全,经检查符合设计图纸要求,并已办理完交接手续,具备起吊条件。3.6 吊装索具已按施工方案要求配备好,并经检查合格。 3.7 按设备安装图所给出的管口方位调整好设备姿态,并标出安装北向管口方位。 3.8 起重机械运转正常,安全装置可靠,并经检查合格,符合安全操作要求。4 施工程序4.1 油罐吊装施工工序流程见图4.1.1 吊装顺序:先吊装 V01、V02、V03、 V04、V05。4.1.2 施工工序流程图方案编制、报批土建基础交接验收吊装用机索具准备施工安全、技术交底吊装场地准备被吊设备进入现场指定地点起重机就位设备吊点绑扎、挂设索具吊装前安全检查试吊吊装就位索具拆除岗位分工吊车离场油罐安装标高为 -1.200m。据这五台设备的参数和安装位置,吊装方法选用 25t 汽车式起重机单机提吊吊装就位。4.1.3 吊车选用根据设备的几何尺寸和最大重量,以吊车的机械工作性能表及平面图,拟选用 25T 吊车;4.1.4 吊装能力核算储罐 V01、V02、V03、V05 最重,吊装半径最大,以设备为例进行吊车吊装能力核算。4..1.4.1 吊装工况吊装半径用 r=9.5米(罐区最远边长)+5 米=14.5米≤主 臂 伸长至 18 米时 ,最大 起 重 量 13T ( 详 见 后吊 车性 能 表 ) 。故可满足使用要求。4.1.4.2 吊车站位图...
