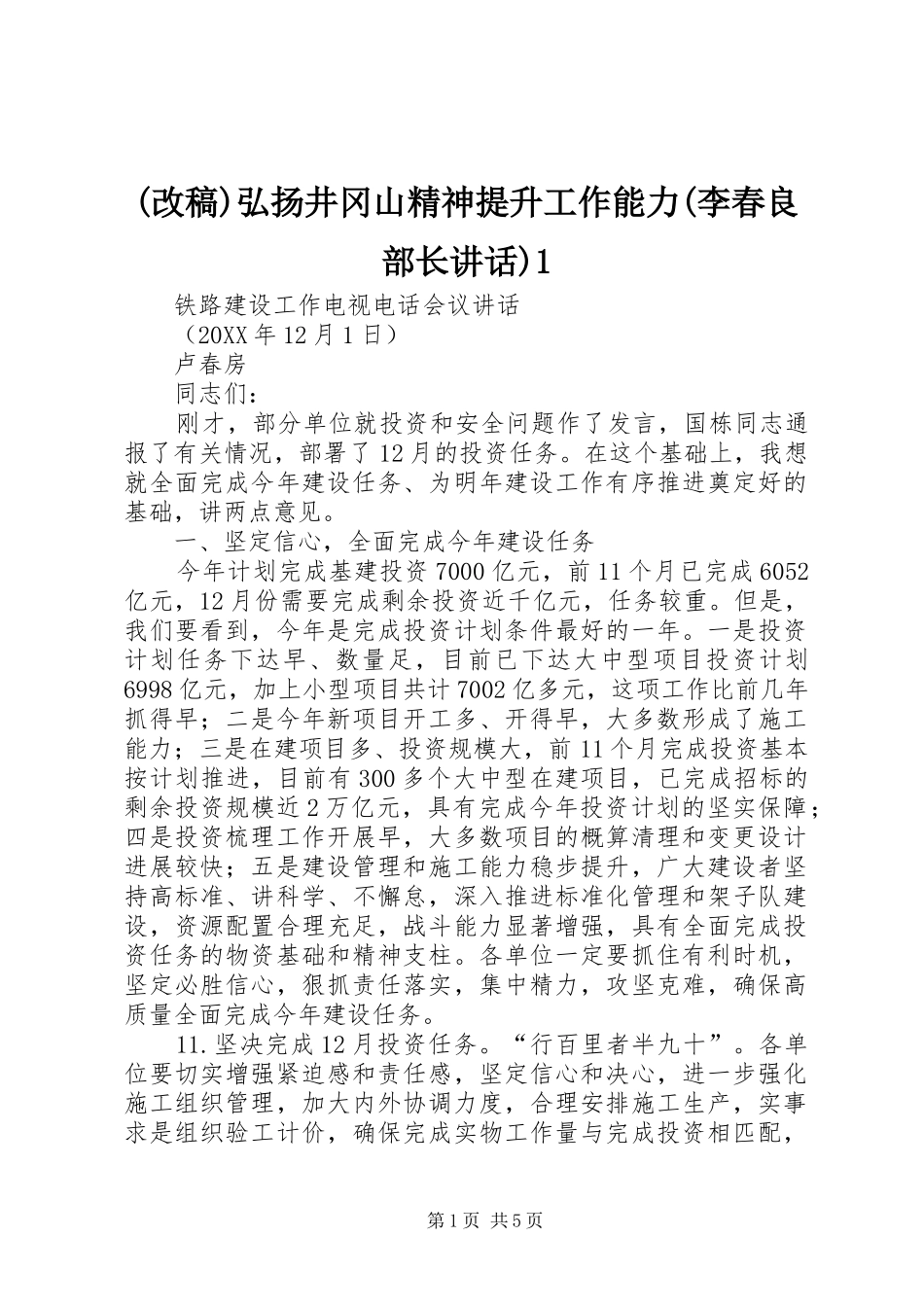

(改稿)弘扬井冈山精神提升工作能力(李春良部长讲话)1铁路建设工作电视电话会议讲话(20XX年12月1日)卢春房同志们:刚才,部分单位就投资和安全问题作了发言,国栋同志通报了有关情况,部署了12月的投资任务
在这个基础上,我想就全面完成今年建设任务、为明年建设工作有序推进奠定好的基础,讲两点意见
一、坚定信心,全面完成今年建设任务今年计划完成基建投资7000亿元,前11个月已完成6052亿元,12月份需要完成剩余投资近千亿元,任务较重
但是,我们要看到,今年是完成投资计划条件最好的一年
一是投资计划任务下达早、数量足,目前已下达大中型项目投资计划6998亿元,加上小型项目共计7002亿多元,这项工作比前几年抓得早;二是今年新项目开工多、开得早,大多数形成了施工能力;三是在建项目多、投资规模大,前11个月完成投资基本按计划推进,目前有300多个大中型在建项目,已完成招标的剩余投资规模近2万亿元,具有完成今年投资计划的坚实保障;四是投资梳理工作开展早,大多数项目的概算清理和变更设计进展较快;五是建设管理和施工能力稳步提升,广大建设者坚持高标准、讲科学、不懈怠,深入推进标准化管理和架子队建设,资源配置合理充足,战斗能力显著增强,具有全面完成投资任务的物资基础和精神支柱
各单位一定要抓住有利时机,坚定必胜信心,狠抓责任落实,集中精力,攻坚克难,确保高质量全面完成今年建设任务
坚决完成12月投资任务
“行百里者半九十”
各单位要切实增强紧迫感和责任感,坚定信心和决心,进一步强化施工组织管理,加大内外协调力度,合理安排施工生产,实事求是组织验工计价,确保完成实物工作量与完成投资相匹配,第1页共5页坚决完成12月份投资任务
投资任务较多的上海局、成都局、广铁集团、北京局及京沪高速、贵广、兰渝、成绵乐、山西中南部通道等项目,要勇挑重担,全面完成并力争超额完成今年投资任务,其他各单位也
