电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程进度汇报共五篇VIP免费

工程进度汇报共五篇_第1页
1/2

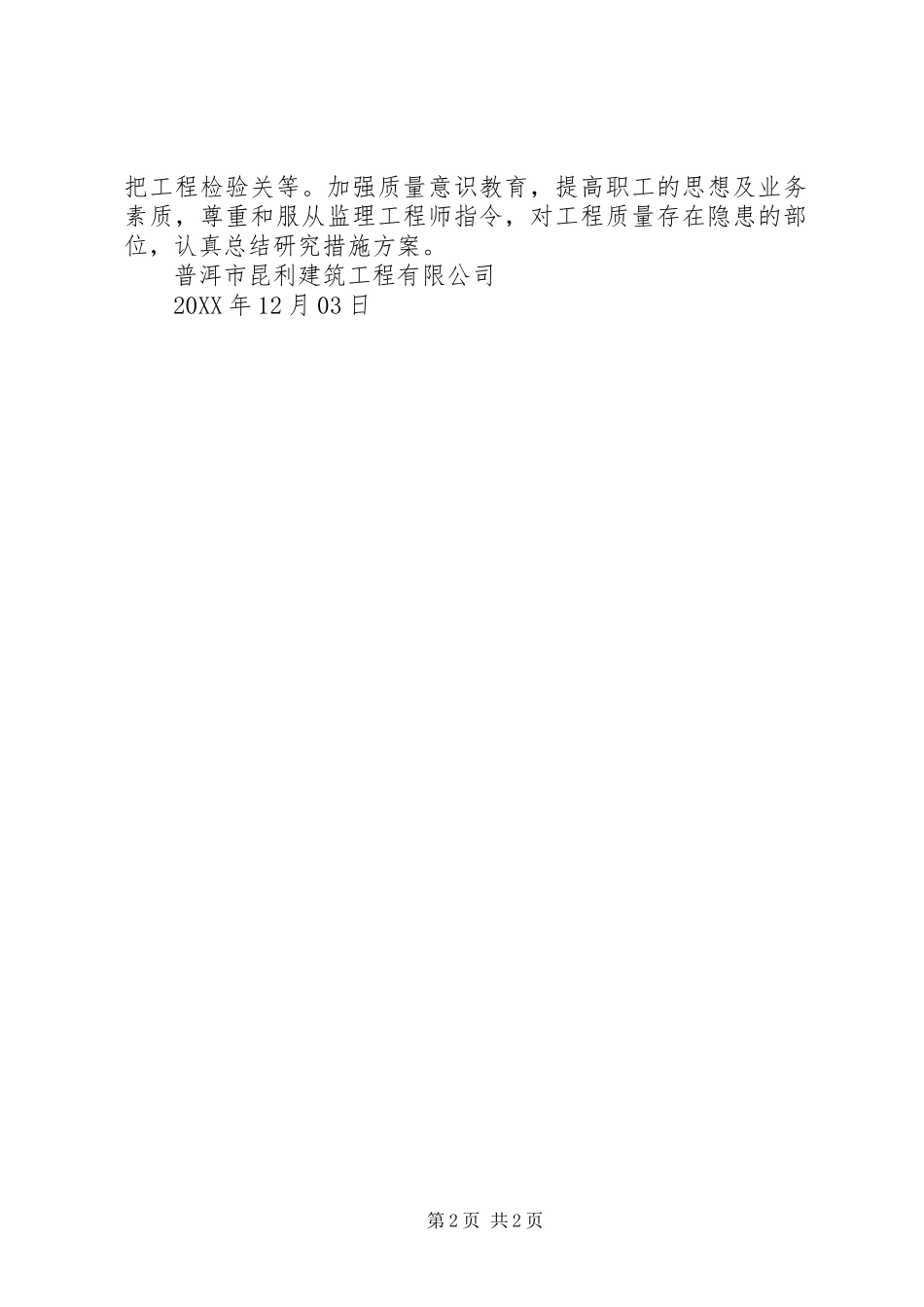

工程进度汇报共五篇_第2页
2/2
工程进度汇报[共五篇]墨龙路工程进度汇报材料致:普洱昆利房地产开发有限公司云南中大咨询有限公司我单位承揽的墨江县城道路建设项目墨龙路工程施工任务,积极响应业主和监理单位的号召,根据前期工作协调难度大,施工难度大、任务重,积极主动开辟施工作业面,目前在业主和监理单位的支持和帮助下,我单位的工程施工进展顺利,自20XX年9月6日开工至今现就我单位的工程进度、施工安全、施工质量汇报如下:一、工程进度情况1、电缆沟、电力井,弱电管、弱电井k0+000~k0+460段电缆沟、电力井,弱电管、弱电井施工全部完成。2、雨水管、雨水井k0+000~k0+460段雨水管、雨水井施工全部完成。3、k0+000~k0+460段路基换填600mm片石、400mm土夹石施工全部完成。4、k0+000~k0+460段路面150mm级配碎石、300mm水泥稳定碎石施工全部完成。5、k0+000~k0+460段横穿路面强电管、弱电管、雨污管施工全部完成。6、k0+000~k0+210段左幅混凝土路面浇筑完成,k0+300~k0+460段右幅混凝土路面浇筑完成。7、k0+000~紫金大道(变压器)段、变电站~墨龙路段增加电缆沟施工完成。二、存在问题墨龙路现交通流量大,无法做到完整的产品保护。三、质量管理加强项目部质量管理机构的质量跟踪监督体制,前期重点严把施工方案审批关;严把工序检验关;严把材料进场关;严第1页共2页把工程检验关等。加强质量意识教育,提高职工的思想及业务素质,尊重和服从监理工程师指令,对工程质量存在隐患的部位,认真总结研究措施方案。普洱市昆利建筑工程有限公司20XX年12月03日第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程进度汇报共五篇

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
