劳动力计划及主要施工机械、周转材料计划2 ————————————————————————————————作者:————————————————————————————————日期:3 劳动力计划及主要施工机械、周转材料计划1 劳动力计划根据进度,及时调配劳动力,选用具有劳务承包资质的施工队伍
劳动力实行专业化组织, 按不同工种、 不同施工部位分队编组,加强各工序、工种的配合与衔接, 以提高劳动生产率, 保证工程进度

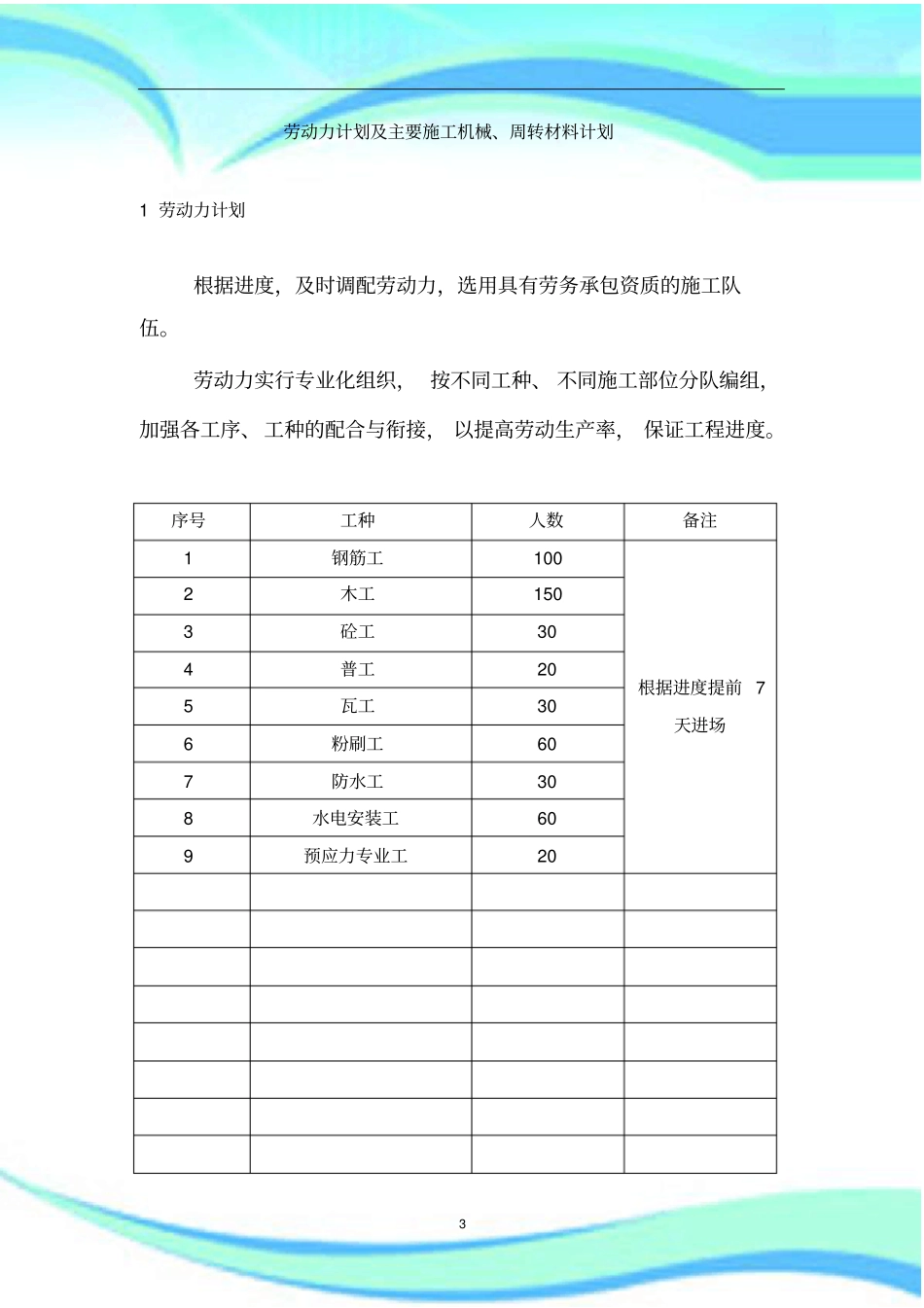

序号工种人数备注1 钢筋工100 根据进度提前 7天进场2 木工150 3 砼工30 4 普工20 5 瓦工30 6 粉刷工60 7 防水工30 8 水电安装工60 9 预应力专业工20 4 各阶段人员计划图农忙及两季施工安排在选择专业劳务队时就加以考虑农忙季节及节假日的出工率
对不受农忙季节及节假日影响且工人技术水平、操作技能又好的劳务队优先考虑
农忙季节及节假日到来前,事先落实劳务队的最大出工率
人力资源进度曲线图02040608010012014016050100 150 200 250300 350 400450时间人数钢筋工木工砼工瓦工粉刷工装饰工水电工预应力普工工种50 天100 天150 天200 天250 天300 天350 天400 天450 天钢筋工100 100 100 100 100 0 0 0 10 木工150 150 150 150 150 0 0 0 20 砼工30 30 30 30 30 0 0 0 5 瓦工0 0 0 30 30 30 0 0 5 粉刷工0 0 0 60 60 60 0 0 10 装饰工0 0 0 0 50 100 150 150 150 水电工10 10 10 60 60 60 60 60 60 预应力0 0 0 20 20 20 0 0 0 普工30 30 30 30 30 30 30 30 30 5 对选
