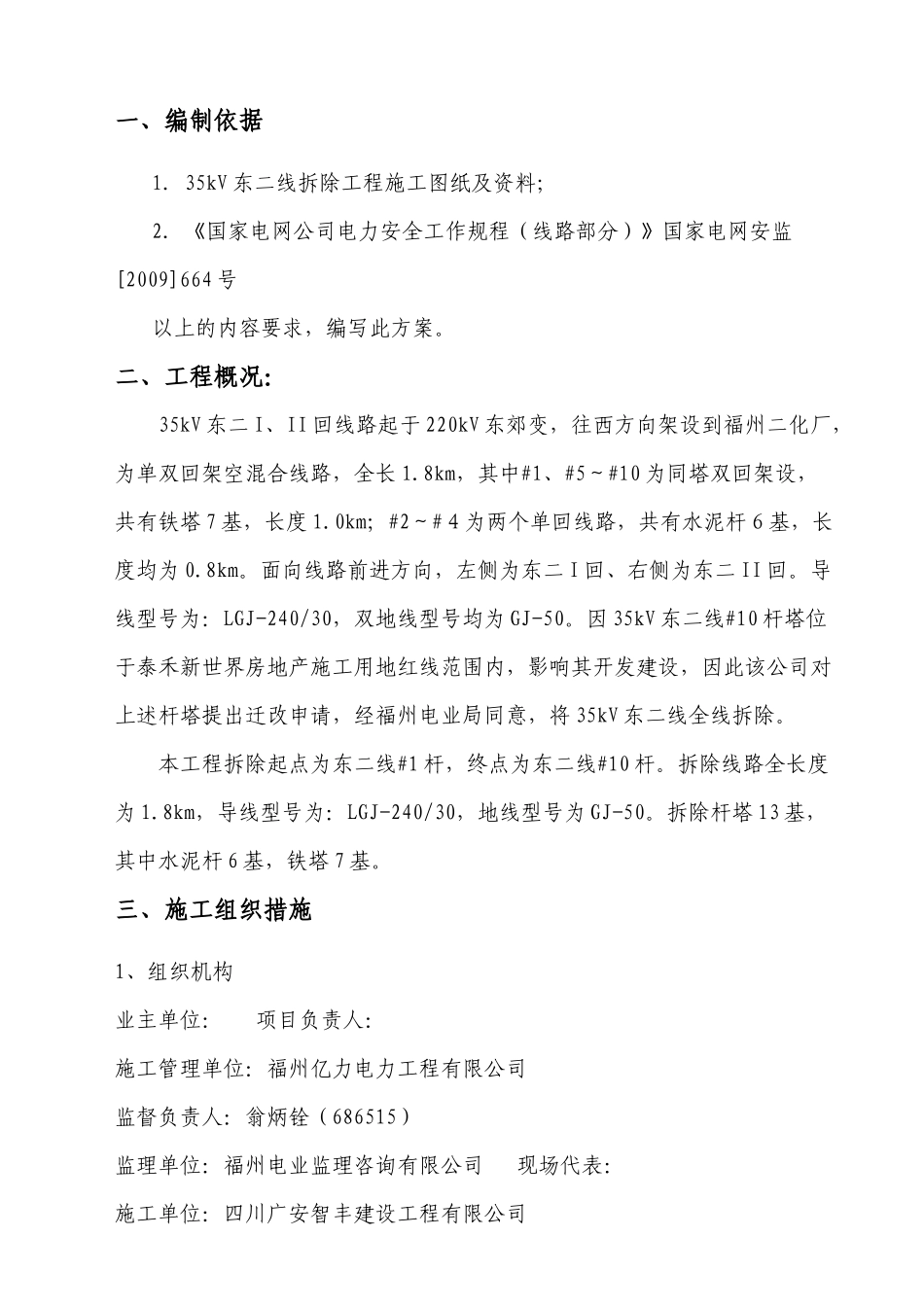

一、编制依据1.35kV 东二线拆除工程施工图纸及资料;2.《国家电网公司电力安全工作规程(线路部分)》国家电网安监[2009]664 号以上的内容要求,编写此方案
二、工程概况: 35kV 东二 I、II 回线路起于 220kV 东郊变,往西方向架设到福州二化厂,为单双回架空混合线路,全长 1
8km,其中#1、#5~#10 为同塔双回架设,共有铁塔 7 基,长度 1
0km;#2~#4为两个单回线路,共有水泥杆6基,长度均为 0
面向线路前进方向,左侧为东二 I 回、右侧为东二 II 回
导线型号为:LGJ-240/30,双地线型号均为 GJ-50
因 35kV 东二线#10 杆塔位于泰禾新世界房地产施工用地红线范围内,影响其开发建设,因此该公司对上述杆塔提出迁改申请,经福州电业局同意,将 35kV 东二线全线拆除
本工程拆除起点为东二线#1 杆,终点为东二线#10 杆
拆除线路全长度为 1
8km,导线型号为:LGJ-240/30,地线型号为 GJ-50
拆除杆塔 13 基,其中水泥杆 6 基,铁塔 7 基

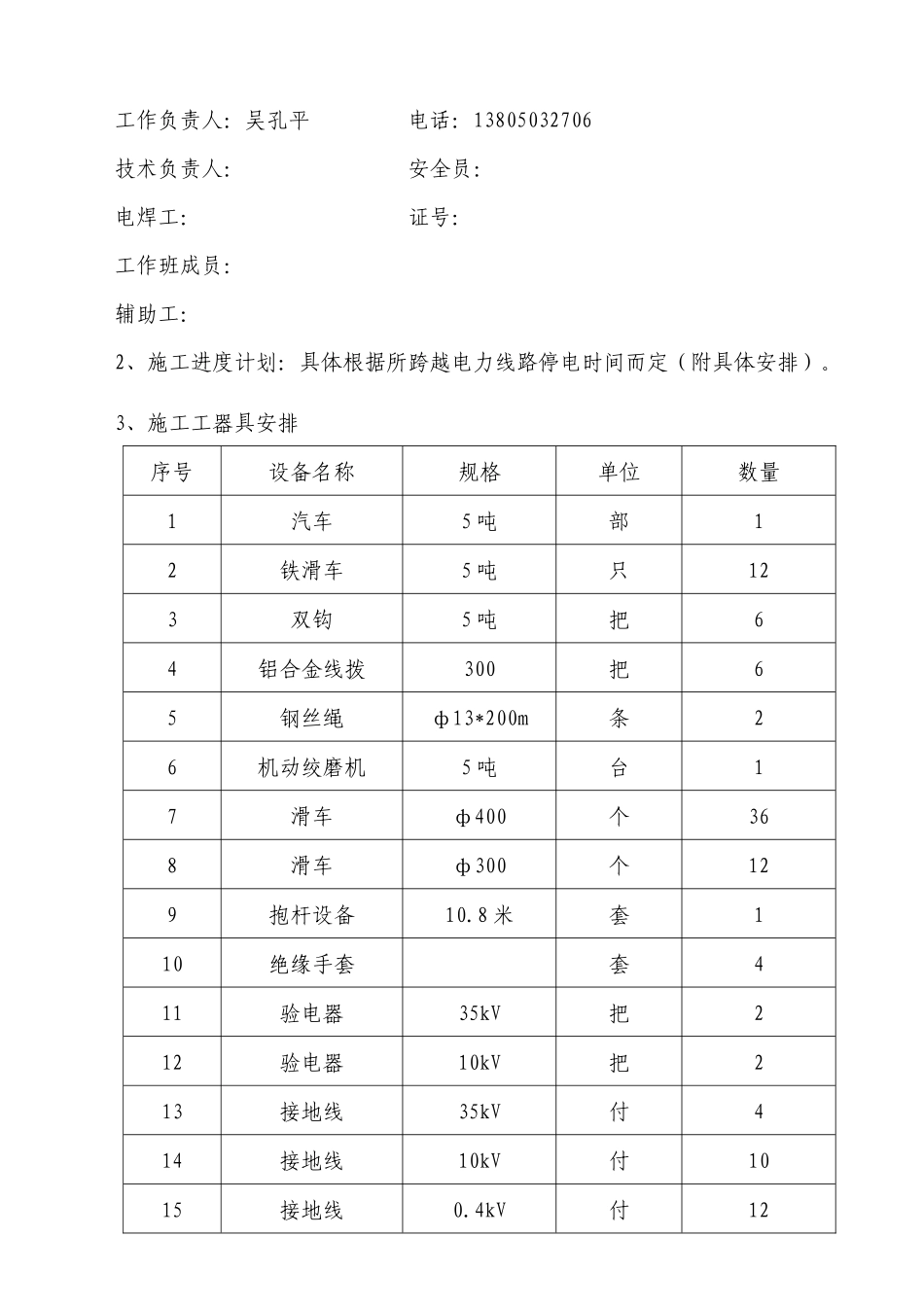

三、施工组织措施1、组织机构业主单位: 项目负责人:施工管理单位:福州亿力电力工程有限公司 监督负责人:翁炳铨(686515)监理单位:福州电业监理咨询有限公司 现场代表:施工单位:四川广安智丰建设工程有限公司工作负责人:吴孔平 电话:13805032706技术负责人: 安全员: 电焊工: 证号:工作班成员:辅助工:2、施工进度计划:具体根据所跨越电力线路停电时间而定(附具体安排)

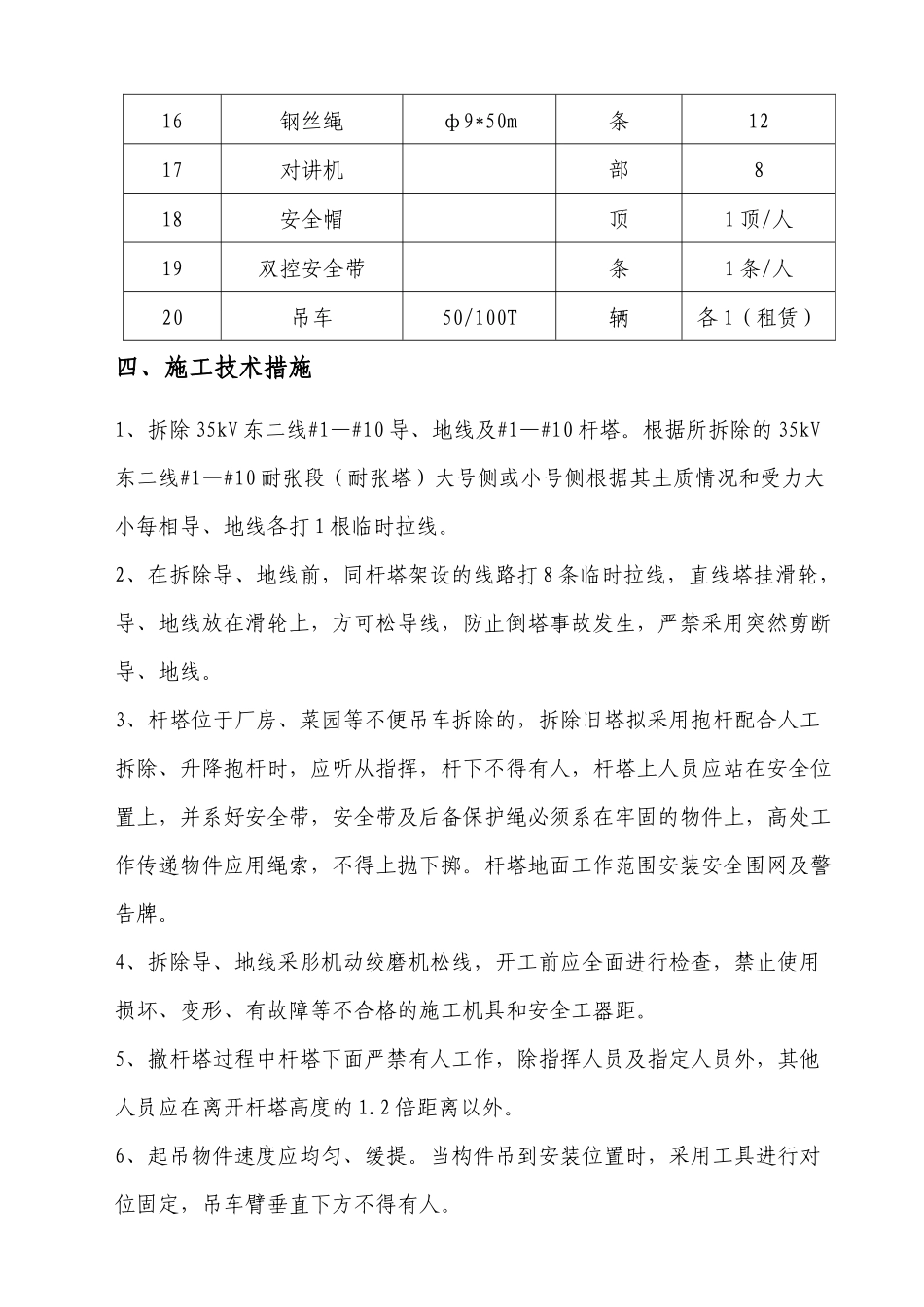

3、施工工器具安排序号设备名称规格单位数量1汽车5 吨部12铁滑车5 吨只123双钩5 吨把64铝合金线拨300把65钢丝绳ф13*200m条26机动绞磨机5 吨台17滑车ф400个368滑车ф300个129抱杆设备10
8 米套110绝缘手套套411验电器35kV把212验
