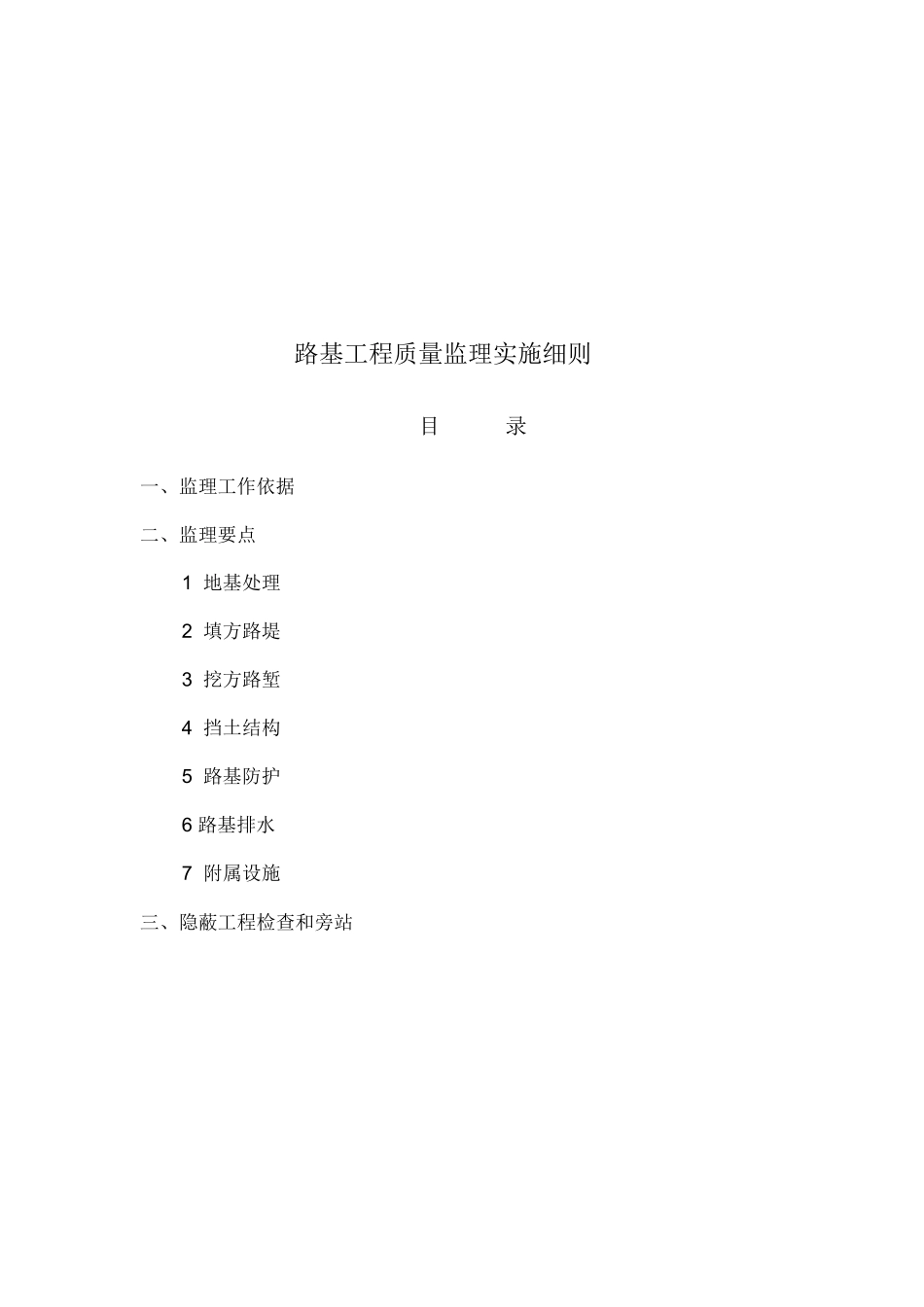

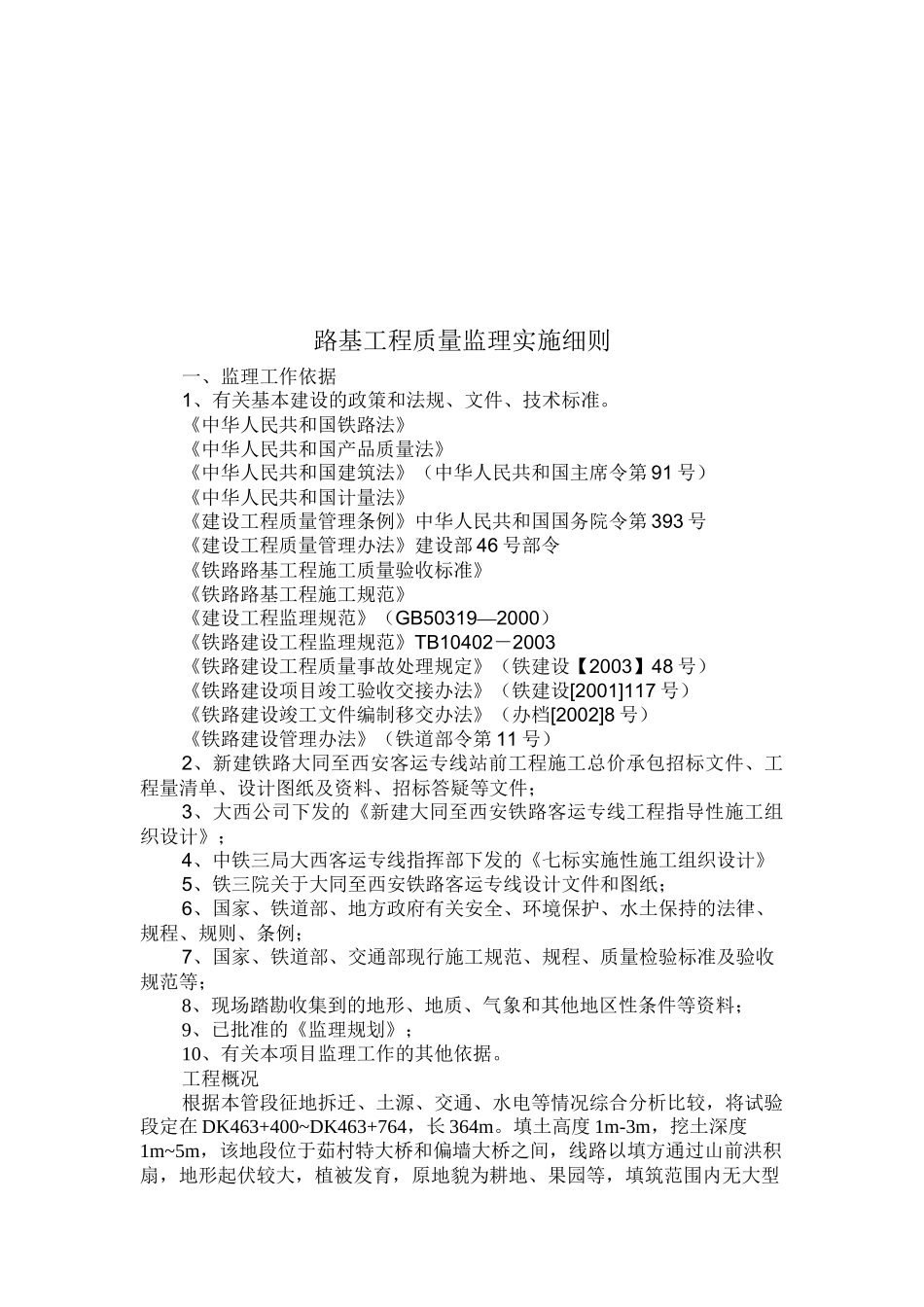

路基工程质量监理实施细则 目 录 一、监理工作依据 二、监理要点 1 地基处理 2 填方路堤 3 挖方路堑 4 挡土结构 5 路基防护 6 路基排水 7 附属设施 三、隐蔽工程检查和旁站 路基工程质量监理实施细则一、监理工作依据 1、有关基本建设的政策和法规、文件、技术标准。 《中华人民共和国铁路法》《中华人民共和国产品质量法》 《中华人民共和国建筑法》(中华人民共和国主席令第 91 号)《中华人民共和国计量法》《建设工程质量管理条例》中华人民共和国国务院令第 393 号《建设工程质量管理办法》建设部 46 号部令《铁路路基工程施工质量验收标准》《铁路路基工程施工规范》《建设工程监理规范》(GB50319—2000)《铁路建设工程监理规范》TB10402-2003《铁路建设工程质量事故处理规定》(铁建设【2003】48 号) 《铁路建设项目竣工验收交接办法》(铁建设[2001]117 号)《铁路建设竣工文件编制移交办法》(办档[2002]8 号)《铁路建设管理办法》(铁道部令第 11 号)2、新建铁路大同至西安客运专线站前工程施工总价承包招标文件、工程量清单、设计图纸及资料、招标答疑等文件;3、大西公司下发的《新建大同至西安铁路客运专线工程指导性施工组织设计》;4、中铁三局大西客运专线指挥部下发的《七标实施性施工组织设计》5、铁三院关于大同至西安铁路客运专线设计文件和图纸;6、国家、铁道部、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例;7、国家、铁道部、交通部现行施工规范、规程、质量检验标准及验收规范等;8、现场踏勘收集到的地形、地质、气象和其他地区性条件等资料;9、已批准的《监理规划》;10、有关本项目监理工作的其他依据。工程概况根据本管段征地拆迁、土源、交通、水电等情况综合分析比较,将试验段定在 DK463+400~DK463+764,长 364m。填土高度 1m-3m,挖土深度1m~5m,该地段位于茹村特大桥和偏墙大桥之间,线路以填方通过山前洪积扇,地形起伏较大,植被发育,原地貌为耕地、果园等,填筑范围内无大型结构物。该段路基的地质及地表情况能代表本地区路基填方施工的特点。该段路基设计基本情况为:曲线段,路基顶宽 13.6m,纵坡为 3%,设计主要工程数量为基地软基处理(CFG 桩+水泥土挤密桩、载体桩、冲击碾压)、基床 A、B 组填料、堆载预压及路基附属。二、监理要点1 地基处理 1.1 地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重 锤夯实、砂、碎石...
