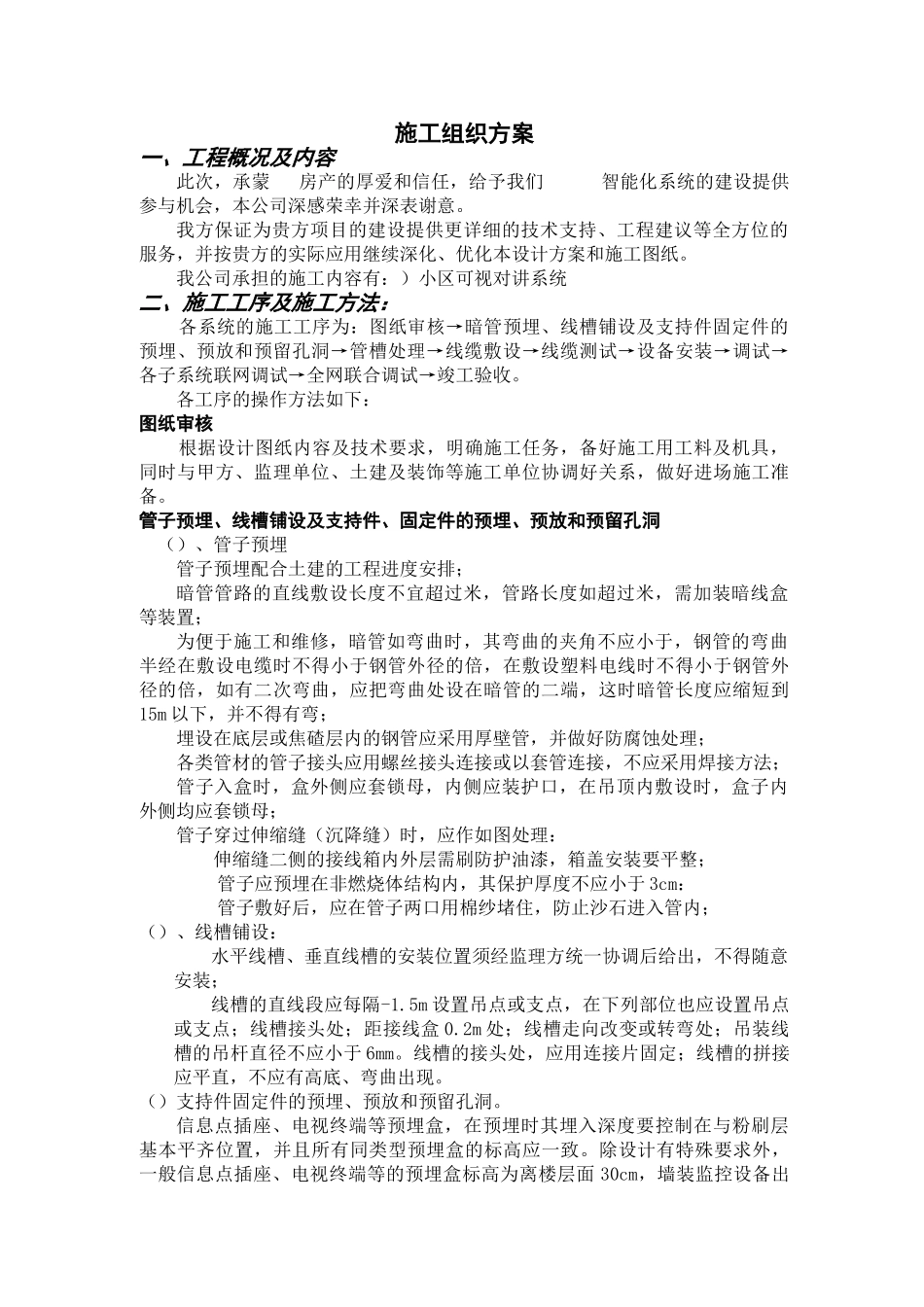

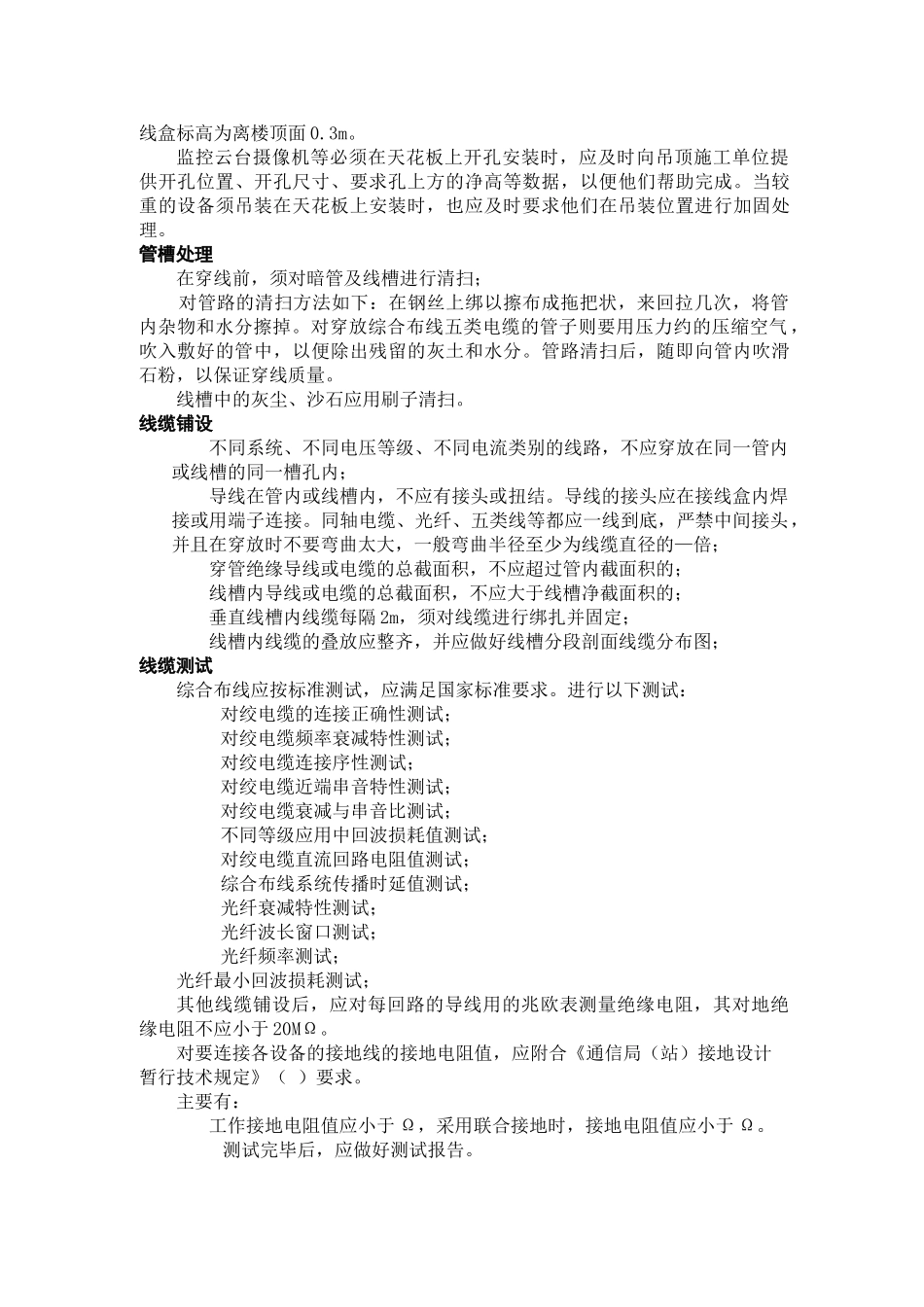

施工组织方案一、工程概况及内容此次,承蒙 房产的厚爱和信任,给予我们 智能化系统的建设提供参与机会,本公司深感荣幸并深表谢意。我方保证为贵方项目的建设提供更详细的技术支持、工程建议等全方位的服务,并按贵方的实际应用继续深化、优化本设计方案和施工图纸。我公司承担的施工内容有:)小区可视对讲系统二、施工工序及施工方法: 各系统的施工工序为:图纸审核→暗管预埋、线槽铺设及支持件固定件的预埋、预放和预留孔洞→管槽处理→线缆敷设→线缆测试→设备安装→调试→各子系统联网调试→全网联合调试→竣工验收。 各工序的操作方法如下:图纸审核 根据设计图纸内容及技术要求,明确施工任务,备好施工用工料及机具,同时与甲方、监理单位、土建及装饰等施工单位协调好关系,做好进场施工准备。管子预埋、线槽铺设及支持件、固定件的预埋、预放和预留孔洞 ()、管子预埋管子预埋配合土建的工程进度安排;暗管管路的直线敷设长度不宜超过米,管路长度如超过米,需加装暗线盒等装置;为便于施工和维修,暗管如弯曲时,其弯曲的夹角不应小于,钢管的弯曲半经在敷设电缆时不得小于钢管外径的倍,在敷设塑料电线时不得小于钢管外径的倍,如有二次弯曲,应把弯曲处设在暗管的二端,这时暗管长度应缩短到15m 以下,并不得有弯;埋设在底层或焦碴层内的钢管应采用厚壁管,并做好防腐蚀处理;各类管材的管子接头应用螺丝接头连接或以套管连接,不应采用焊接方法;管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒子内外侧均应套锁母;管子穿过伸缩缝(沉降缝)时,应作如图处理:伸缩缝二侧的接线箱内外层需刷防护油漆,箱盖安装要平整;管子应预埋在非燃烧体结构内,其保护厚度不应小于 3cm:管子敷好后,应在管子两口用棉纱堵住,防止沙石进入管内;()、线槽铺设:水平线槽、垂直线槽的安装位置须经监理方统一协调后给出,不得随意安装;线槽的直线段应每隔-1.5m 设置吊点或支点,在下列部位也应设置吊点或支点;线槽接头处;距接线盒 0.2m 处;线槽走向改变或转弯处;吊装线槽的吊杆直径不应小于 6mm。线槽的接头处,应用连接片固定;线槽的拼接应平直,不应有高底、弯曲出现。()支持件固定件的预埋、预放和预留孔洞。信息点插座、电视终端等预埋盒,在预埋时其埋入深度要控制在与粉刷层基本平齐位置,并且所有同类型预埋盒的标高应一致。除设计有特殊要求外,一般信息点插座、电视终端等的预埋盒标高为离楼...
