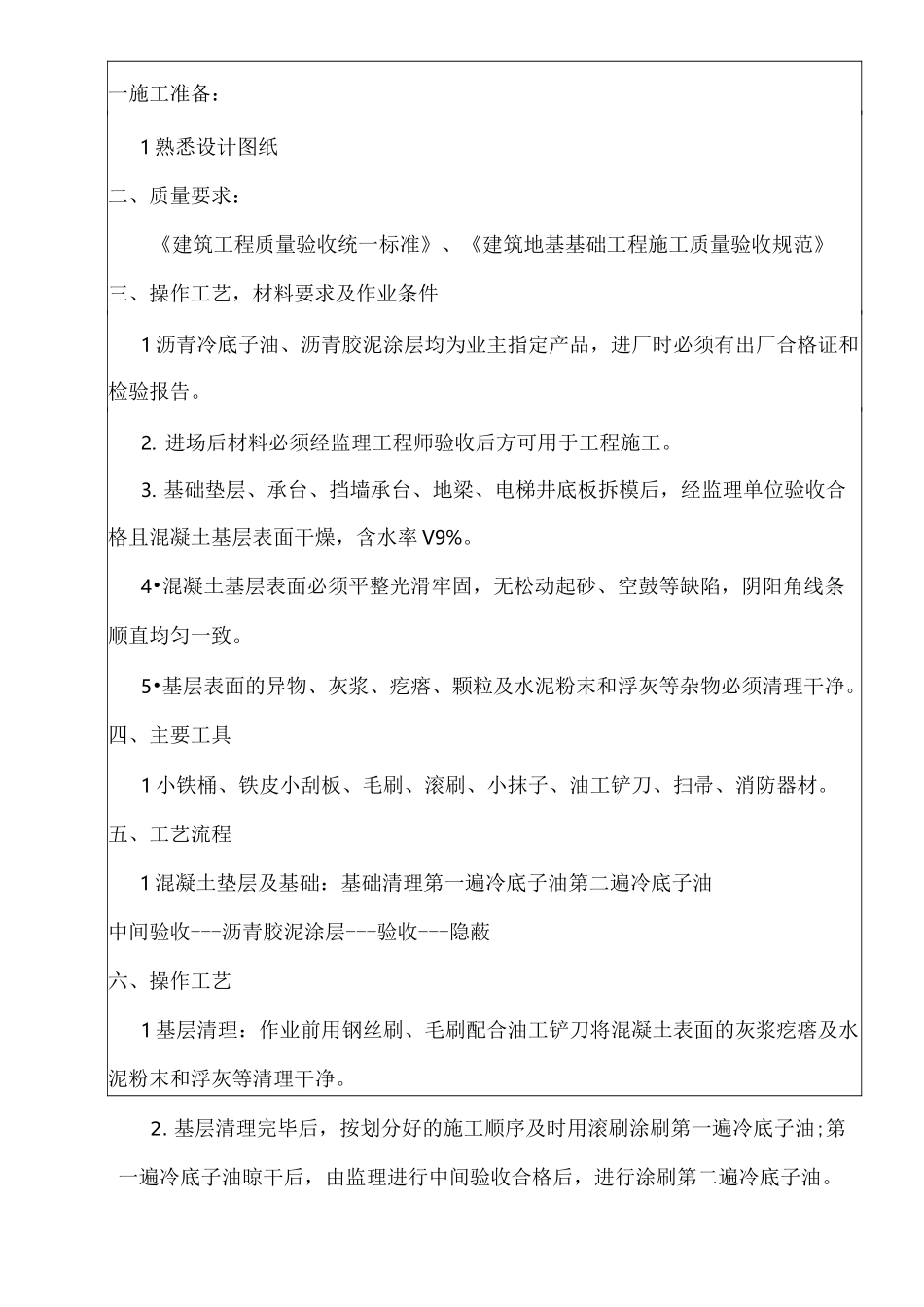

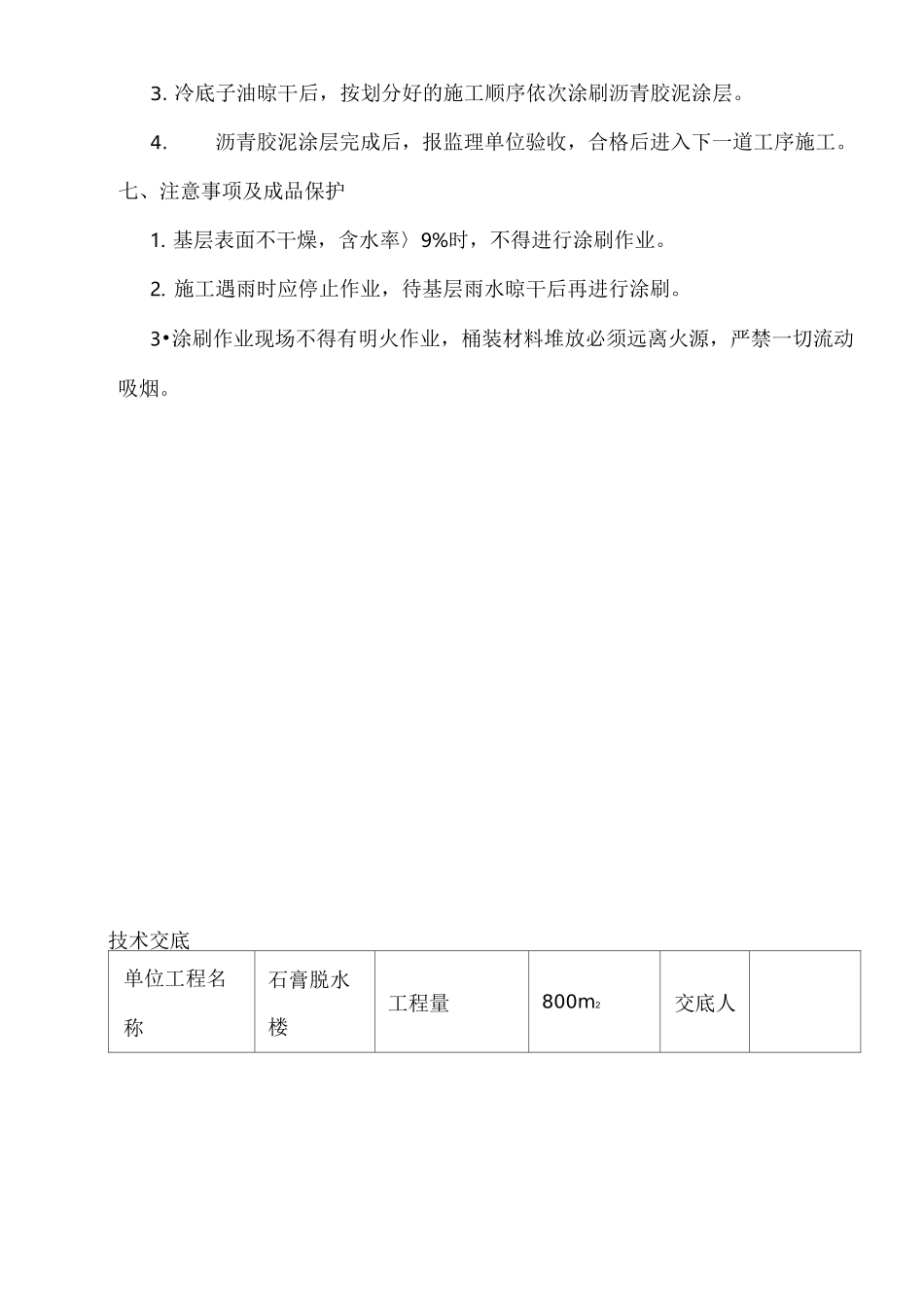

技术交底单位工程名称石膏脱水楼工程量800m2交底人分项工程名称防腐工程部位石膏脱水楼基础班组一施工准备:1 熟悉设计图纸二、质量要求:《建筑工程质量验收统一标准》、《建筑地基基础工程施工质量验收规范》三、操作工艺,材料要求及作业条件1 沥青冷底子油、沥青胶泥涂层均为业主指定产品,进厂时必须有出厂合格证和检验报告。2. 进场后材料必须经监理工程师验收后方可用于工程施工。3. 基础垫层、承台、挡墙承台、地梁、电梯井底板拆模后,经监理单位验收合格且混凝土基层表面干燥,含水率 V9%。4•混凝土基层表面必须平整光滑牢固,无松动起砂、空鼓等缺陷,阴阳角线条顺直均匀一致。5•基层表面的异物、灰浆、疙瘩、颗粒及水泥粉末和浮灰等杂物必须清理干净。四、主要工具1 小铁桶、铁皮小刮板、毛刷、滚刷、小抹子、油工铲刀、扫帚、消防器材。五、工艺流程1 混凝土垫层及基础:基础清理第一遍冷底子油第二遍冷底子油中间验收---沥青胶泥涂层---验收---隐蔽六、操作工艺1 基层清理:作业前用钢丝刷、毛刷配合油工铲刀将混凝土表面的灰浆疙瘩及水泥粉末和浮灰等清理干净。2. 基层清理完毕后,按划分好的施工顺序及时用滚刷涂刷第一遍冷底子油;第一遍冷底子油晾干后,由监理进行中间验收合格后,进行涂刷第二遍冷底子油。3. 冷底子油晾干后,按划分好的施工顺序依次涂刷沥青胶泥涂层。4.沥青胶泥涂层完成后,报监理单位验收,合格后进入下一道工序施工。七、注意事项及成品保护1. 基层表面不干燥,含水率〉9%时,不得进行涂刷作业。2. 施工遇雨时应停止作业,待基层雨水晾干后再进行涂刷。3•涂刷作业现场不得有明火作业,桶装材料堆放必须远离火源,严禁一切流动吸烟。技术交底单位工程名称石膏脱水楼工程量800m2交底人分项工程名称防腐工程部位石膏脱水楼基础班组4•冷底子油与沥青胶泥涂层的晾干时间一般为 4 小时,现在根据气温调整晾晒时间,晾晒标准以手轻压不沾为宜。5•空鼓:发生在基层与涂膜之间,其原因是含水率过大,施工时要控制基层含水率,接缝处要认真操作。6.配合比:现场调配必须严格按照说明配合比操作。七、安全注意事项1. 所有进场人员必须正确戴安全帽,身体较弱者或对刺激气体过敏者应严禁该项工作施工;所有防腐施工人员必须做好防护带上口罩、眼睛、胶手套。2. 材料堆放要放在阴凉通风处并远离火源。3. 现场调配料时应注意防止涂料飞溅,切不可随意抛洒污染环境。4•施工完或下班时,应将工具、材...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础防腐 技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
