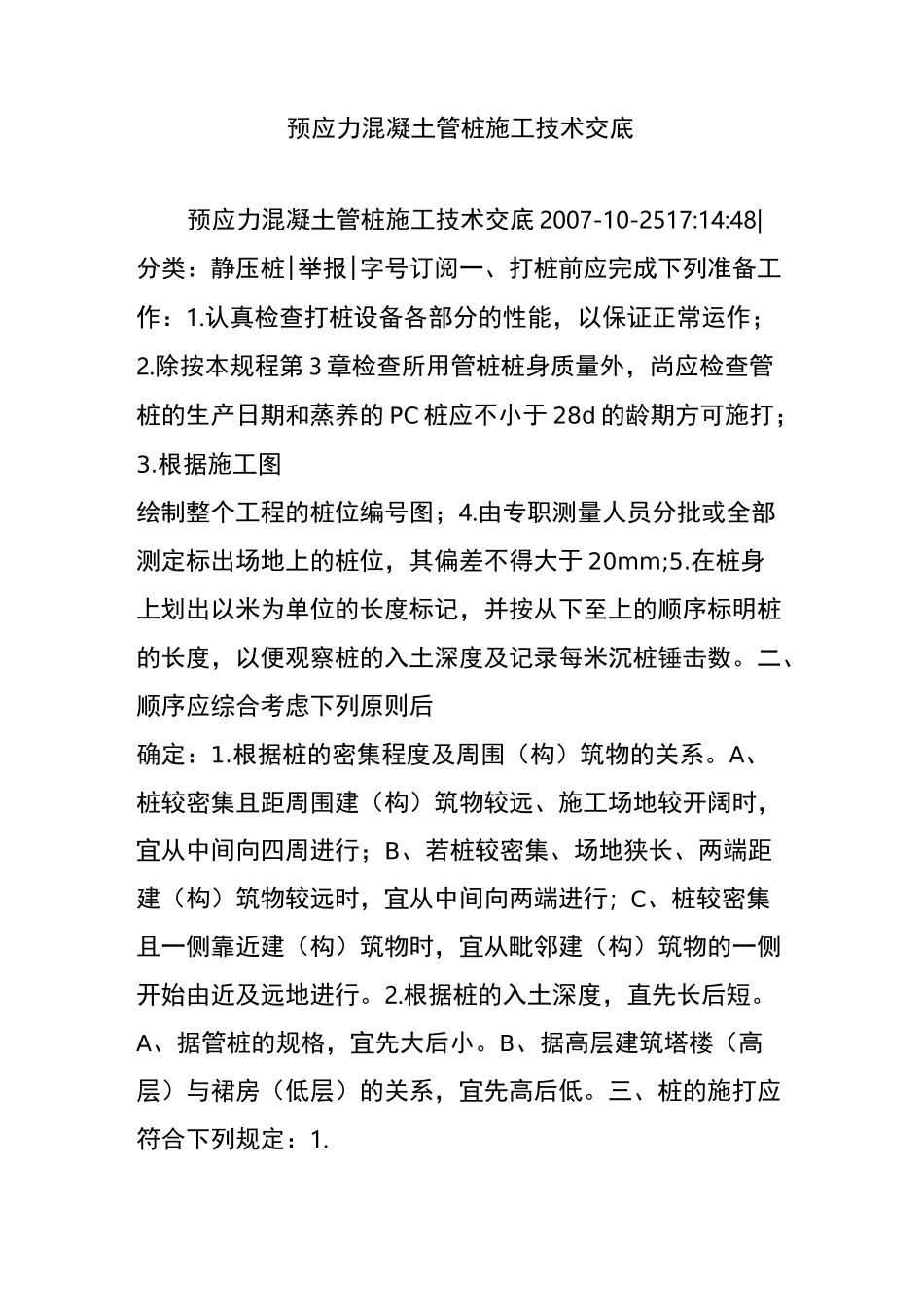

预应力混凝土管桩施工技术交底预应力混凝土管桩施工技术交底 2007-10-2517:14:48|分类:静压桩|举报|字号订阅一、打桩前应完成下列准备工作:1
认真检查打桩设备各部分的性能,以保证正常运作;2
除按本规程第 3 章检查所用管桩桩身质量外,尚应检查管桩的生产日期和蒸养的 PC 桩应不小于 28d 的龄期方可施打;3
根据施工图绘制整个工程的桩位编号图;4
由专职测量人员分批或全部测定标出场地上的桩位,其偏差不得大于 20mm;5
在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录每米沉桩锤击数
二、顺序应综合考虑下列原则后确定:1
根据桩的密集程度及周围(构)筑物的关系
A、桩较密集且距周围建(构)筑物较远、施工场地较开阔时,宜从中间向四周进行;B、若桩较密集、场地狭长、两端距建(构)筑物较远时,宜从中间向两端进行;C、桩较密集且一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始由近及远地进行
根据桩的入土深度,直先长后短
A、据管桩的规格,宜先大后小
B、据高层建筑塔楼(高层)与裙房(低层)的关系,宜先高后低

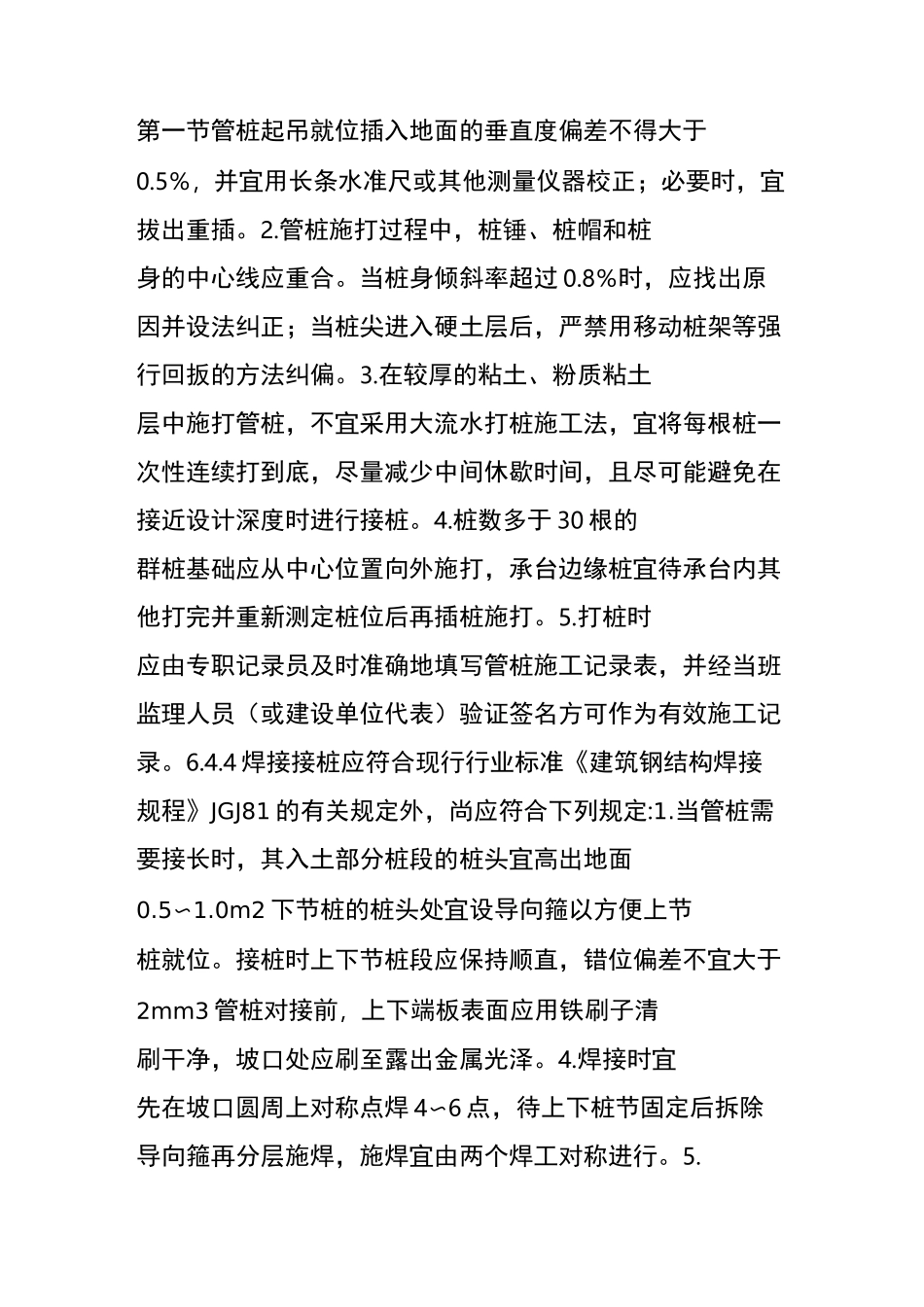

三、桩的施打应符合下列规定:1
第一节管桩起吊就位插入地面的垂直度偏差不得大于0
5%,并宜用长条水准尺或其他测量仪器校正;必要时,宜拔出重插
管桩施打过程中,桩锤、桩帽和桩身的中心线应重合
当桩身倾斜率超过 0
8%时,应找出原因并设法纠正;当桩尖进入硬土层后,严禁用移动桩架等强行回扳的方法纠偏
在较厚的粘土、粉质粘土层中施打管桩,不宜采用大流水打桩施工法,宜将每根桩一次性连续打到底,尽量减少中间休歇时间,且尽可能避免在接近设计深度时进行接桩
桩数多于 30 根的群桩基础应从中心位置向外施打,承台边缘桩宜待承台内其他打完并重新测定桩位后再插桩施打

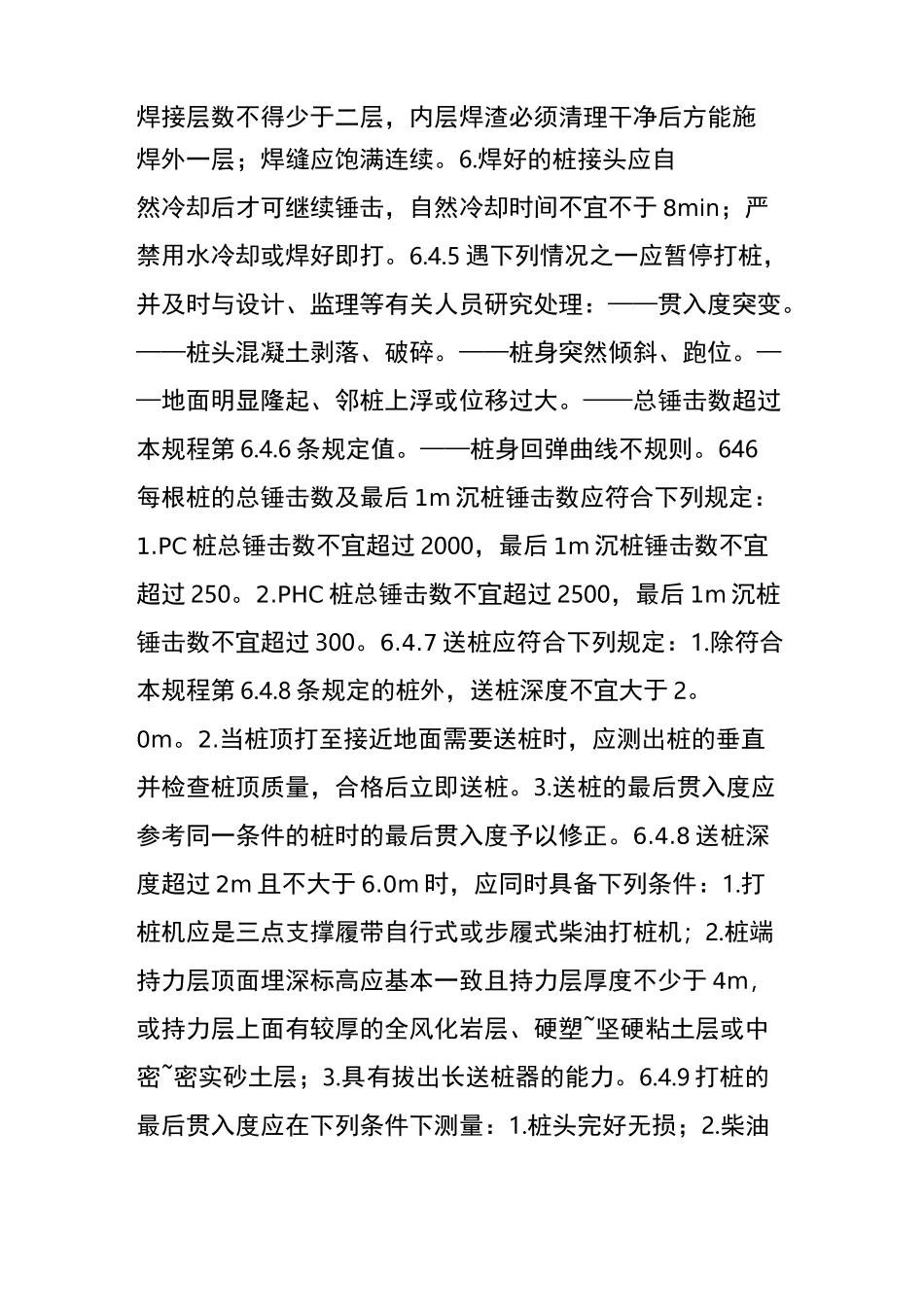

打桩时应由专职记录员及时准确地填写管桩施
