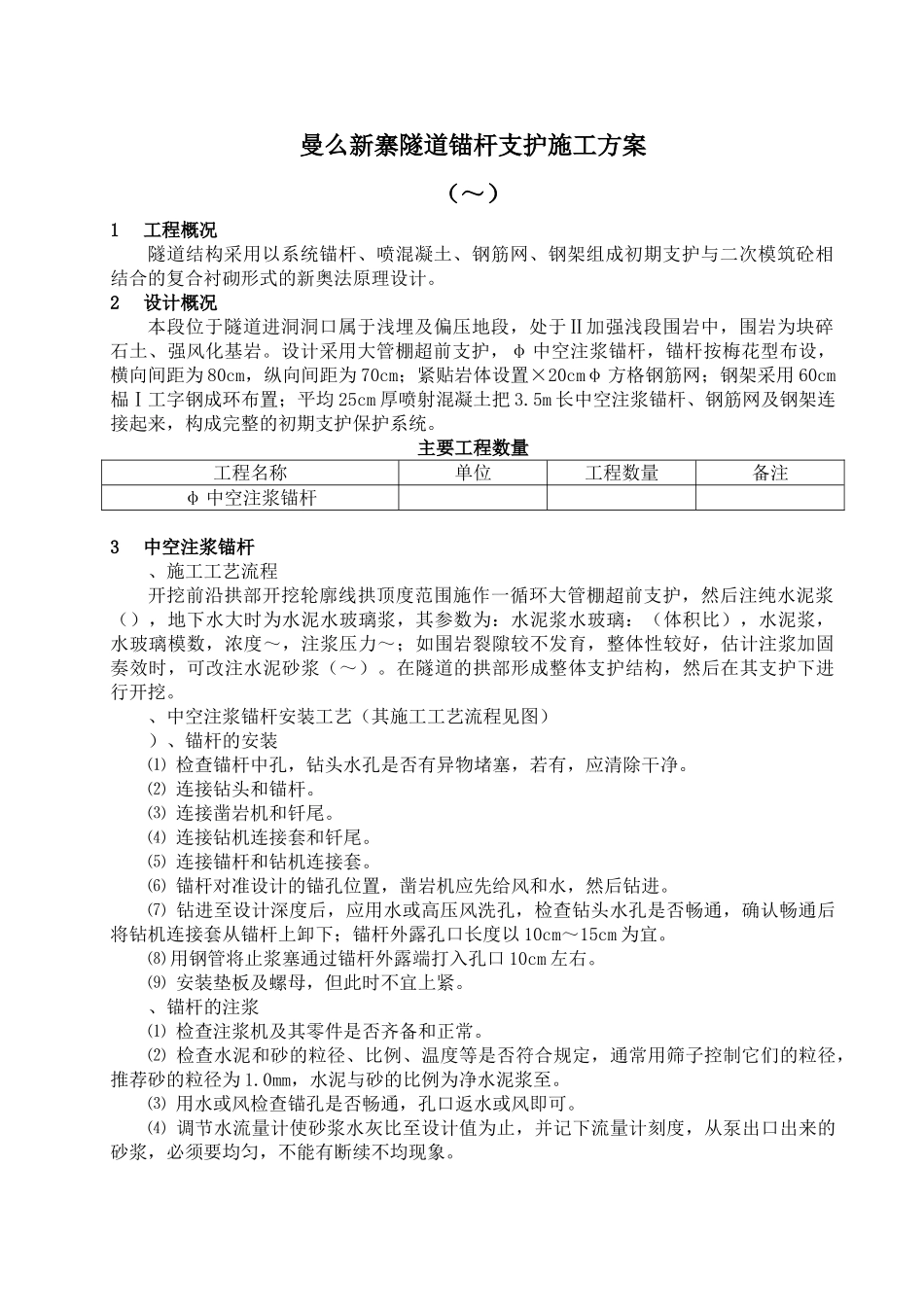

曼么新寨隧道锚杆支护施工方案(~)1工程概况隧道结构采用以系统锚杆、喷混凝土、钢筋网、钢架组成初期支护与二次模筑砼相结合的复合衬砌形式的新奥法原理设计
2设计概况本段位于隧道进洞洞口属于浅埋及偏压地段,处于Ⅱ加强浅段围岩中,围岩为块碎石土、强风化基岩
设计采用大管棚超前支护,φ 中空注浆锚杆,锚杆按梅花型布设,横向间距为 80cm,纵向间距为 70cm;紧贴岩体设置×20cmφ 方格钢筋网;钢架采用 60cm榀Ⅰ工字钢成环布置;平均 25cm 厚喷射混凝土把 3
5m 长中空注浆锚杆、钢筋网及钢架连接起来,构成完整的初期支护保护系统
主要工程数量工程名称单位工程数量备注φ 中空注浆锚杆3中空注浆锚杆、施工工艺流程开挖前沿拱部开挖轮廓线拱顶度范围施作一循环大管棚超前支护,然后注纯水泥浆(),地下水大时为水泥水玻璃浆,其参数为:水泥浆水玻璃:(体积比),水泥浆,水玻璃模数,浓度~,注浆压力~;如围岩裂隙较不发育,整体性较好,估计注浆加固奏效时,可改注水泥砂浆(~)
在隧道的拱部形成整体支护结构,然后在其支护下进行开挖

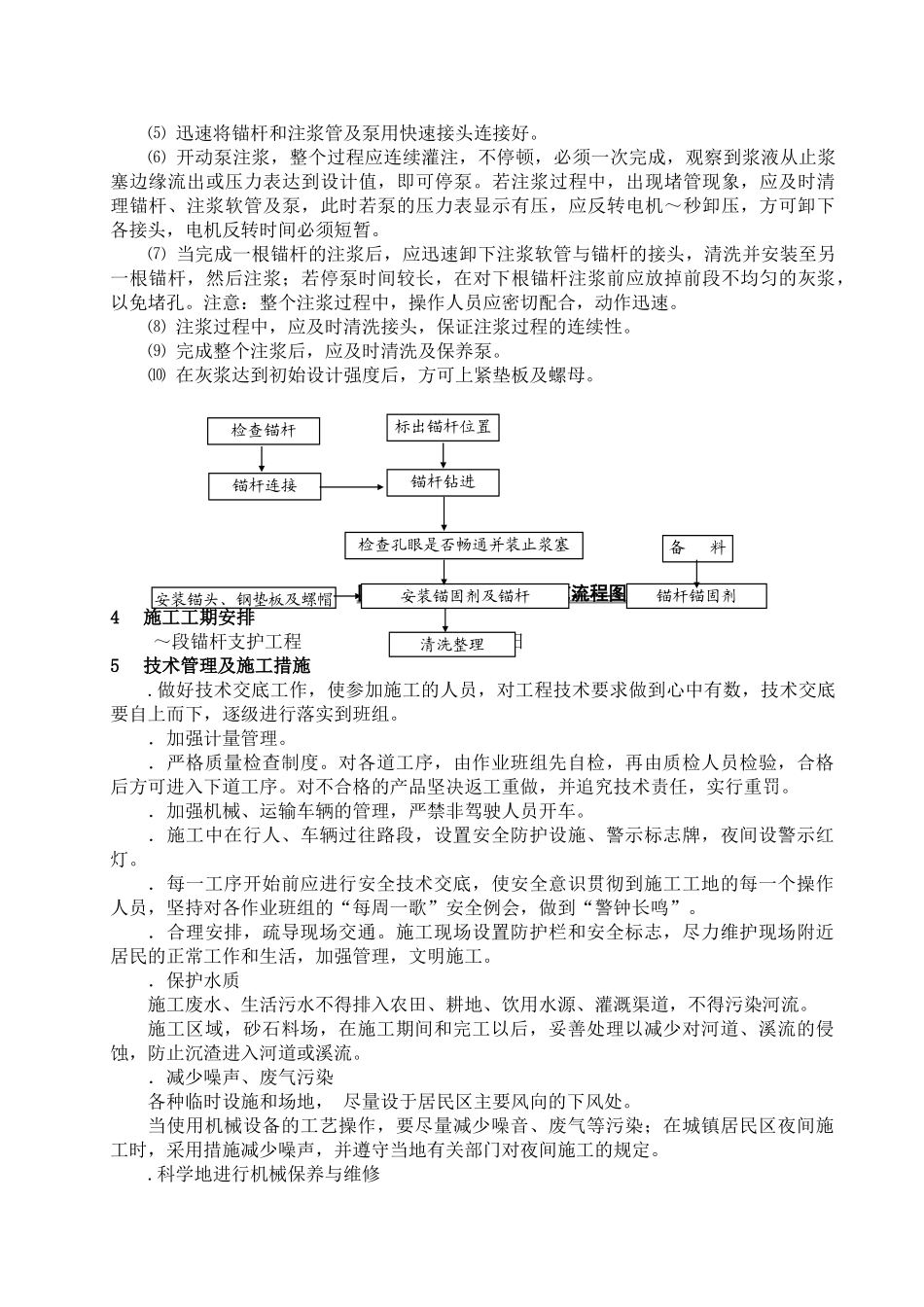

、中空注浆锚杆安装工艺(其施工工艺流程见图))、锚杆的安装⑴ 检查锚杆中孔,钻头水孔是否有异物堵塞,若有,应清除干净
⑵ 连接钻头和锚杆
⑶ 连接凿岩机和钎尾
⑷ 连接钻机连接套和钎尾
⑸ 连接锚杆和钻机连接套
⑹ 锚杆对准设计的锚孔位置,凿岩机应先给风和水,然后钻进
⑺ 钻进至设计深度后,应用水或高压风洗孔,检查钻头水孔是否畅通,确认畅通后将钻机连接套从锚杆上卸下;锚杆外露孔口长度以 10cm~15cm 为宜
⑻ 用钢管将止浆塞通过锚杆外露端打入孔口 10cm 左右
⑼ 安装垫板及螺母,但此时不宜上紧
、锚杆的注浆⑴ 检查注浆机及其零件是否齐备和正常
⑵ 检查水泥和砂的粒径、比例、温度等是否符合规定,通常用筛子控制它们的粒径,推荐砂的粒径为 1
0mm,水泥与砂
