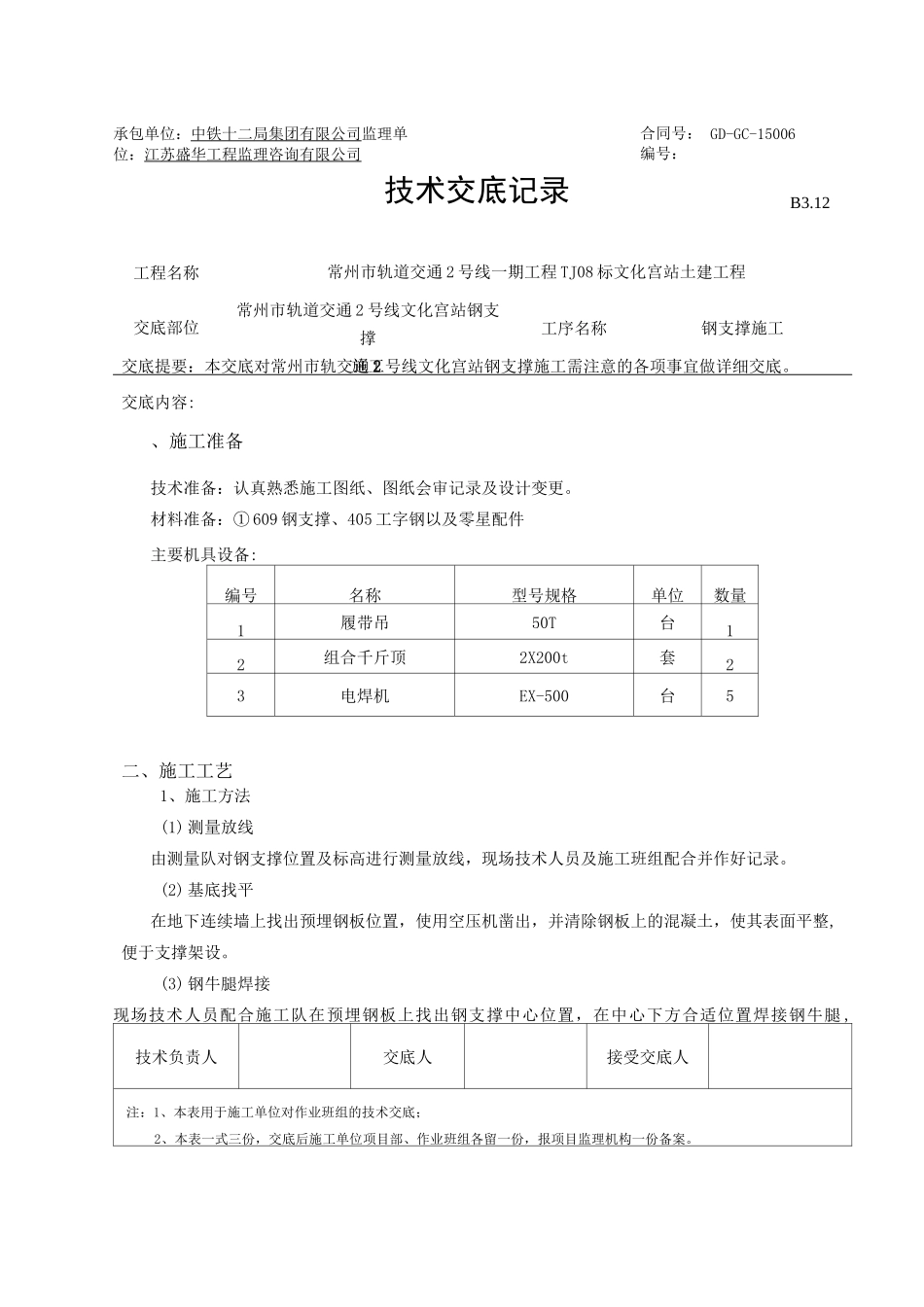

交底提要:本交底对常州市轨交通 2 号线文化宫站钢支撑施工需注意的各项事宜做详细交底
交底内容:、施工准备技术准备:认真熟悉施工图纸、图纸会审记录及设计变更
材料准备:① 609 钢支撑、405 工字钢以及零星配件主要机具设备:编号名称型号规格单位数量1履带吊50T台12组合千斤顶2X200t套23电焊机EX-500台5二、施工工艺1、施工方法(1) 测量放线由测量队对钢支撑位置及标高进行测量放线,现场技术人员及施工班组配合并作好记录
(2) 基底找平在地下连续墙上找出预埋钢板位置,使用空压机凿出,并清除钢板上的混凝土,使其表面平整,便于支撑架设
(3) 钢牛腿焊接现场技术人员配合施工队在预埋钢板上找出钢支撑中心位置,在中心下方合适位置焊接钢牛腿 ,技术负责人交底人接受交底人注:1、本表用于施工单位对作业班组的技术交底;2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报项目监理机构一份备案
承包单位:中铁十二局集团有限公司监理单位:江苏盛华工程监理咨询有限公司合同号:编号:GD-GC-15006工程名称交底部位技术交底记录常州市轨道交通 2 号线一期工程 TJ08 标文化宫站土建工程常州市轨道交通 2 号线文化宫站钢支撑施工工序名称钢支撑施工B3
12承包单位:中铁十二局集团有限公司合同号:GD-GC-15006监理单位:江苏盛华工程监理咨询有限公司编号:技术交底记录 B312工程名称常州市轨道交通 2 号线一期工程 TJ08 标文化宫站土建工程交底部位常州市轨道交通 2 号线文化宫站钢支撑宀—--工序名称钢支撑施工施工交底提要:本交底对常州市轨道交通 2 号线文化宫站钢支撑施工需注意的各项事宜做详细交底
同时在格构柱上焊接钢牛腿以便于系杆架设

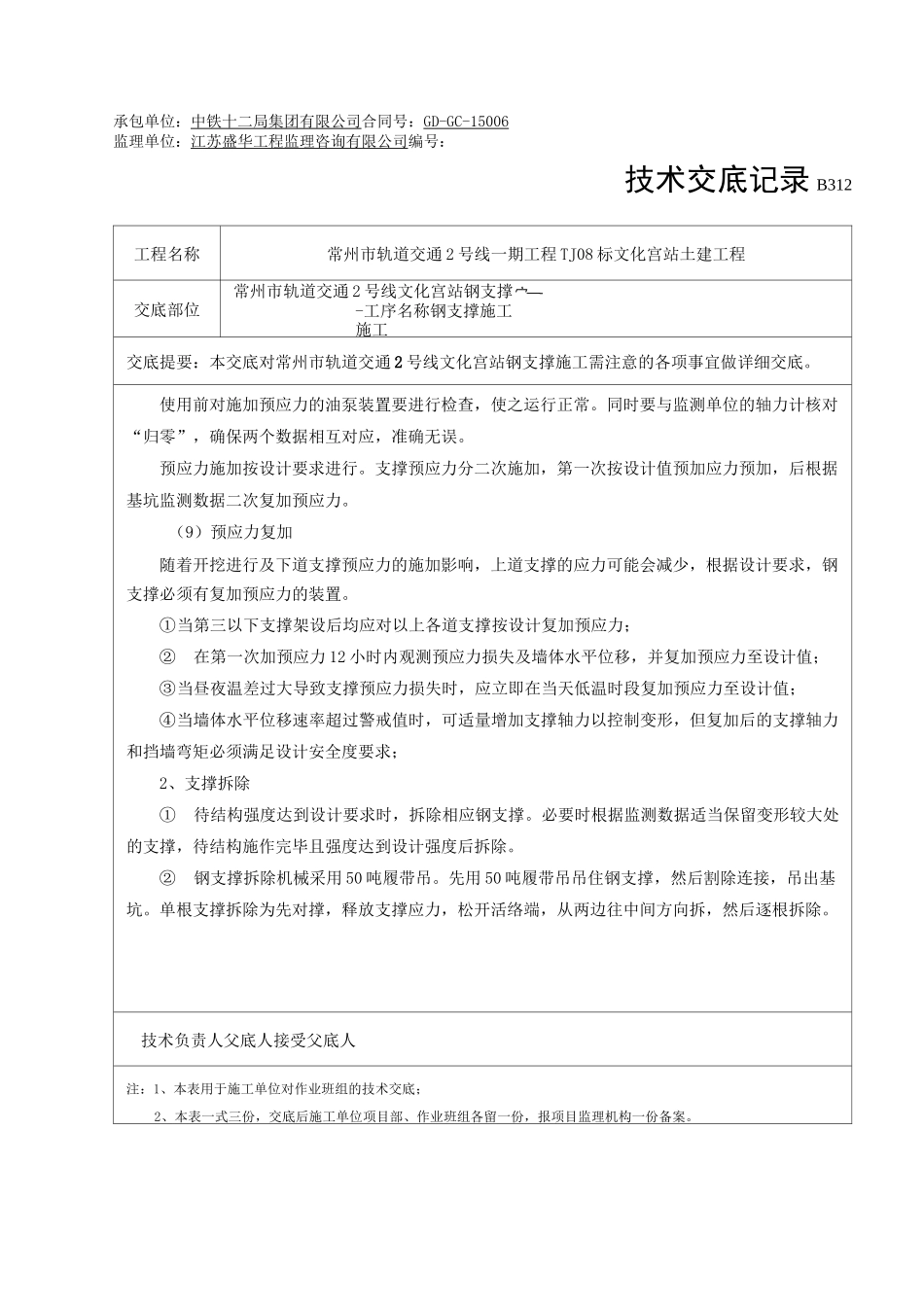

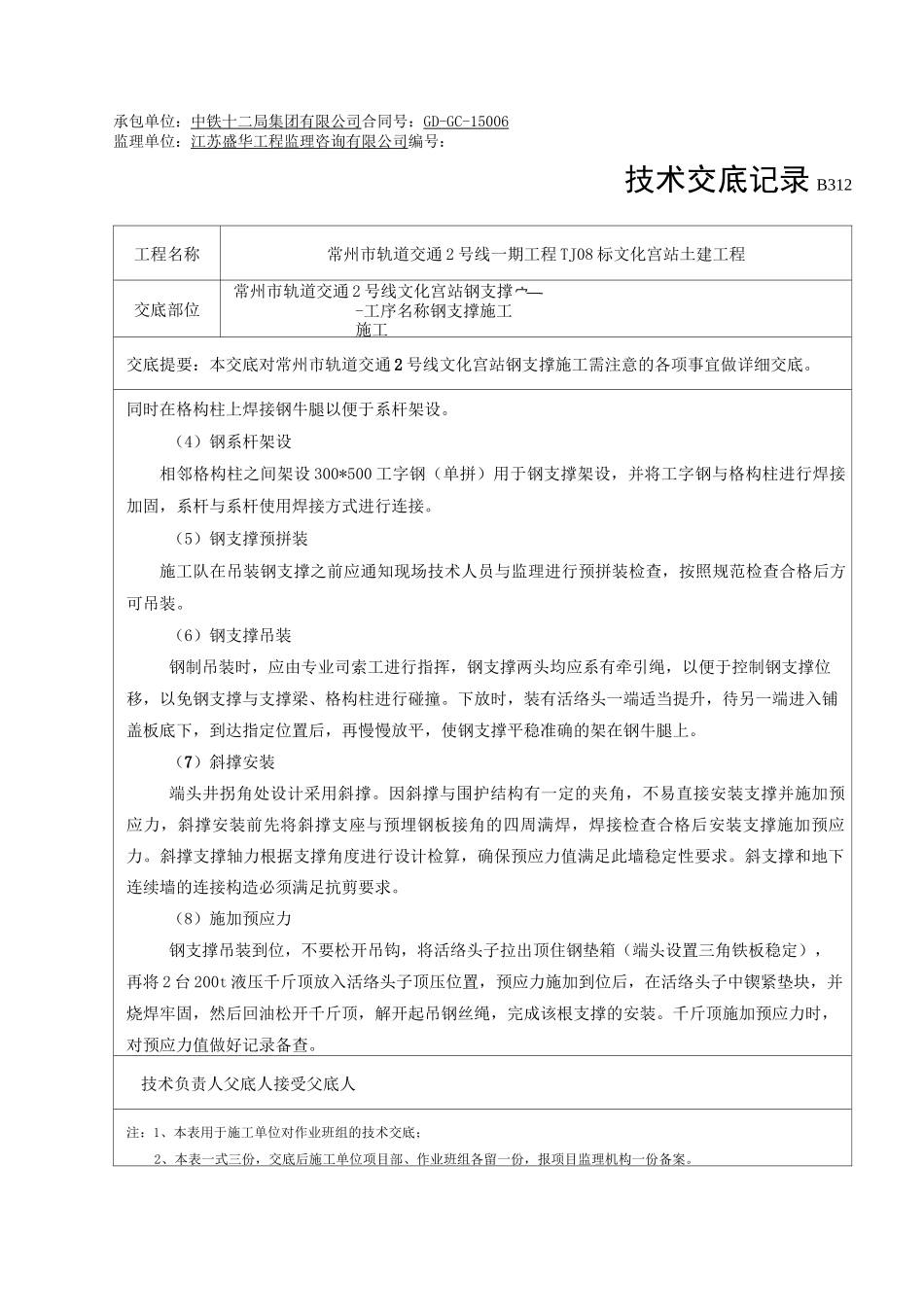

(4)钢系杆架设相邻格构柱之间架设 300*500 工字钢(单拼)用于钢支撑架设,并将工字钢与格构柱进行焊接加固,系杆与
