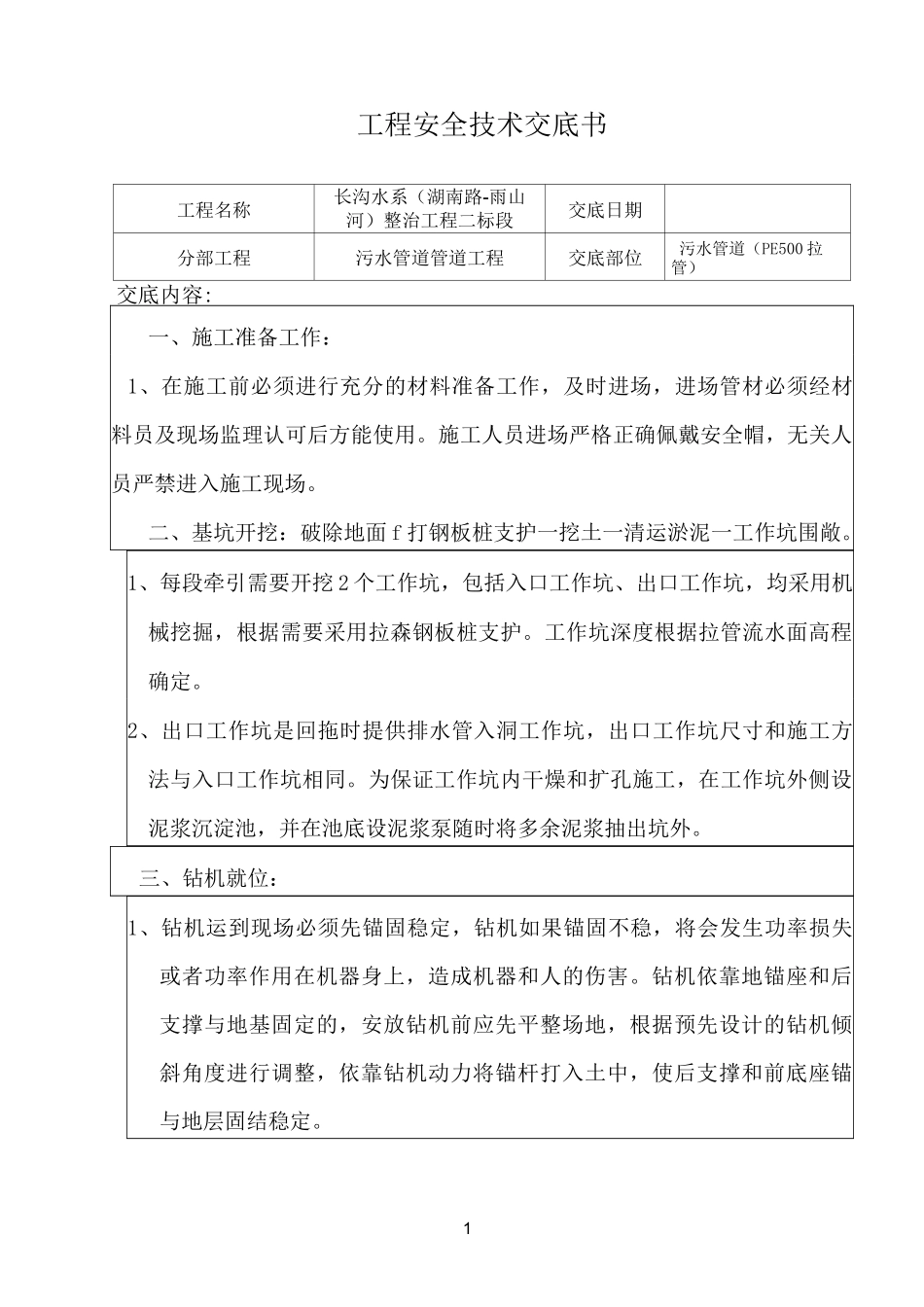

1工程安全技术交底书工程名称长沟水系(湖南路-雨山河)整治工程二标段交底日期分部工程污水管道管道工程交底部位污水管道(PE500 拉管)交底内容:一、施工准备工作:1、在施工前必须进行充分的材料准备工作,及时进场,进场管材必须经材料员及现场监理认可后方能使用
施工人员进场严格正确佩戴安全帽,无关人员严禁进入施工现场
二、基坑开挖:破除地面 f 打钢板桩支护一挖土一清运淤泥一工作坑围敞
1、每段牵引需要开挖 2 个工作坑,包括入口工作坑、出口工作坑,均采用机械挖掘,根据需要采用拉森钢板桩支护
工作坑深度根据拉管流水面高程确定
2、出口工作坑是回拖时提供排水管入洞工作坑,出口工作坑尺寸和施工方法与入口工作坑相同
为保证工作坑内干燥和扩孔施工,在工作坑外侧设泥浆沉淀池,并在池底设泥浆泵随时将多余泥浆抽出坑外
三、钻机就位:1、钻机运到现场必须先锚固稳定,钻机如果锚固不稳,将会发生功率损失或者功率作用在机器身上,造成机器和人的伤害
钻机依靠地锚座和后支撑与地基固定的,安放钻机前应先平整场地,根据预先设计的钻机倾斜角度进行调整,依靠钻机动力将锚杆打入土中,使后支撑和前底座锚与地层固结稳定

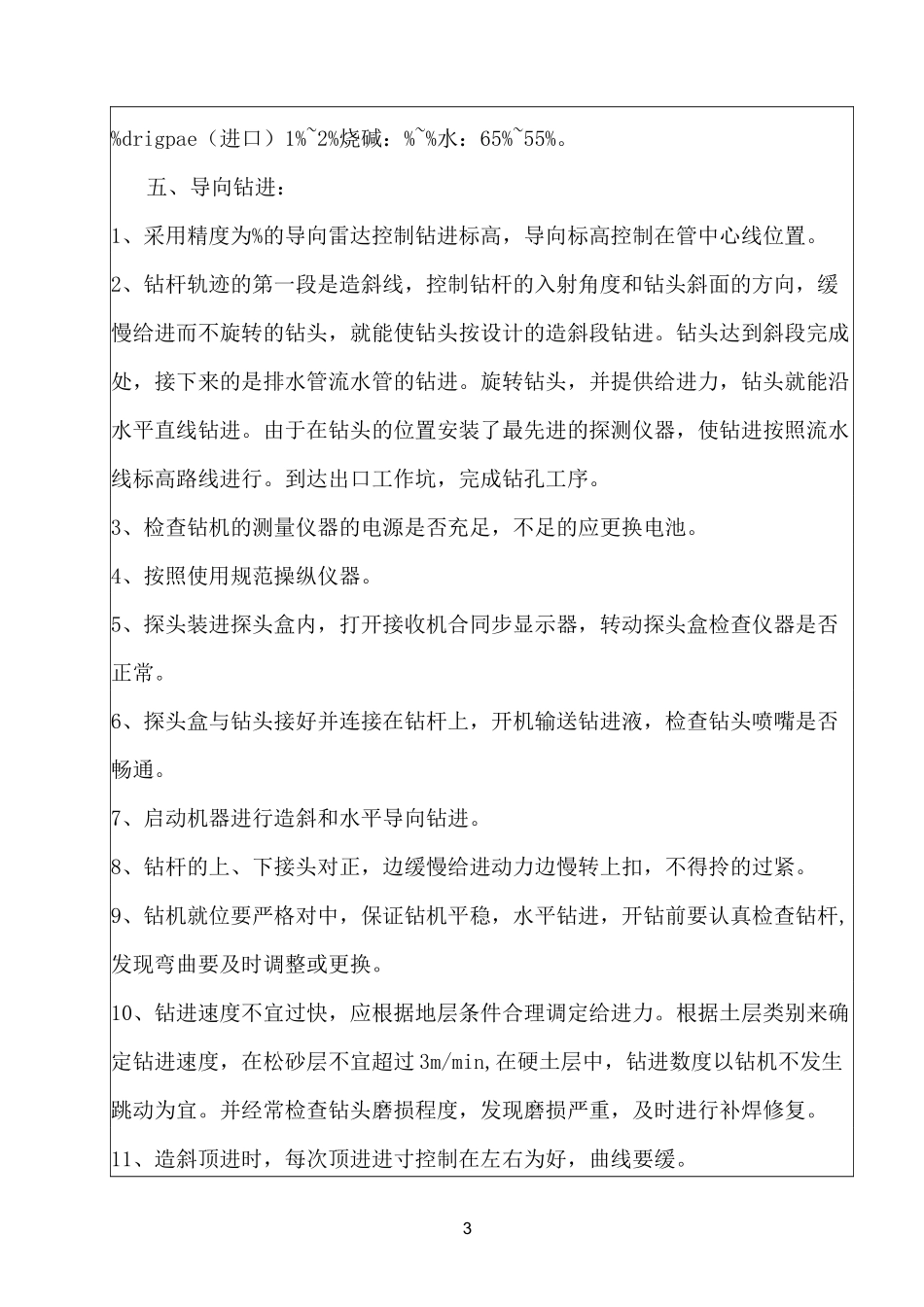

22、钻机就位后,调整钻机导向杆到略高于设计管位中心高程的位置,水平钻入土中
在导向钻头安装发射器,通过地面接收器,测的钻头的深度,鸭板嘴的面向角,钻头顶角,钻头温度和电池状况等参数,将测的参数与钻孔轨迹进行对比,以便及时纠正
地面接收器具有显示与发射功能,将接收到的空底信息无限传送至钻机的接收器并显示,操作手根据信号反馈操纵钻间按正确的轨迹钻进
在导向钻孔过程中技术人员根据探测器所发回的信号,判断导向位置与钻进路线图的偏差,随时调整
并把调整数值记录在(钻进位置)相应的表格中
3、为了保证导向头能严格按照操作人员发出的指令前进,需要在管道线路初步布点后加密加细
间隔 3m 设中线、高程控制点,用红
