1、作业准备1
1 机具准备混凝土搅拌机、手推车、铁锹、刮尺、木抹子、铁抹子、水桶、小线、方尺、椽皮锤、水平尺、石材切割机
2 材料准备1
1 水泥: 32
5 级复合硅酸盐水泥,复试合格,并要报监理审验;1
2 砂:中砂,含泥量不大于3%;1
3 碎石:粒径为 5~15mm,含泥量不大于 2%;1
4 水:采用自来水 (饮用水 ) 1
5 地砖、墙砖:地砖尺寸为300mm×300mm,在施工前应进行挑选,将有质量缺陷的先剔除
6 聚氨酯防水涂料:拉伸强度/MPa ≥1
9,断裂伸长率 /% ≥450,撕裂强度 /(N/mm) ≥12,低温弯折性 /℃ ≤-35,不透水性 0
3MPa 30min,固体含量 /% ≥92,表干时间 /h ≤8,实干时间 /h ≤24
7 白水泥: 32
3 作业条件1
1 主要检查砖的出厂日期、等级和色号:出厂日期相同的产品一起使用,色号相同的产品一起使用,相同等级的产品一起使用
2 卫生间墙砖、地砖排布已完成深化设计
2 卫生间下水管、地漏等以配装完毕
3 湿砖:按图纸所反应的地砖、墙砖量,在施工前五小时将砖提前分配、运输到卫生间里,用水充分侵泡5 小时
4 墙面贴砖前应完成的其他有关工作内容,如砌筑用脚手架、 马凳、脚手板等准备工作
5 门框固定好,并事先粘贴好保护膜
2、施工工艺及做法要求2

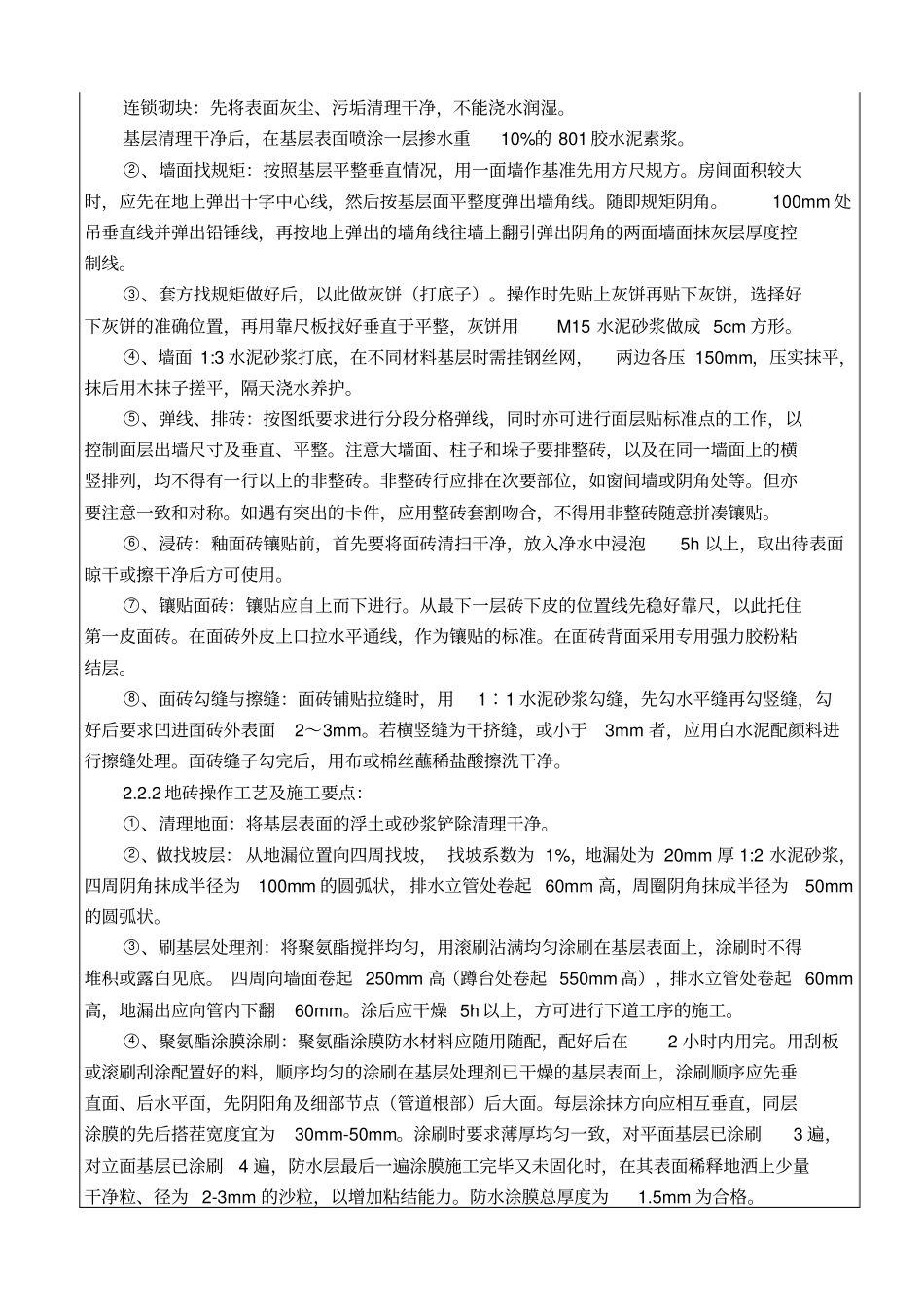

1 整体施工流程:冷热水管线安装→试压 →管线槽修补 →墙面基层粘结层甩点 →墙面找规矩、冲筋 →墙面基层抹灰打底 →排水管线安装 →排水管线吊洞 →吊顶吊筋安装 →楼地面基层找平层施工 →聚氨酯防水层施工 →灌水试验 →10mm 厚砂浆防水保护层施工 →蹲台砌筑、台面支架安装、大便器安装 →墙砖粘贴 →地砖粘贴

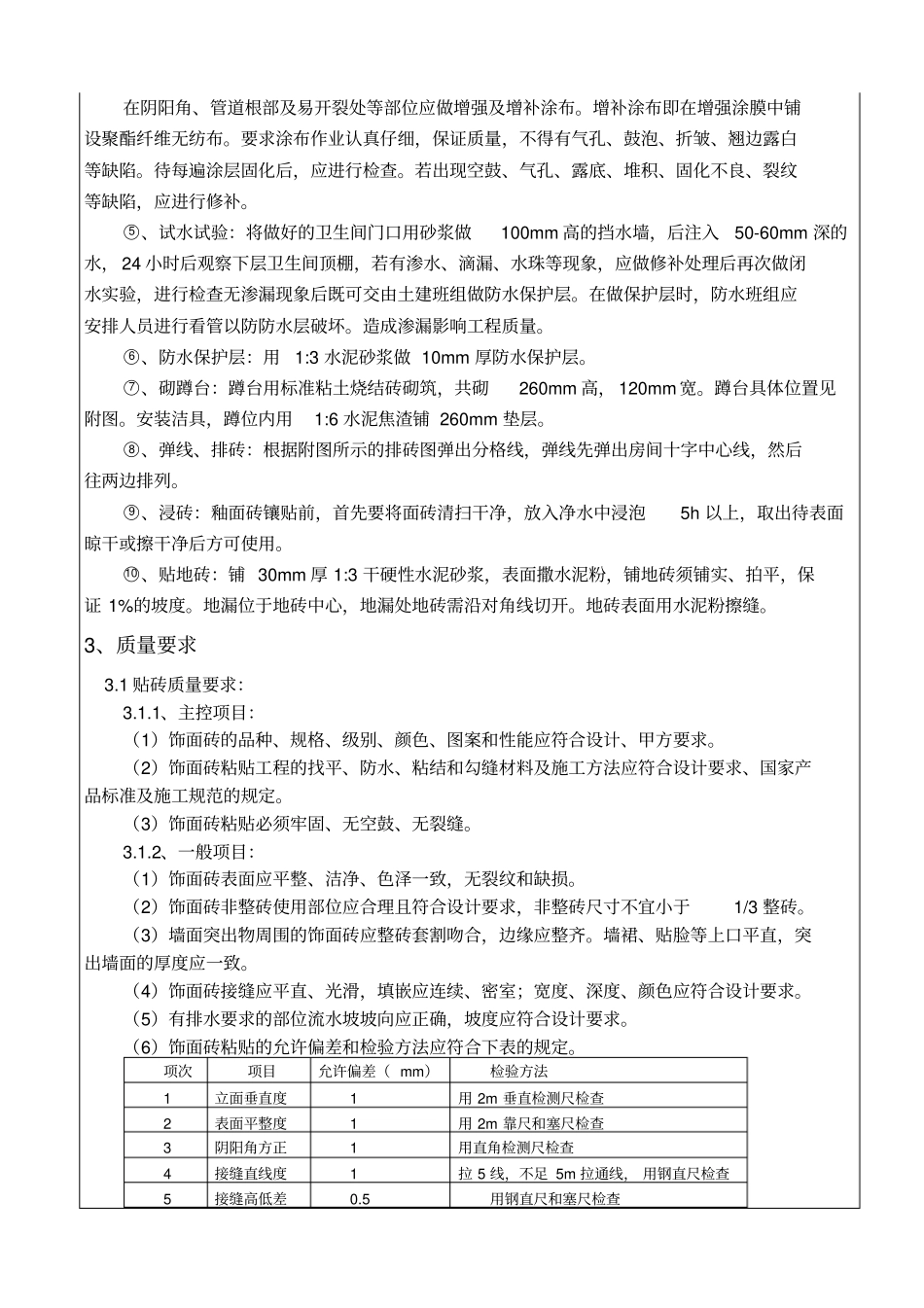

2 操作工艺及要求:2
