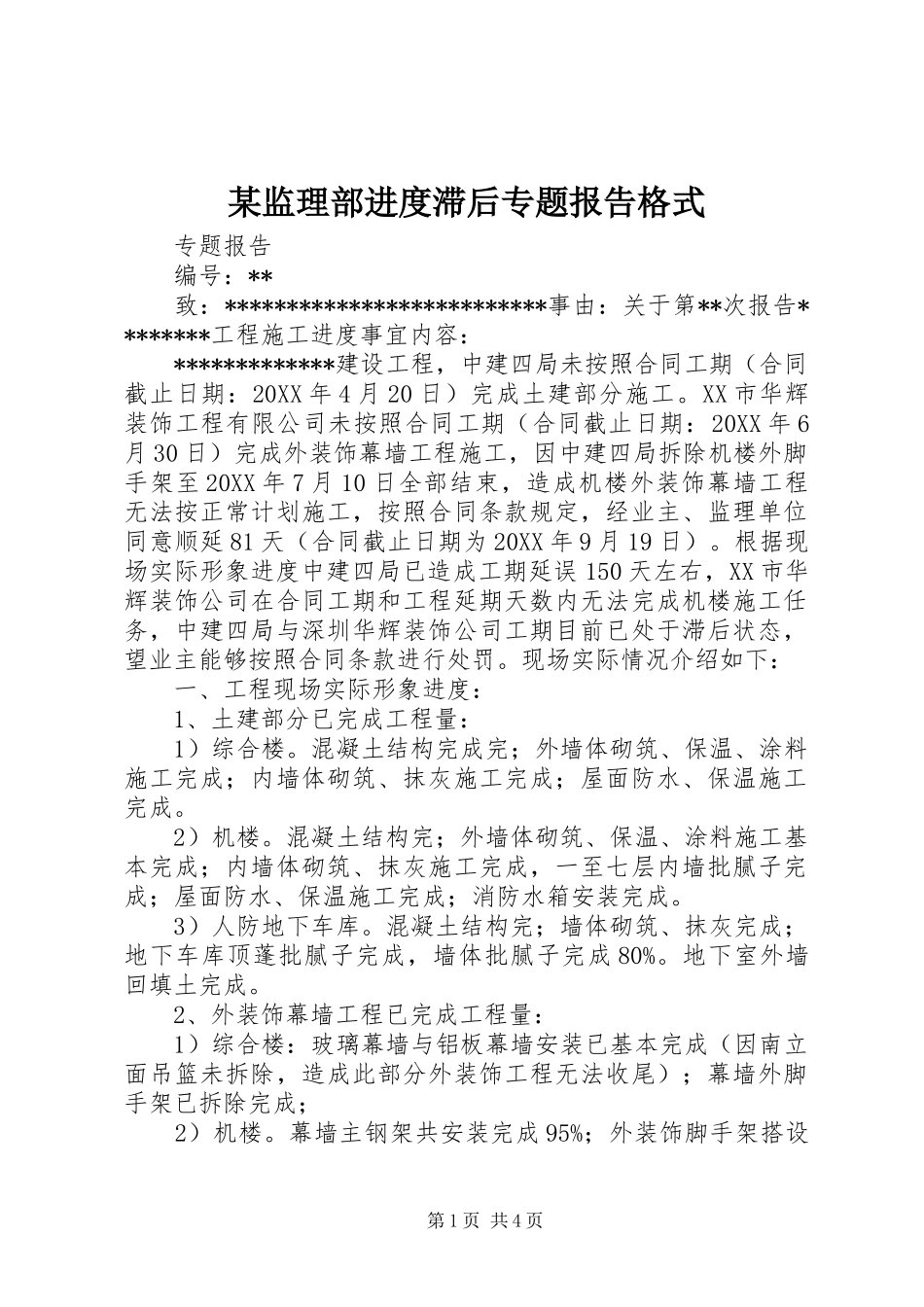

某监理部进度滞后专题报告格式专题报告编号:**致:**************************事由:关于第**次报告********工程施工进度事宜内容:*************建设工程,中建四局未按照合同工期(合同截止日期:20XX年4月20日)完成土建部分施工
XX市华辉装饰工程有限公司未按照合同工期(合同截止日期:20XX年6月30日)完成外装饰幕墙工程施工,因中建四局拆除机楼外脚手架至20XX年7月10日全部结束,造成机楼外装饰幕墙工程无法按正常计划施工,按照合同条款规定,经业主、监理单位同意顺延81天(合同截止日期为20XX年9月19日)
根据现场实际形象进度中建四局已造成工期延误150天左右,XX市华辉装饰公司在合同工期和工程延期天数内无法完成机楼施工任务,中建四局与深圳华辉装饰公司工期目前已处于滞后状态,望业主能够按照合同条款进行处罚
现场实际情况介绍如下:一、工程现场实际形象进度:1、土建部分已完成工程量:1)综合楼
混凝土结构完成完;外墙体砌筑、保温、涂料施工完成;内墙体砌筑、抹灰施工完成;屋面防水、保温施工完成
混凝土结构完;外墙体砌筑、保温、涂料施工基本完成;内墙体砌筑、抹灰施工完成,一至七层内墙批腻子完成;屋面防水、保温施工完成;消防水箱安装完成
3)人防地下车库
混凝土结构完;墙体砌筑、抹灰完成;地下车库顶蓬批腻子完成,墙体批腻子完成80%
地下室外墙回填土完成
2、外装饰幕墙工程已完成工程量:1)综合楼:玻璃幕墙与铝板幕墙安装已基本完成(因南立面吊篮未拆除,造成此部分外装饰工程无法收尾);幕墙外脚手架已拆除完成;2)机楼
幕墙主钢架共安装完成95%;外装饰脚手架搭设第1页共4页完成80%

3、土建部分未完成工程量:1)综合楼此部分施工内容做甩项(已经业主、监理、施工三方共同确认):一至六层楼地面地坪未做;一至六层内墙、柱、顶棚
